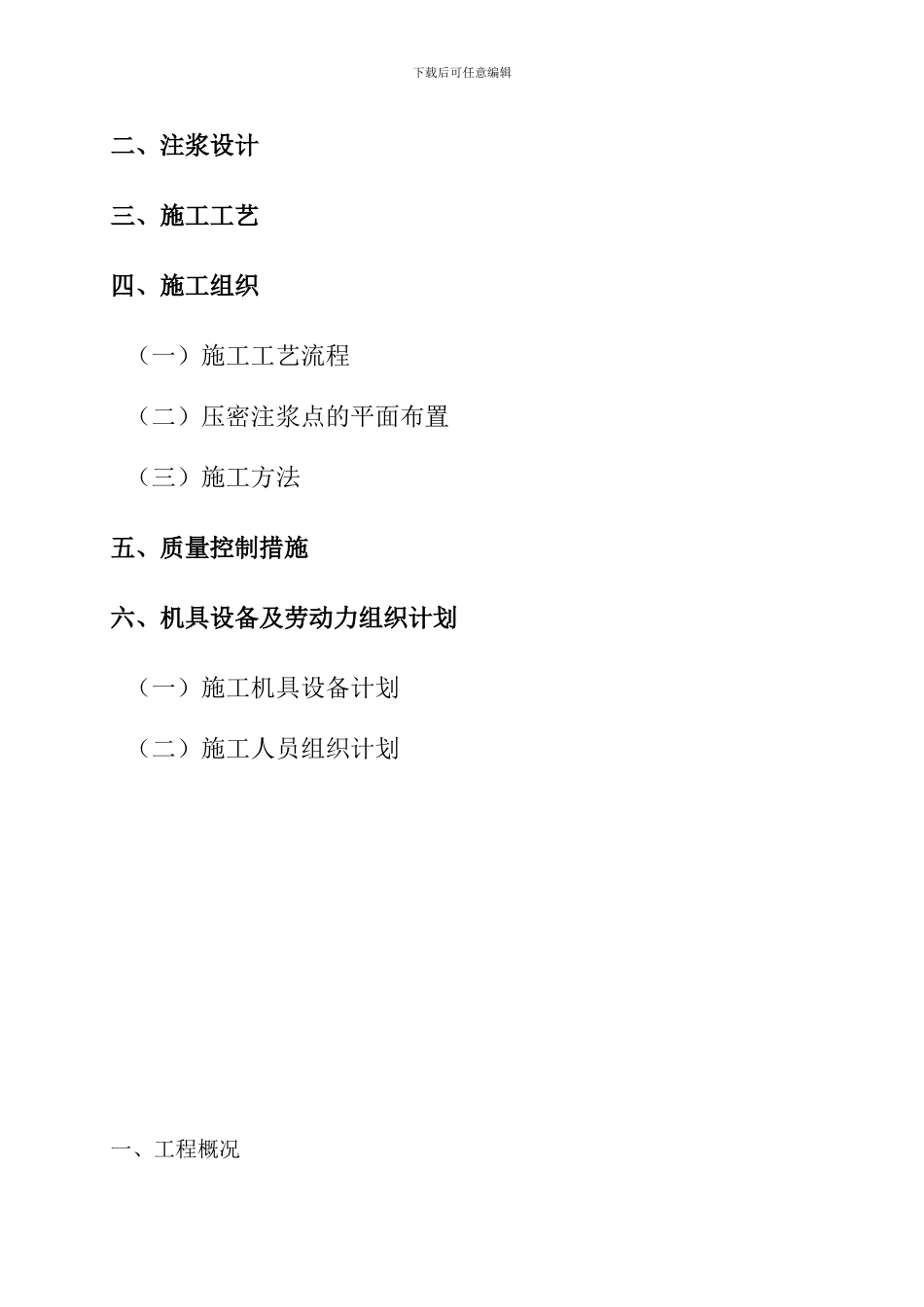

下载后可任意编辑海林·阳光城一期、二期商业裙房及地下室地基注浆施工方案 审批人: 编制人: 审核人: 2024 年 12 月 4 日下载后可任意编辑目 录一、工程概况下载后可任意编辑二、注浆设计三、施工工艺四、施工组织(一)施工工艺流程(二)压密注浆点的平面布置(三)施工方法五、质量控制措施六、机具设备及劳动力组织计划(一)施工机具设备计划(二)施工人员组织计划一、工程概况下载后可任意编辑海林·阳光城一期与二期地下室底板交界处,B-E~B-F/B-1~B-2 处由于二期天然地基满足承载力,一期地基为回填土方,承载力不够,现根据地基处理法律规范要求,对一期回填处地基进行压力注浆加固措施
二、注浆设计1、注浆原理:压密注浆原理是通过注浆管将浆液均匀的注入地层中,浆液以填充、渗透和挤密等方式,赶走土颗粒间或岩土裂隙中的水份和空气后占据其位置,经人工控制一定时间后,浆液将原来松散的土粒或裂隙胶结成一个整体
从而使基底得到加固,减少沉降
2、根据底板的后浇带,地基处理压缩层范围参照法律规范,加固范围每边外扩500mm;注浆深度为 5
0m,注浆空间为 0
0m,注浆影响半径为 0
5m,孔径 =43mm(过小);综合考虑实取孔间距 1m,以保证处理后地基连成一体
考虑浆液的均匀渗透,根据底板(长度)按长型布孔
具体布置详见施工布置图
3、浆液配置:因考虑到现场的实际情况,注浆量每米孔深注浆水泥用量暂定 80kg
水泥浆采纳 P
5 普通硅酸盐水泥配置,水泥浆的水灰比 0
注浆压力为 0
三、施工工艺压密注浆将全部展开施工,注浆按梅花型施工,待水泥浆达到一定强度后再施工另一半
注浆压力为外部围幕 0
3mpa,中间部分 0
4mpa,根据地层变化可适当进行调整
注浆流量根据法律规范要求为 7-10L/min
注浆量根据《地基处理手册
