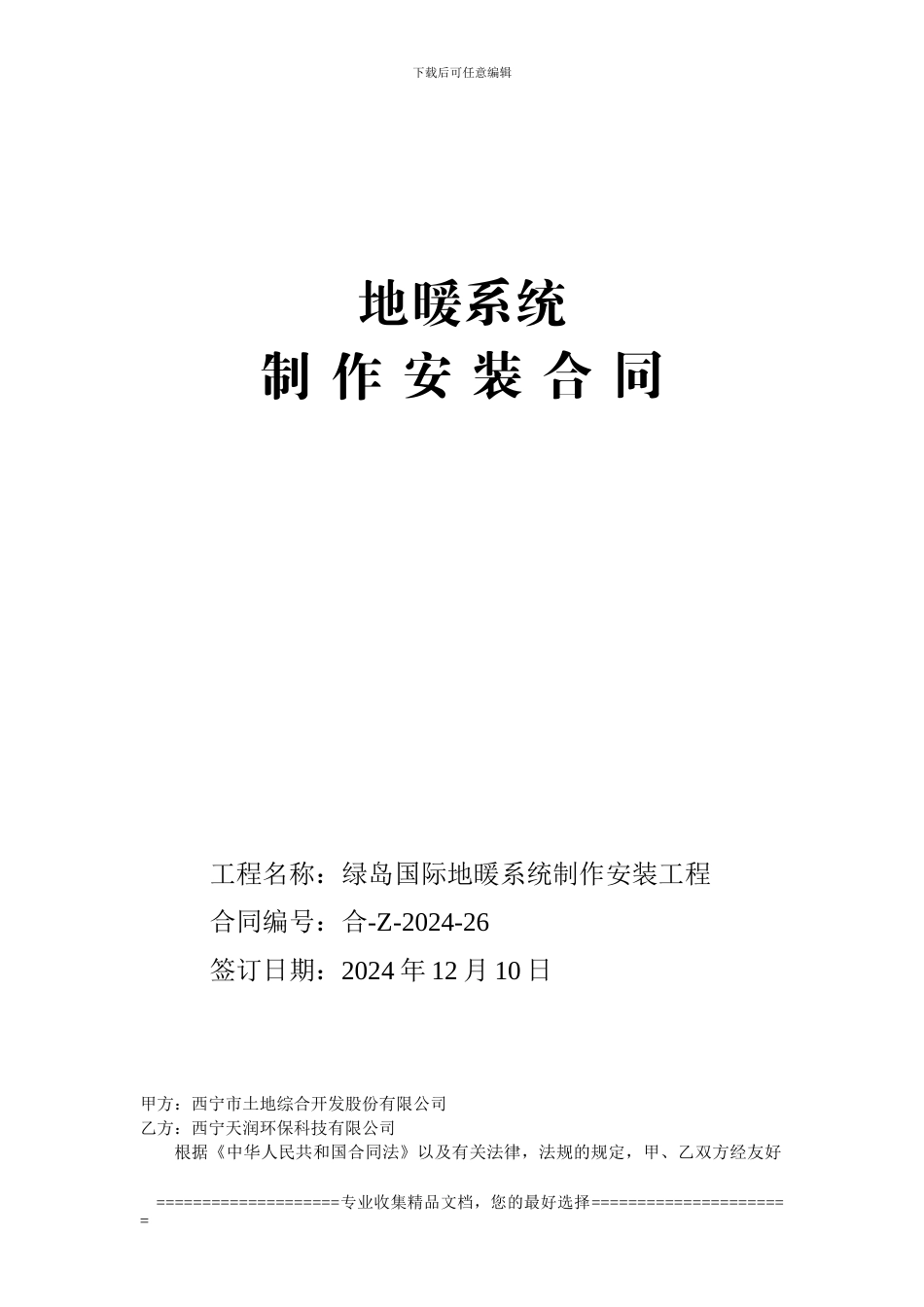

下载后可任意编辑地暖系统制 作 安 装 合 同工程名称:绿岛国际地暖系统制作安装工程合同编号:合-Z-2024-26签订日期:2024 年 12 月 10 日甲方:西宁市土地综合开发股份有限公司乙方:西宁天润环保科技有限公司根据《中华人民共和国合同法》以及有关法律,法规的规定,甲、乙双方经友好====================专业收集精品文档,您的最好选择======================下载后可任意编辑协商达成一致,订立本合同

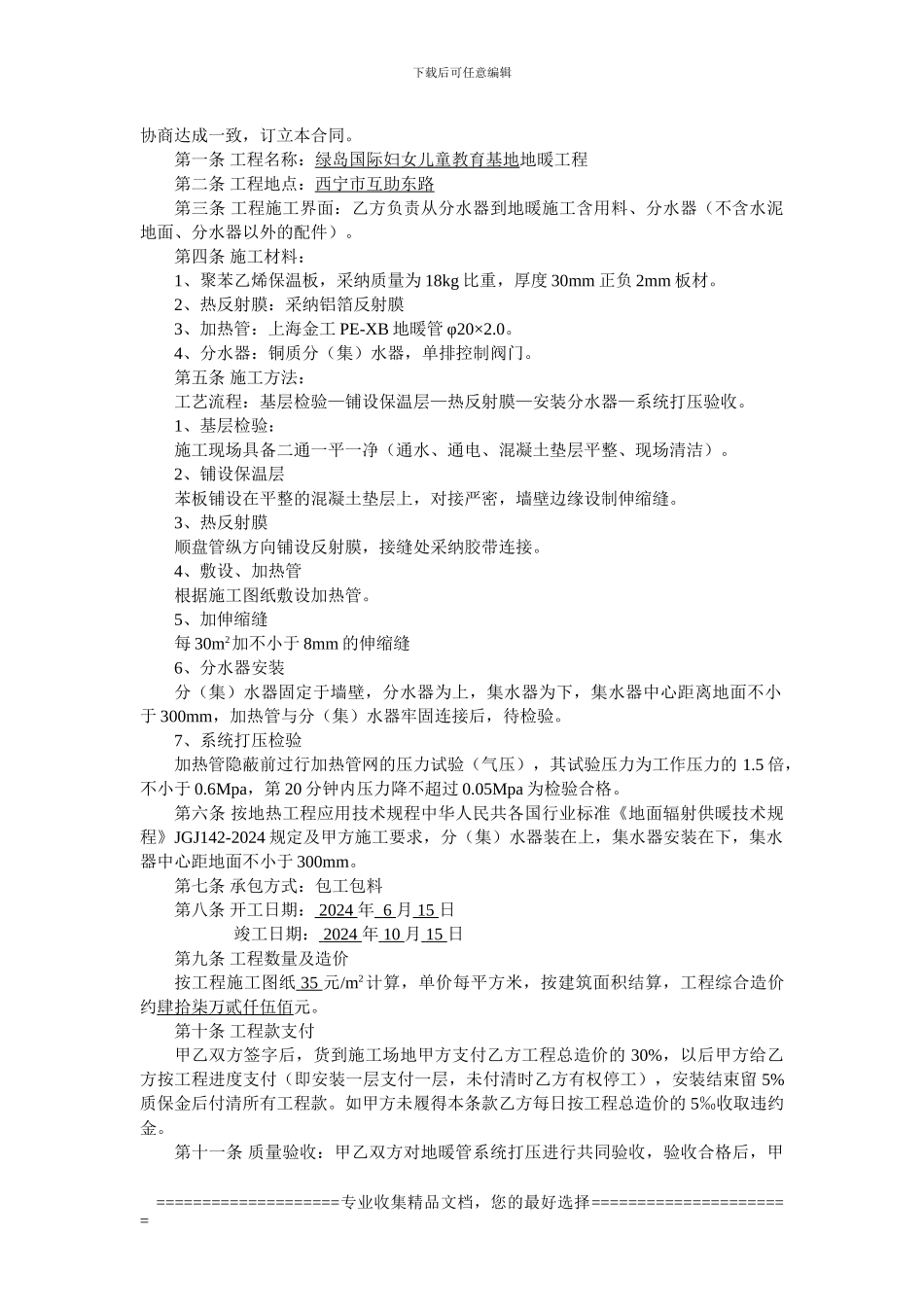

第一条 工程名称:绿岛国际妇女儿童教育基地地暖工程第二条 工程地点:西宁市互助东路第三条 工程施工界面:乙方负责从分水器到地暖施工含用料、分水器(不含水泥地面、分水器以外的配件)
第四条 施工材料:1、聚苯乙烯保温板,采纳质量为 18kg 比重,厚度 30mm 正负 2mm 板材
2、热反射膜:采纳铝箔反射膜3、加热管:上海金工 PE-XB 地暖管 φ20×2
4、分水器:铜质分(集)水器,单排控制阀门
第五条 施工方法:工艺流程:基层检验—铺设保温层—热反射膜—安装分水器—系统打压验收
1、基层检验:施工现场具备二通一平一净(通水、通电、混凝土垫层平整、现场清洁)
2、铺设保温层苯板铺设在平整的混凝土垫层上,对接严密,墙壁边缘设制伸缩缝
3、热反射膜顺盘管纵方向铺设反射膜,接缝处采纳胶带连接
4、敷设、加热管根据施工图纸敷设加热管
5、加伸缩缝每 30m2加不小于 8mm 的伸缩缝6、分水器安装分(集)水器固定于墙壁,分水器为上,集水器为下,集水器中心距离地面不小于 300mm,加热管与分(集)水器牢固连接后,待检验
7、系统打压检验加热管隐蔽前过行加热管网的压力试验(气压),其试验压力为工作压力的 1
5 倍,不小于 0
6Mpa,第 20 分钟内压力降不超过 0
05Mpa 为检验合格

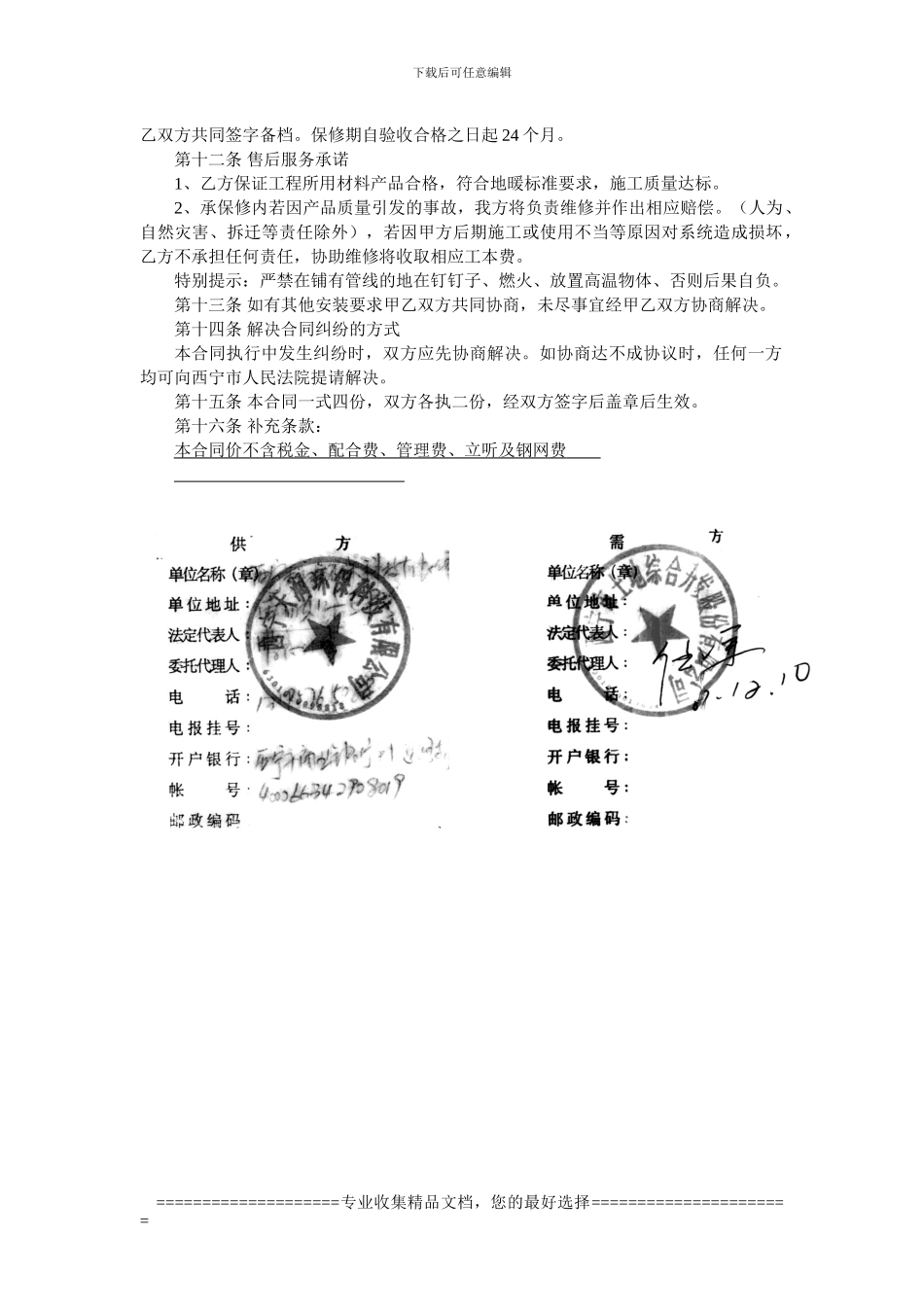

第六条 按地热工程应用技术规程中华人
