下载后可任意编辑甘肃省敦煌市酒吧一条街 7-10 楼号起重设备安装、拆卸施工方案编制单位:酒泉市泉湖建筑工程公司五分公司编制日期: 年 月 日起重设备安装、拆卸施工方案下载后可任意编辑一、安全措施: 1、安全保护装置动作可靠
2、安装工作及顶升工作时风力应小于 4 级
顶升时,应专人查看顶升爬爪与踏步的关系
发现问题立即停止顶升
3、严格根据安装工、电工等操作规程进行施工
4、特种作业人员持证上岗
5、严禁酒后作业
6、安装人员安装过程中,戴好安全帽,系好安全带
7、仔细检查起重吊索,吊钩,是否完善符合要求
二、设备、工具、测量仪器配备: 25 吨汽车吊壹辆、电工工具壹套、钳工工具壹套、吊装钢丝绳壹套、U 型环肆只、水准仪壹台、经纬议壹台、万用表壹块、30m 钢卷尺壹只

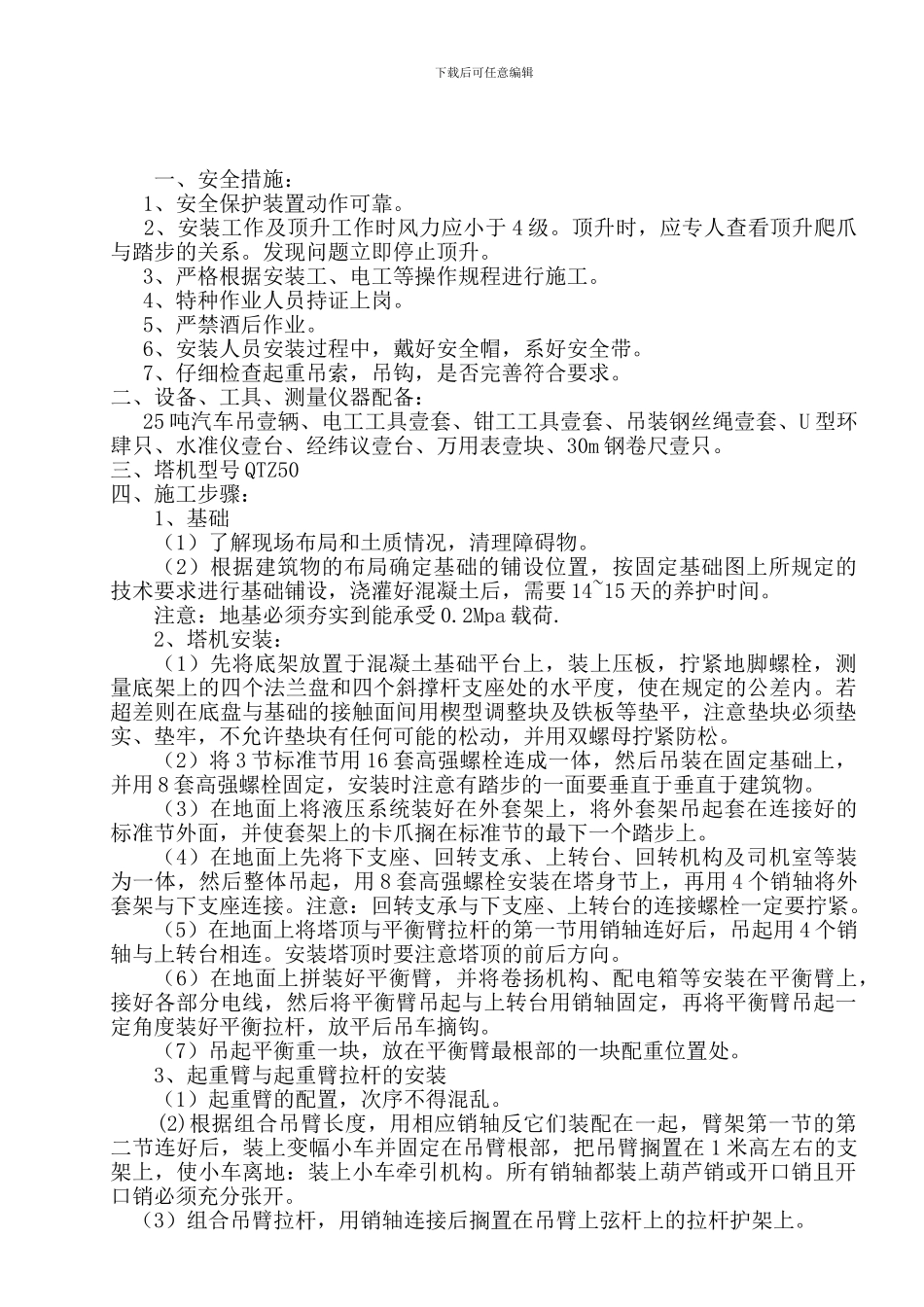

三、塔机型号 QTZ50四、施工步骤:1、基础(1)了解现场布局和土质情况,清理障碍物
(2)根据建筑物的布局确定基础的铺设位置,按固定基础图上所规定的技术要求进行基础铺设,浇灌好混凝土后,需要 14~15 天的养护时间
注意:地基必须夯实到能承受 0
2Mpa 载荷
2、塔机安装:(1)先将底架放置于混凝土基础平台上,装上压板,拧紧地脚螺栓,测量底架上的四个法兰盘和四个斜撑杆支座处的水平度,使在规定的公差内
若超差则在底盘与基础的接触面间用楔型调整块及铁板等垫平,注意垫块必须垫实、垫牢,不允许垫块有任何可能的松动,并用双螺母拧紧防松
(2)将 3 节标准节用 16 套高强螺栓连成一体,然后吊装在固定基础上,并用 8 套高强螺栓固定,安装时注意有踏步的一面要垂直于垂直于建筑物
(3)在地面上将液压系统装好在外套架上,将外套架吊起套在连接好的标准节外面,并使套架上的卡爪搁在标准节的最下一个踏步上

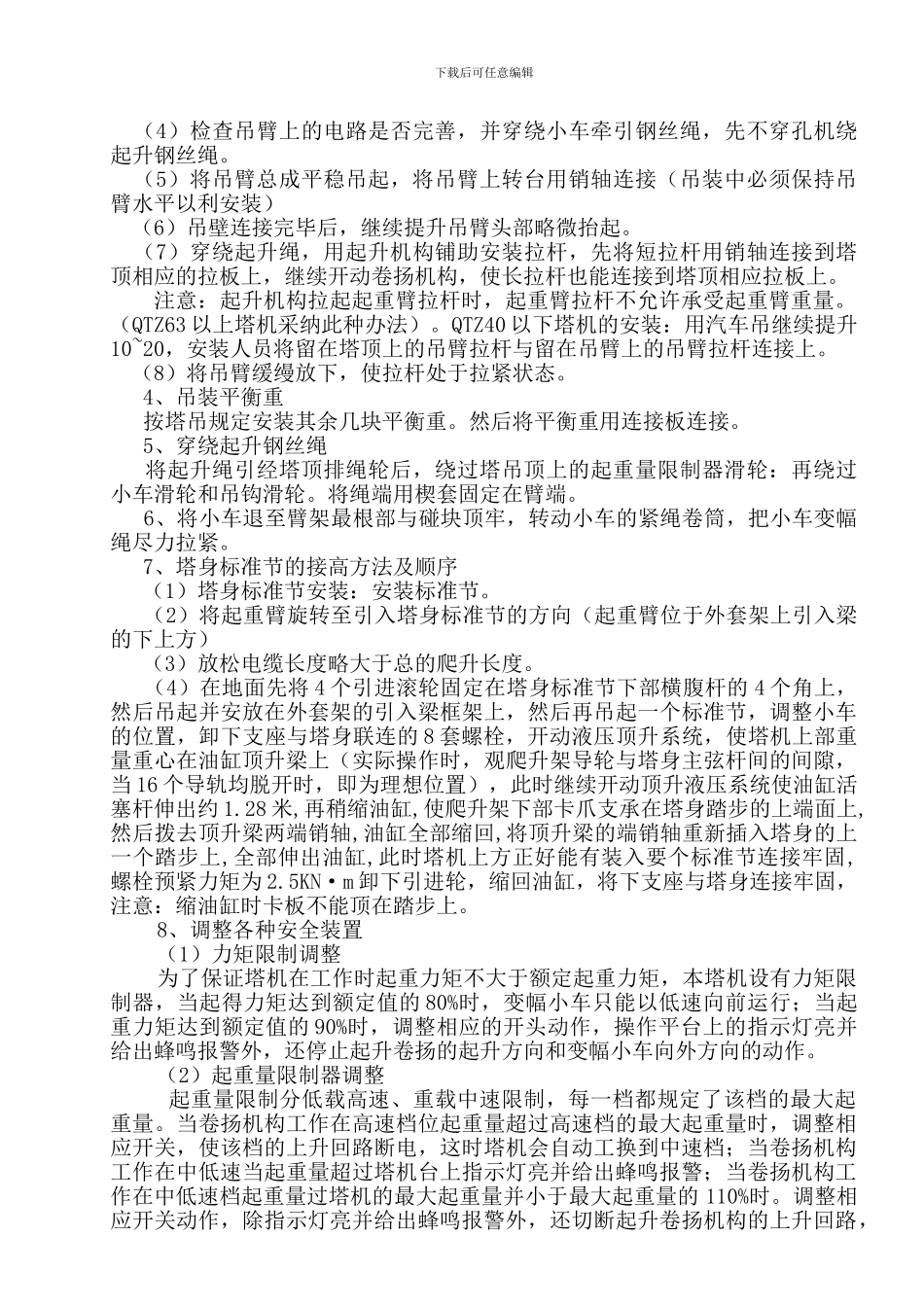

(4)在地面上先将下支座、回转支承、上转台、回转机构及司机室等装为一体,然后整体吊起,用 8 套高强螺
