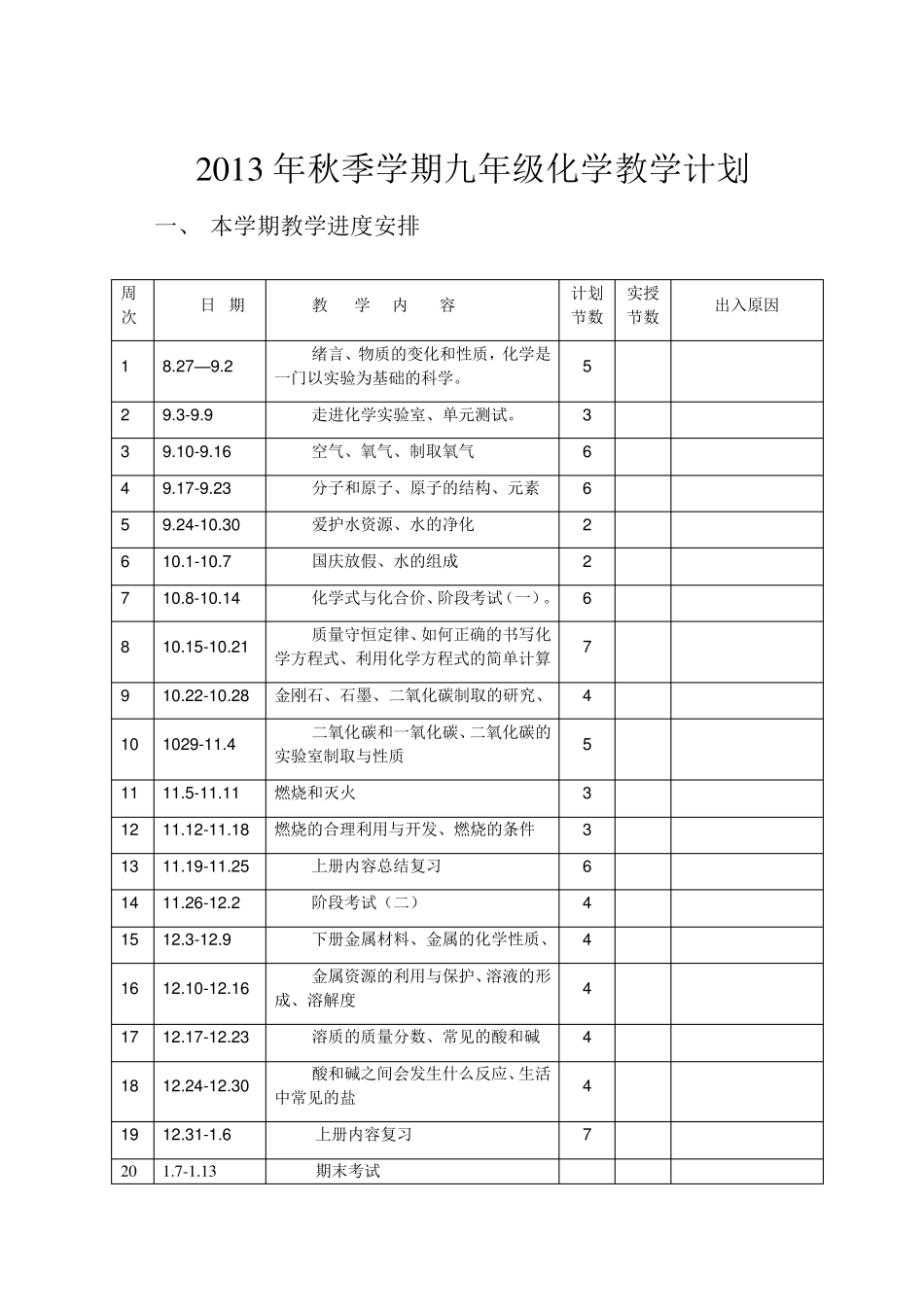

2 0 1 3 年秋季学期九年级化学教学计划 一、 本学期教学进度安排 周次 日 期 教 学 内 容 计划节数 实授节数 出入原因 1 8
2 7 —9
2 绪言、物质的变化和性质,化学是一门以实验为基础的科学
9 走进化学实验室、单元测试
1 0 -9
1 6 空气、氧气、制取氧气 6 4 9
1 7 -9
2 3 分子和原子、原子的结构、元素 6 5 9
2 4 -1 0
3 0 爱护水资源、水的净化 2 6 1 0
1 -1 0
7 国庆放假、水的组成 2 7 1 0
8 -1 0
1 4 化学式与化合价、阶段考试(一)
6 8 1 0
1 5 -1 0
2 1 质量守恒定律、如何正确的书写化学方程式、利用化学方程式的简单计算 7 9 1 0
2 2 -1 0
2 8 金刚石、石墨、二氧化碳制取的研究、 4 1 0 1 0 2 9 -1 1
4 二氧化碳和一氧化碳、二氧化碳的实验室制取与性质 5 1 1 1 1
5 -1 1
1 1 燃烧和灭火 3 1 2 1 1
1 2 -1 1
1 8 燃烧的合理利用与开发、燃烧的条件 3 1 3 1 1
1 9 -1 1
2 5 上册内容总结复习 6 1 4 1 1
2 6 -1 2
2 阶段考试(二) 4 1 5 1 2
3 -1 2
9 下册金属材料、金属的化学性质、 4 1 6 1 2
1 0 -1 2
1 6 金属资源的利用与保护、溶液的形成、溶解度 4 1 7 1 2
1 7 -1 2
2 3 溶质的质量分数、常见的酸和碱 4 1 8 1 2
2 4 -1 2
3 0 酸和碱之间会发生什么反应、生活中常见的盐 4 1 9 1 2
3 1 -1
6 上册内容复习 7 2 0 1
1 3 期末考试
