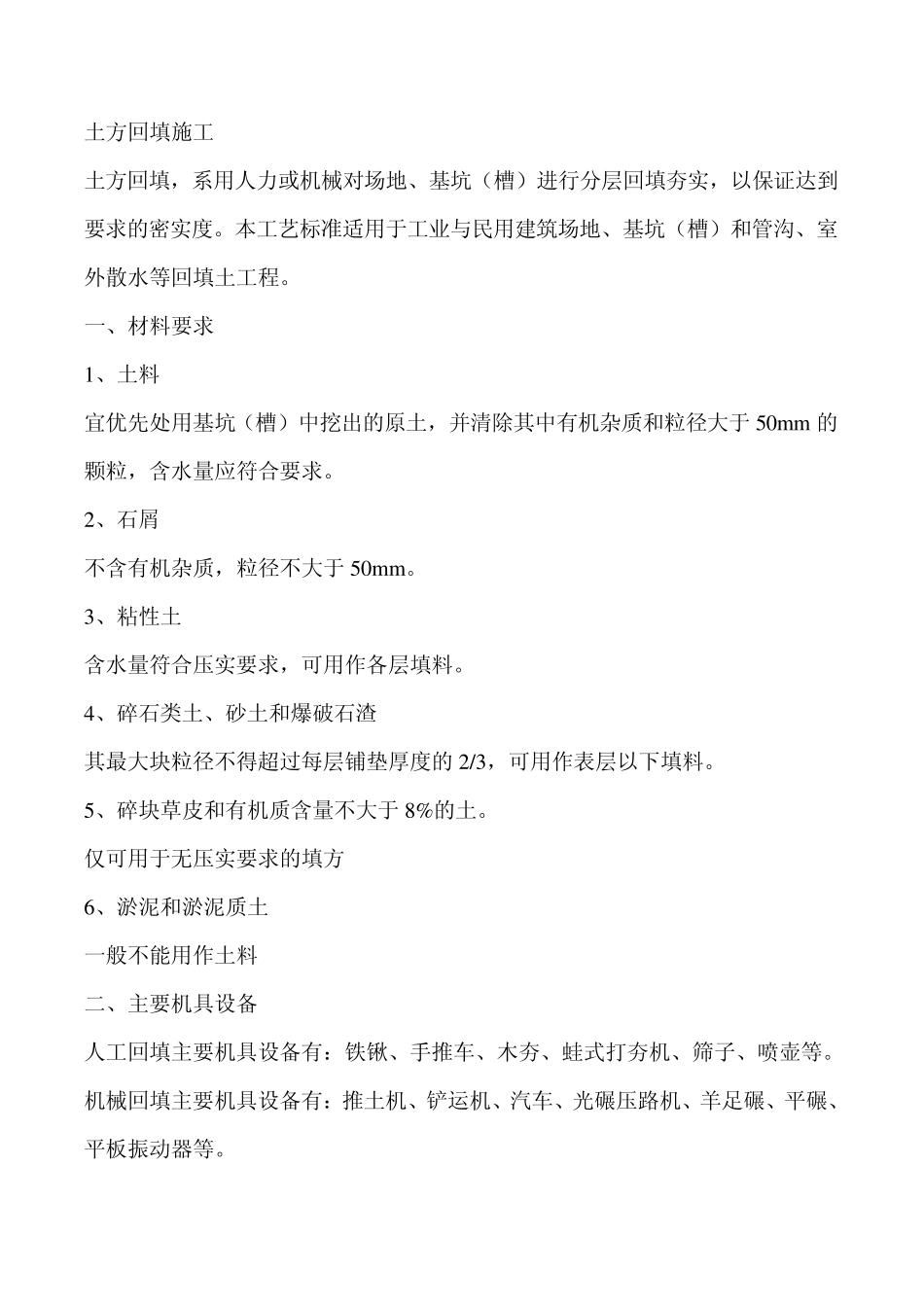

土方回填施工 土方回填,系用人力或机械对场地、基坑(槽)进行分层回填夯实,以保证达到要求的密实度
本工艺标准适用于工业与民用建筑场地、基坑(槽)和管沟、室外散水等回填土工程
一、材料要求 1、土料 宜优先处用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于 50m m 的颗粒,含水量应符合要求
2、石屑 不含有机杂质,粒径不大于 50m m
3、粘性土 含水量符合压实要求,可用作各层填料
4、碎石类土、砂土和爆破石渣 其最大块粒径不得超过每层铺垫厚度的 2/3,可用作表层以下填料
5、碎块草皮和有机质含量不大于 8%的土
仅可用于无压实要求的填方 6、淤泥和淤泥质土 一般不能用作土料 二、主要机具设备 人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等
机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊足碾、平碾、平板振动器等

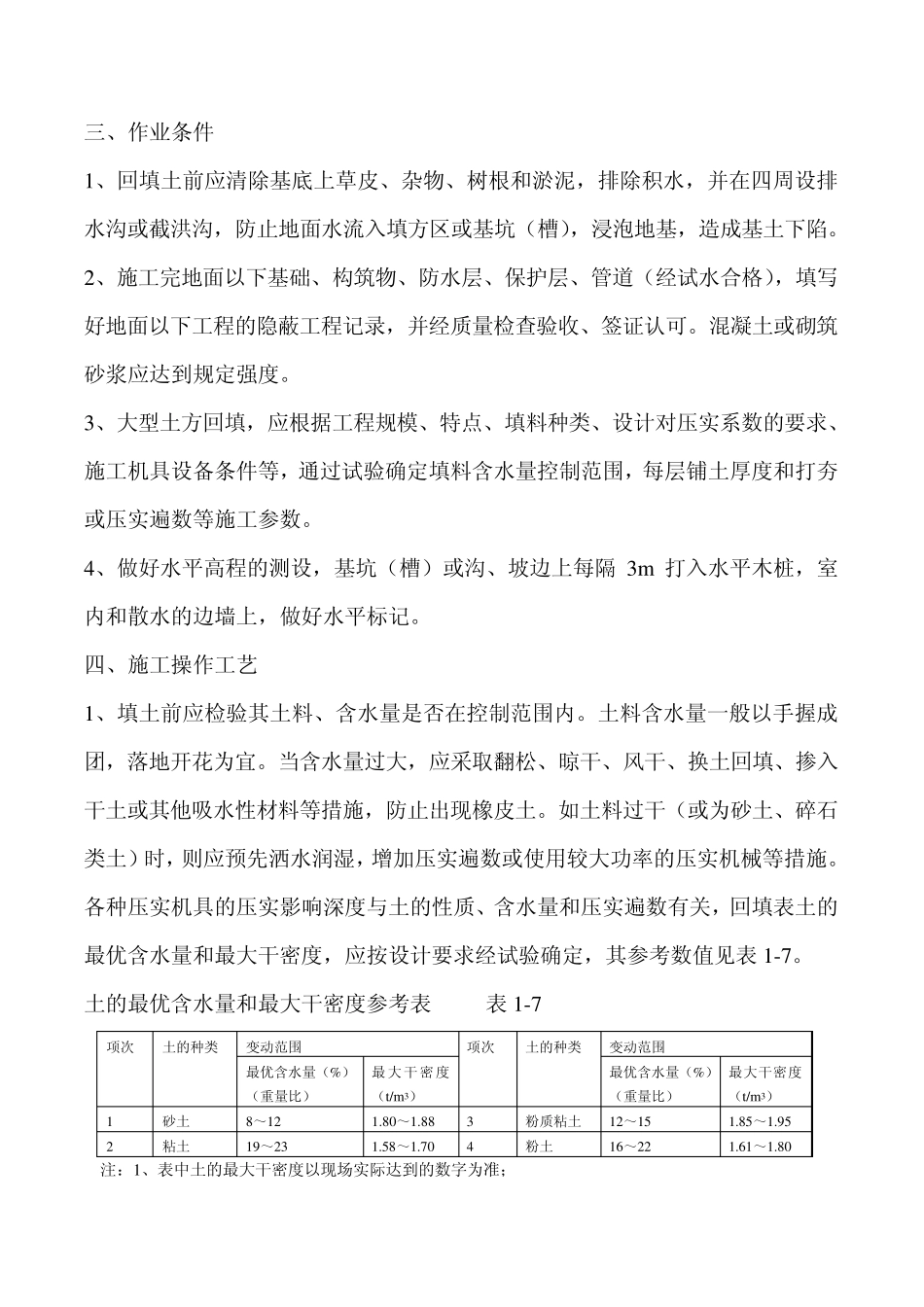

三、作业条件 1、回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷
2、施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可
混凝土或砌筑砂浆应达到规定强度
3、大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数
4、做好水平高程的测设,基坑(槽)或沟、坡边上每隔 3m 打入水平木桩,室内和散水的边墙上,做好水平标记
四、施工操作工艺 1、填土前应检验其土料、含水量是否在控制范围内
土料含水量一般以手握成团,落地开花为宜
当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土

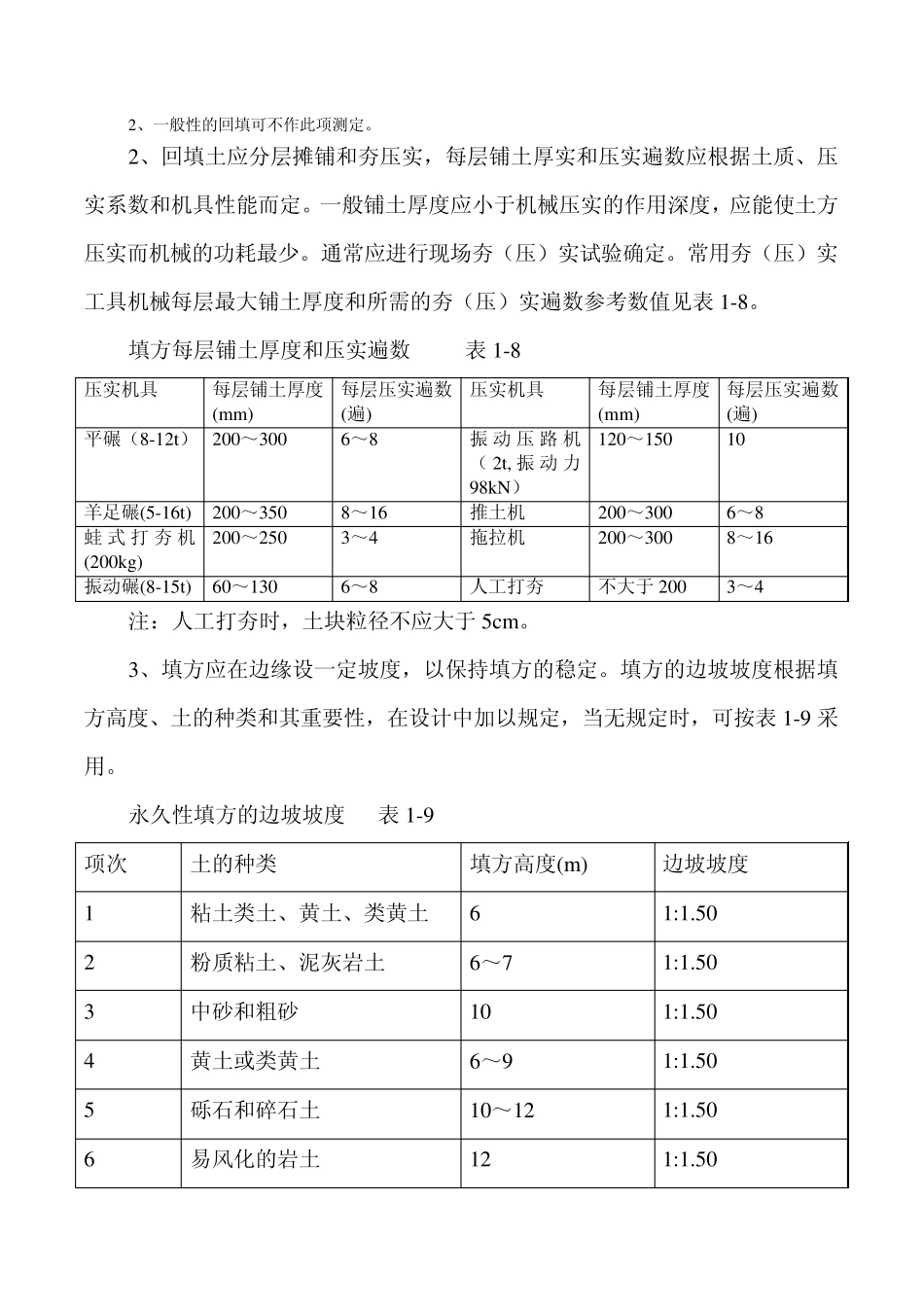

如土料过干(或
