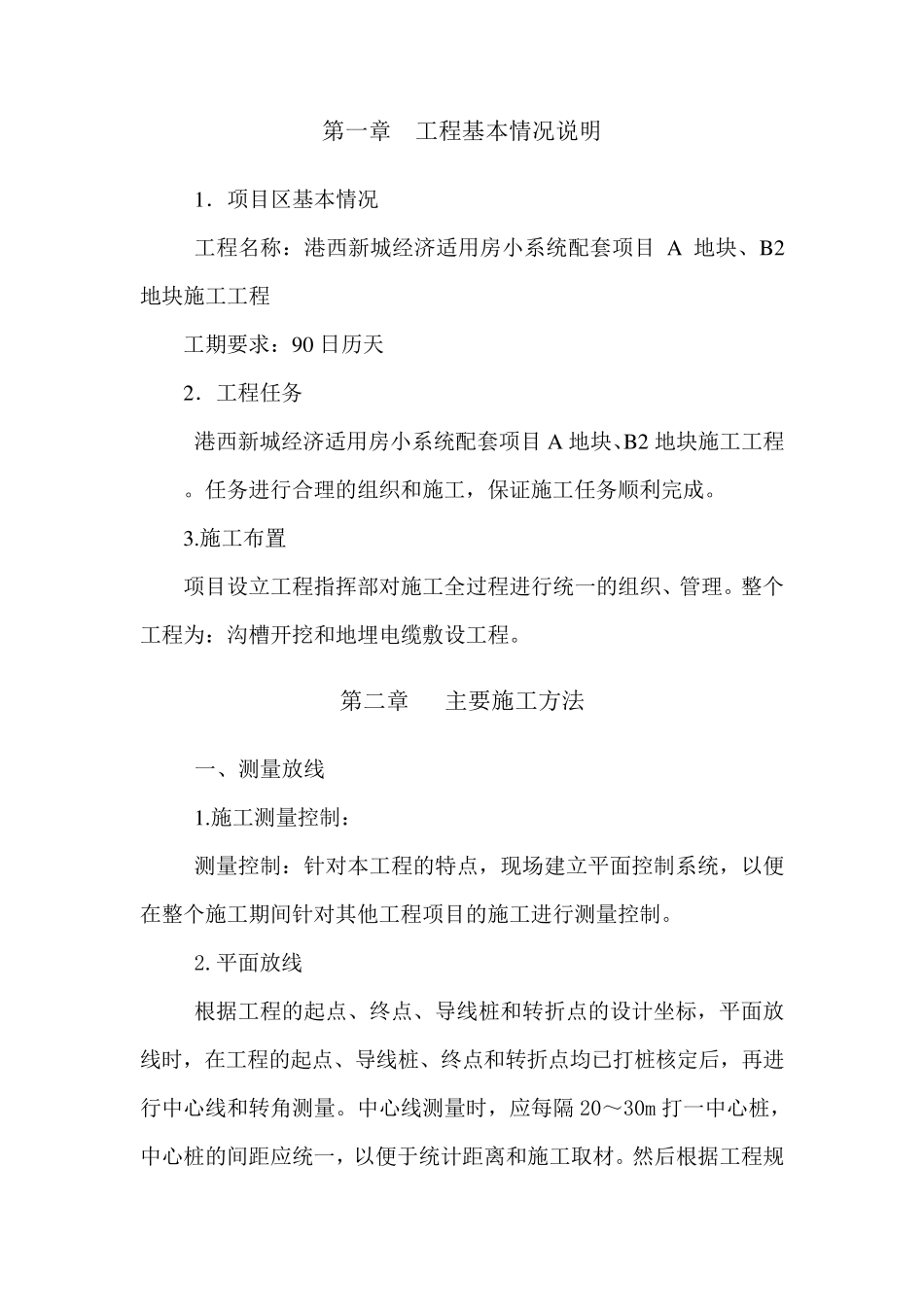

施工组织设计 第一章 工程基本情况说明 1.项目区基本情况 工程名称:港西新城经济适用房小系统配套项目A 地块、B2地块施工工程 工期要求:90 日历天 2.工程任务 港西新城经济适用房小系统配套项目A 地块、B2 地块施工工程
任务进行合理的组织和施工,保证施工任务顺利完成
施工布置 项目设立工程指挥部对施工全过程进行统一的组织、管理
整个工程为:沟槽开挖和地埋电缆敷设工程
第二章 主要施工方法 一、测量放线 1
施工测量控制: 测量控制:针对本工程的特点,现场建立平面控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制
平面放线 根据工程的起点、终点、导线桩和转折点的设计坐标,平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量
中心线测量时,应每隔 20~30m 打一中心桩,中心桩的间距应统一,以便于统计距离和施工取材
然后根据工程规 定需要的宽容用白灰撒出开挖线

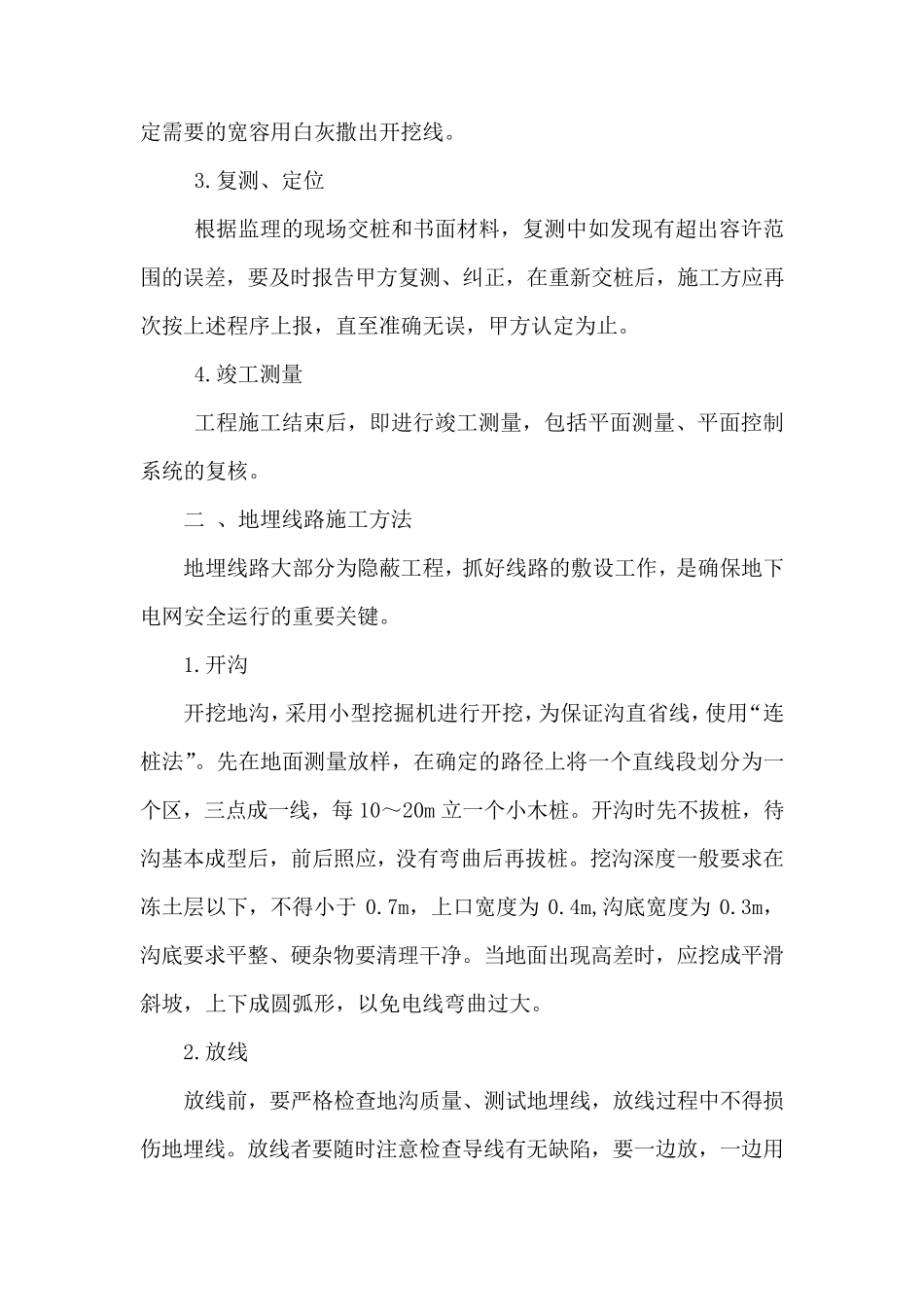

复测、定位 根据监理的现场交桩和书面材料,复测中如发现有超出容许范围的误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止
竣工测量 工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统的复核
二 、地埋线路施工方法 地埋线路大部分为隐蔽工程,抓好线路的敷设工作,是确保地下电网安全运行的重要关键
开沟 开挖地沟,采用小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”
先在地面测量放样,在确定的路径上将一个直线段划分为一个区,三点成一线,每10~20m 立一个小木桩
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩
挖沟深度一般要求在冻土层以下,不得 小于0
7m,上口 宽度为0
4m,沟底 宽度为0
3m,沟底 要求平整 、硬 杂 物 要清 理干 净
当 地面出现高
