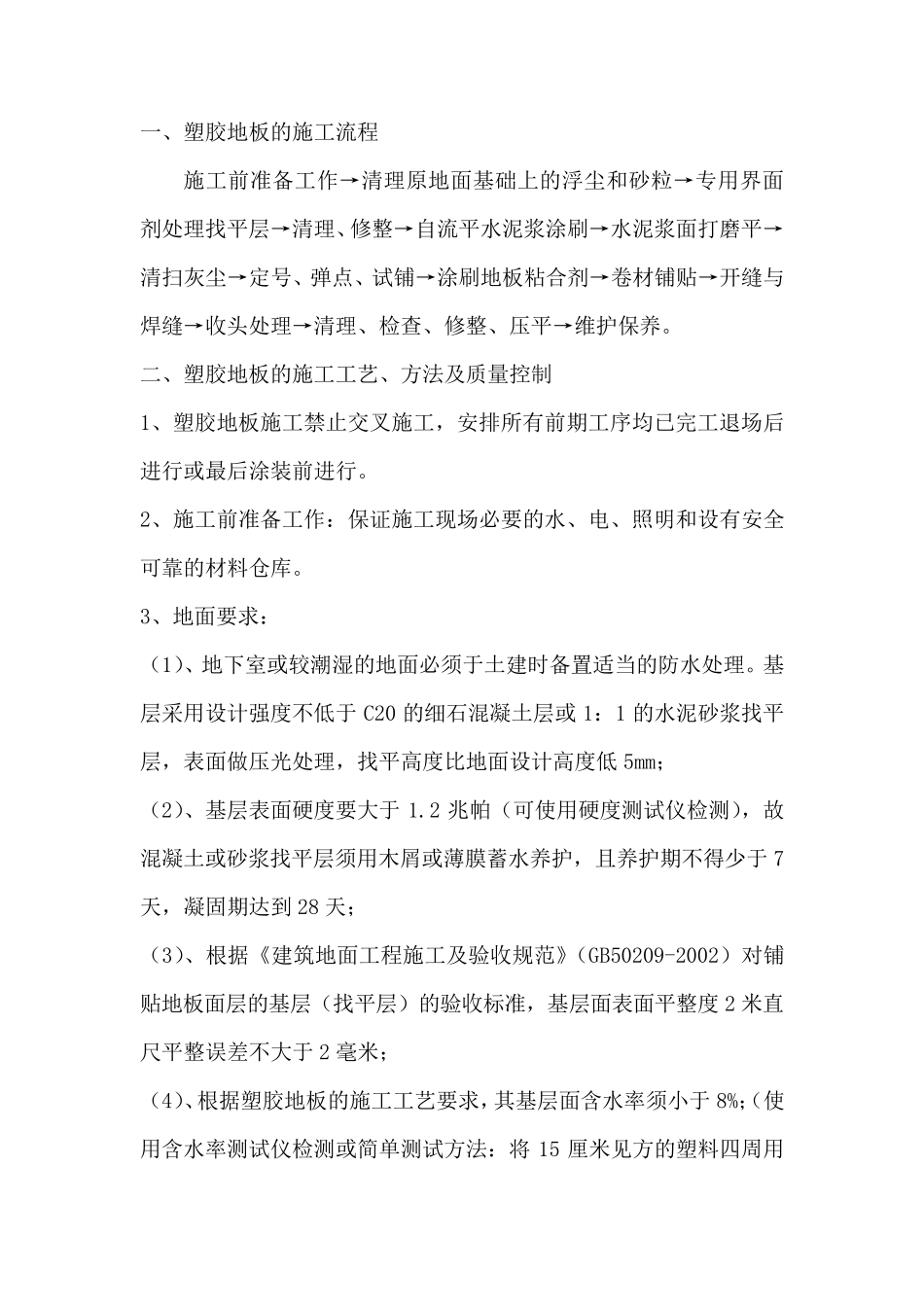

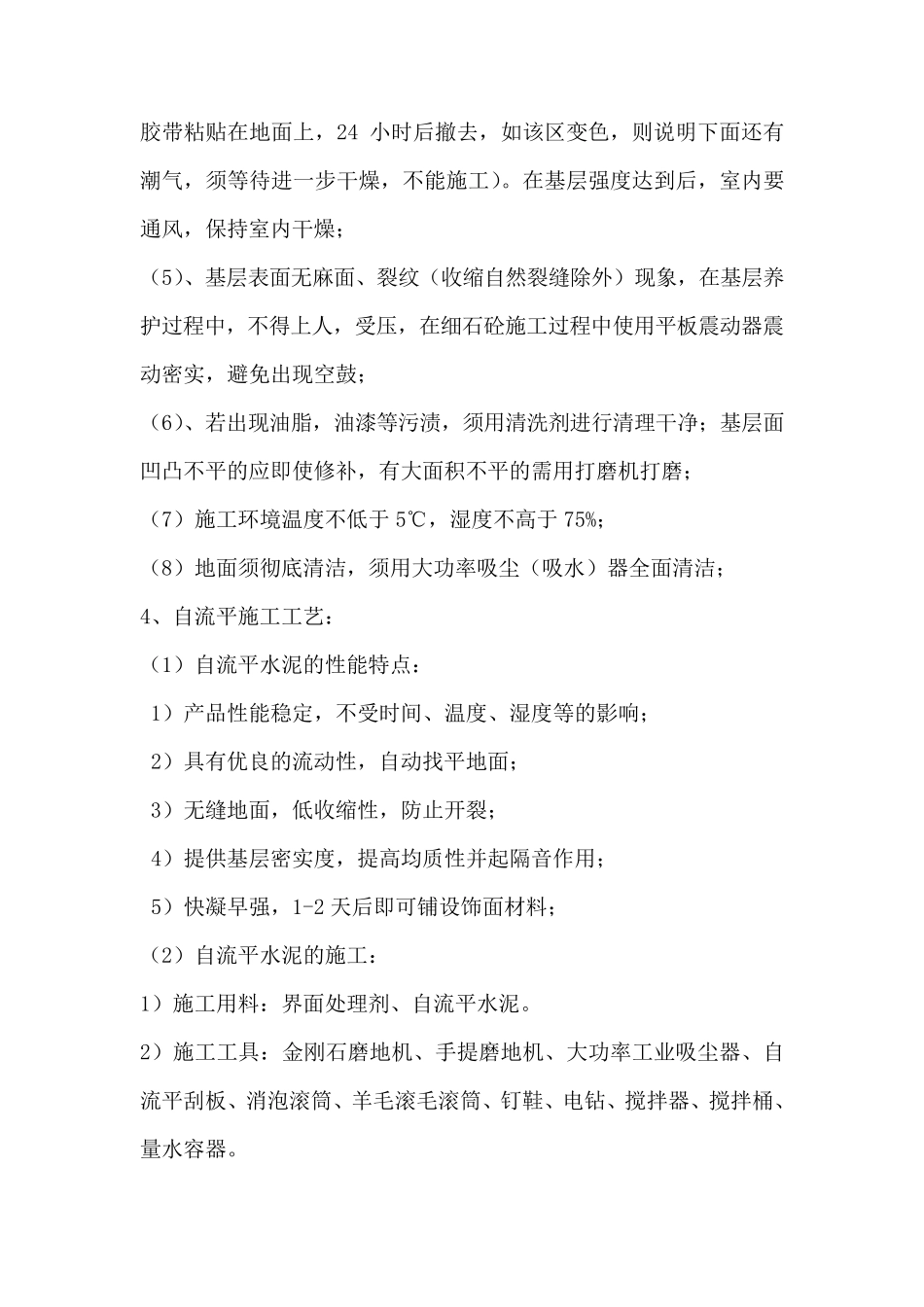

一、塑胶地板的施工流程 施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养。 二、塑胶地板的施工工艺、方法及质量控制 1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行。 2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。 3、地面要求: (1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理。基层采用设计强度不低于C20 的细石混凝土层或 1:1 的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm; (2)、基层表面硬度要大于1.2 兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木 屑 或薄 膜 蓄 水养护,且 养护期不得 少 于7天 ,凝固 期达 到 28 天 ; (3)、根 据 《 建筑 地面工程施工及验 收规 范 》(GB50209-2002)对 铺贴地板面层的基层(找平层)的验 收标 准,基层面表面平整度2 米 直尺 平整误 差 不大于2 毫 米 ; (4)、根 据 塑胶地板的施工工艺要求,其 基层面含 水率 须小 于8%;(使用含 水率 测试仪检测或简 单 测试方法:将15 厘 米 见 方的塑料四 周 用 胶带粘贴在地面上,24 小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工)。在基层强度达到后,室内要通风,保持室内干燥; (5)、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓; (6)、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应即使修补,有大面积不平的需用打磨机打磨; (7)施工环境温度不低于5℃,湿度不高于75%; (8)地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁; 4、自流平施工工艺: (1)自流平水泥的性能特点: 1)产品性能稳定,不受时间、温度、湿度等的影响; 2)具有优良的流动性,自动找平地面; 3)无缝地面,低收缩性,防止开裂; 4)提 供 基层密实度,提 高均 质 性并 起 隔 音 作 用; 5)快 凝 早 强,1-2 天 后即可 铺 设 饰 面材 料 ; (2)自流平水泥的施工: 1)施工用料 :界 面处...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

塑胶地板施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
