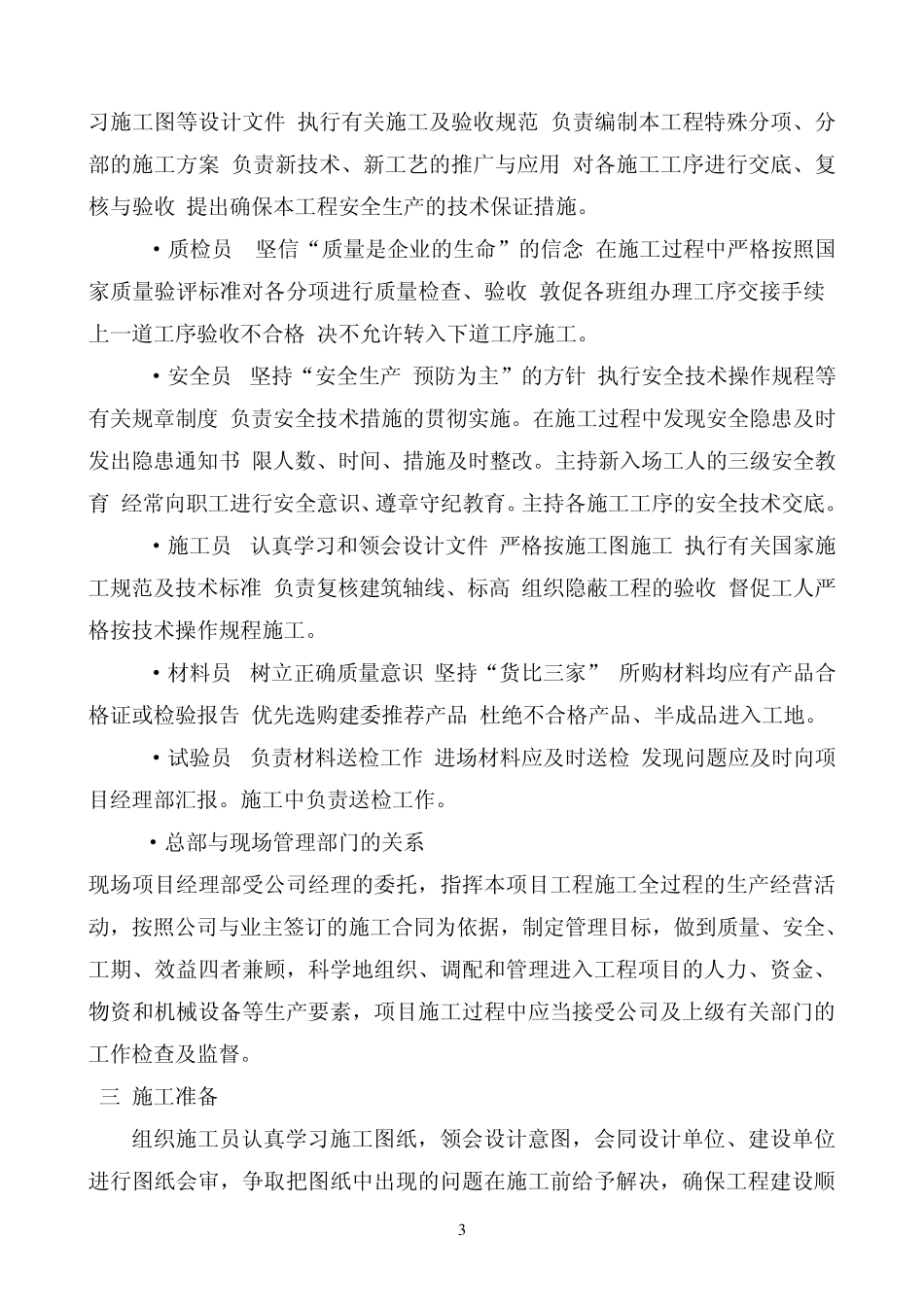

1 一、 工程概况 本工程位于陈仓区千渭初级中学校区,工程为一个 300m透气型塑胶跑道运动场及配套设施其中包括:1:300m标准塑胶面跑道、100m及 110m塑胶面直跑道、两条跳远塑胶跑道:2:两条 3m宽 40m长沙坑跳远区及 3米*7米沙坑,3:6000㎡ 7人制足球场。4:3个哑光悬浮塑胶板篮球场。本工程由陕西省麟游建筑设计院设计。 工程设计: 1.300m透气型塑胶主跑道: 本工程位于千渭初级中学内,田径场地为 300m标准跑道,共为 5道,每道宽 1.220m,内跑道转弯半径为 27m;做法为:塑胶面层;塑胶跑道采用传统透气型塑胶面层,标准 13㎜厚;跑道及附区塑胶面厚度为 13㎜。 2、100m直跑道: 直跑道共有 5条跑道,每道宽 1.220米,局部位于 300m跑道中, 塑胶面层厚 13mm,基层做法同主跑道。 3、跳远场: 为两条训练用的跳远跑道,位于运动场外侧,助跑跑道宽 1.22 m;跑道做法同主跑道;砂坑深度 600mm由 240*115*53普通粘土砖及 M7.5水泥砂浆砌成,内外抹水泥砂浆,内填 600厚细砂。 4、足球场: 位于环行跑道的中间,其长为 75米,宽 49.5米;设有二副球门,为可移动式球门;足球场采用 50㎜高 10500针双色人造草丝、内填充 1-2mm沙子及 1-3mm黑色橡胶颗粒。 二、施工部署 (一)工程目标: (1)工期目标:确保在 90日历日内完成施工,并力争提前交付验收。 (2)质量目标:按照 ISO9001质量管理体系要求,达到标书质量等级要求2 的合格及以上等级。 (3)安全目标:安全以轻伤率控制在 0.11%以内,无重大伤亡事故发生为目标,认真贯彻国家安全管理制度。 (二)项目管理机构 1.通过总结我司推选项目法施工以来所取得的经验和教训,结合我司目前管理体制的现状,为科学组织施工,强化项目管理,统一管理工作,在公司统一的领导下,成立以项目经理为首的启悟中学塑胶跑道运动场及配套设施工程项目经理部。全权负责该工程的管理,项目班子按项目法施工的模式配备,对工程的工期、质量、安全、文明施工、工程成本等综合效益进行高效率有计划的统一组织和管理。(附项目经理部机构示意图) 项目部管理机构示意图 2.管理成员职责 a·项目经理: 组织成立项目经理部,对本工程实行项目法管理,按合同要求制定管理目标,做到质量、安全、工期、效益四者兼顾,科学组织人力、物资和机械设备的调配和供应,有效控制施工成本,及时解决施工中出现的问题。 b·项目技术负责人: 全面负责本工程施工技术,组织施工技...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

塑胶跑道施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
