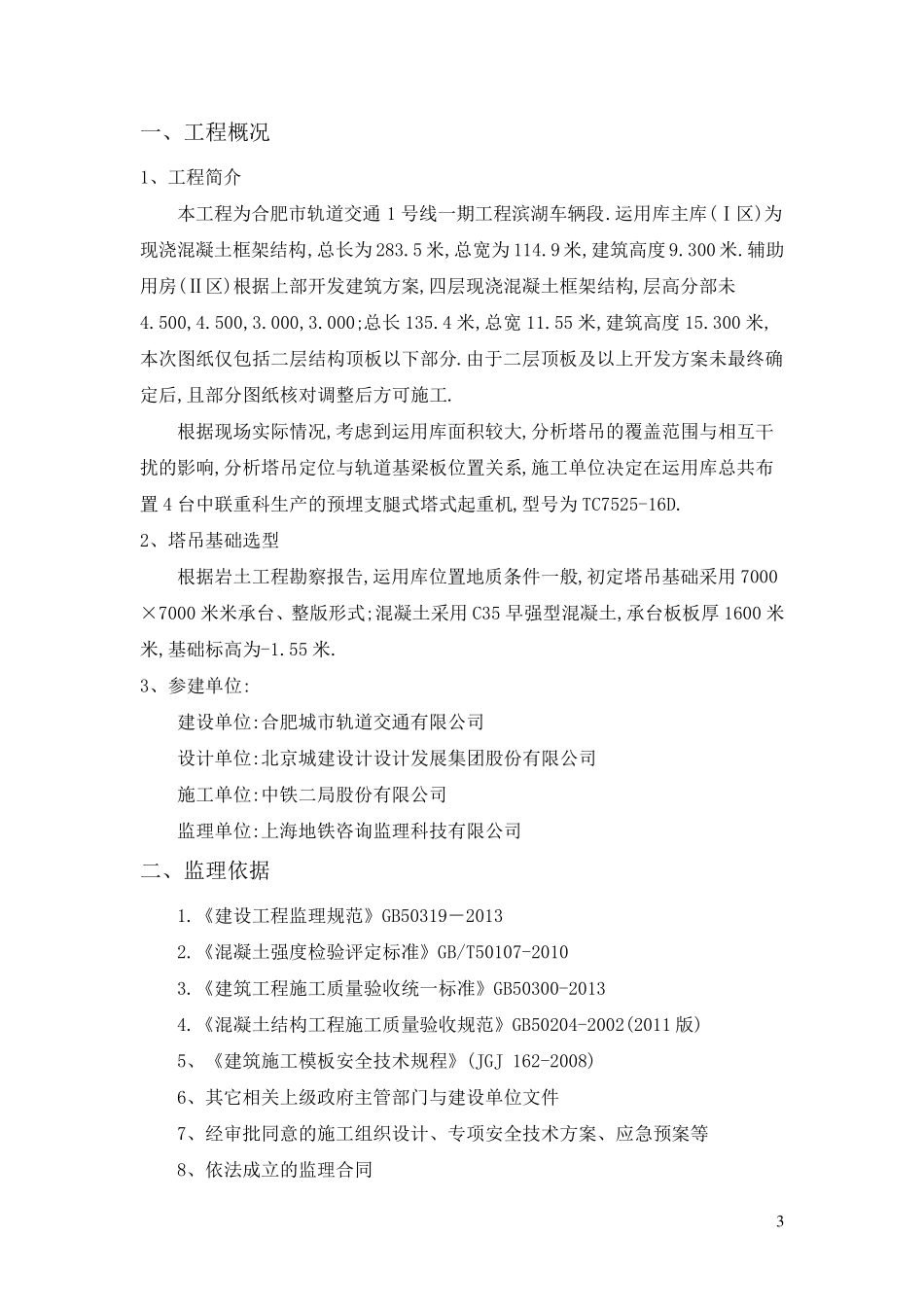

1 合 肥 市 轨 道 交 通 1 号线滨湖车辆段与综合基地施工 CD01 标工程 监理实施细则 B 13 (塔吊基础) 内容提要: 工程概况 编制依据 监理工作的流程 监理工作的控制要点及目标值 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 2 目 录 一、工程概况 二、编制依据 三、监理工作的流程 四、监理工作的控制要点及目标值 五、监理工作方法及措施 3 一 、 工 程 概 况 1、 工 程 简 介 本 工 程 为 合 肥 市 轨 道 交 通1 号 线 一 期 工 程 滨 湖 车 辆 段 .运 用 库 主 库 (Ⅰ 区 )为现 浇 混 凝 土 框 架 结 构 ,总 长 为 283.5 米 ,总 宽 为 114.9 米 ,建 筑 高 度 9.300 米 .辅 助用 房 (Ⅱ 区 )根 据 上 部 开 发 建 筑 方 案 ,四 层 现 浇 混 凝 土 框 架 结 构 ,层 高 分 部 未4.500,4.500,3.000,3.000;总 长 135.4 米 ,总 宽 11.55 米 ,建 筑 高 度 15.300 米 ,本 次 图 纸 仅 包 括 二 层 结 构 顶 板 以 下 部 分 .由 于 二 层 顶 板 及 以 上 开 发 方 案 未 最 终 确定 后 ,且 部 分 图 纸 核 对 调 整 后 方 可 施 工 . 根 据 现 场 实 际 情 况 ,考 虑 到 运 用 库 面 积 较 大 ,分 析 塔 吊 的 覆 盖 范 围 与 相 互 干扰 的 影 响 ,分 析 塔 吊 定 位 与 轨 道 基 梁 板 位 置 关 系 ,施 工 单 位 决 定 在 运 用 库 总 共 布置 4 台 中联重科生产的 预埋支腿式塔 式起重机,型号 为 TC7525-16D. 2、 塔 吊 基 础选型 根 据 岩土 工 程 勘察报告,运 用 库 位 置 地质条件一 般,初定 塔 吊 基 础采用 7000×7000 米 米 承台 、 整 版形式;混 凝 土 采用 C35 早 强 型混 凝 土 ,承台 板 板 厚 1600 米米 ,基 础标 高 为 -1.55 米 . 3、 参 建 单 位 : 建 设 单 位 :合 肥 城 市 轨 道 交 通 有 限 公 司 设 计 单 位 :北 京 城 建 设 计 设 计 发 展 集 团 股 份 有 限 公 司 施 工 单 位 :中铁 二 局 股 份 有 限 公 司 监 理 单 位 :上 海 地铁 咨 询 监 理 科技 有 限 公 司 二 、 监...
