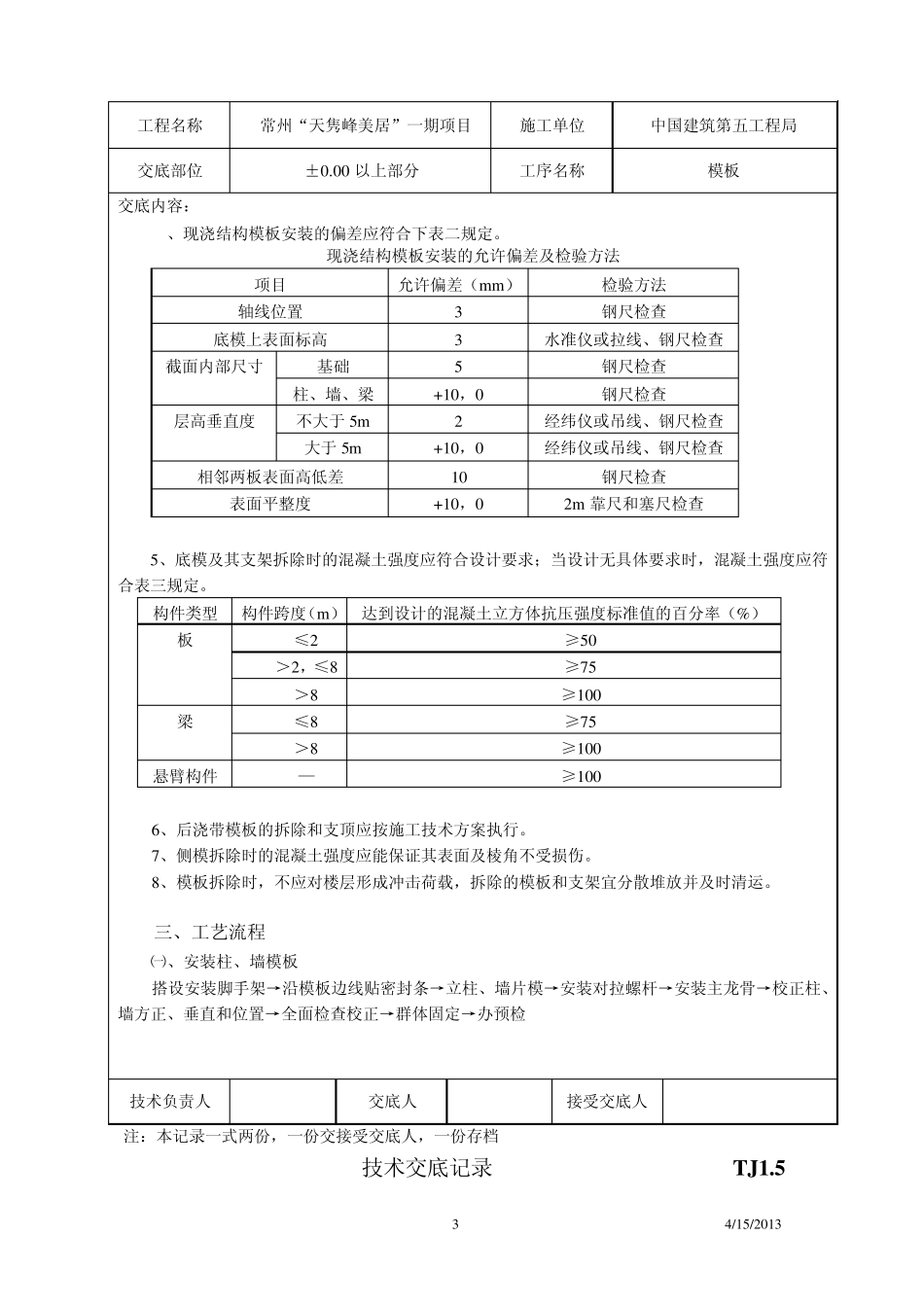

1 4 /1 5 /2 0 1 3 技术交底记录 TJ1.5 工程名称 常州“天隽峰美居”一期项目 施工单位 中国建筑第五工程局 交底部位 ±0 .0 0 以上部分 工序名称 1 #塔吊附壁预埋件安装 交底提要:塔吊附壁预埋螺杆安装 交底内容: 1#塔吊附墙预埋螺杆安装请按下图施工 技术负责人 交底人 接受交底人 注:本记录一式两份,一份交接受交底人,一份存档 技术交底记录 T J1.5 2 4/15/2013 工程名称 常州“天隽峰美居”一期项目 施工单位 中国建筑第五工程局 交底部位 ±0.00 以上部分 工序名称 模板 交底内容: ㈢、施工机具 1、木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。 支撑体系:柱箍、钢管支柱、钢管脚手架或碗扣脚手架等。 二、质量要求 ㈠、一般要求 1、模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。 2、模板及其支架拆除的顺序及安全措施应按施工技术方案执行。 ㈡、主控项目 1、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。 2、在涂刷模板隔离剂时,不得玷污钢筋和混凝土接槎处。 ㈢、一般项目 1、模板安装应满足下列要求: ⑴、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。 ⑵、模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。 ⑶、浇注混凝土前,模板内的杂物应清理干净。 2、对跨度不小于 4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的 1/1000~3/1000。 3、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且安装牢固,偏差应符合下表一规定。 预埋件和预留孔洞的允许偏差 项目 允许偏差(m m ) 预埋钢板中心线位置 3 预埋管、预留孔中心线位置 3 插筋 中心线位置 5 外露长度 +10,0 预埋螺栓 中心线位置 2 外露长度 +10,0 预留洞 中心线位置 10 尺寸 +10,0 技术负责人 交底人 接受交底人 注:本记录一式两份,一份交接受交底人,一份存档 技术交底记录 T J1.5 3 4/15/2013 工程名称 常州“天隽峰美居”一期项目 施工单位 中国建筑第五工程局 交底部位 ±0.00 以上部分 工序名称 模板 交底内容: 4、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

塔吊附壁预埋件安装技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
