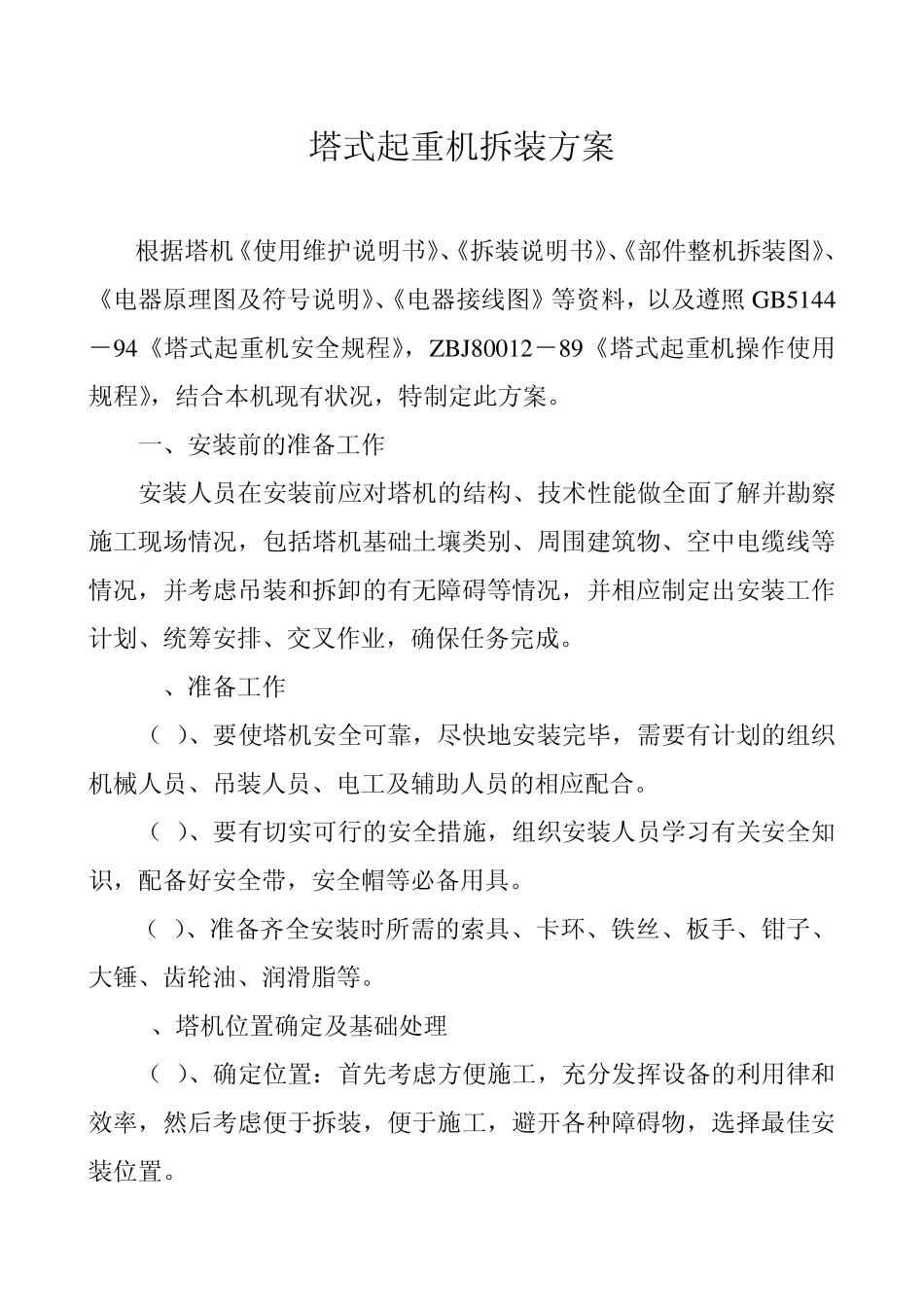

塔式起重机拆装方案 根据塔机《使用维护说明书》、《拆装说明书》、《部件整机拆装图》、《电器原理图及符号说明》、《电器接线图》等资料,以及遵照 GB5144-94《塔式起重机安全规程》,Z BJ80012-89《塔式起重机操作使用规程》,结合本机现有状况,特制定此方案
一、安装前的准备工作 安装人员在安装前应对塔机的结构、技术性能做全面了解并勘察施工现场情况,包括塔机基础土壤类别、周围建筑物、空中电缆线等情况,并考虑吊装和拆卸的有无障碍等情况,并相应制定出安装工作计划、统筹安排、交叉作业,确保任务完成
1、准备工作 (1)、要使塔机安全可靠,尽快地安装完毕,需要有计划的组织机械人员、吊装人员、电工及辅助人员的相应配合
(2)、要有切实可行的安全措施,组织安装人员学习有关安全知识,配备好安全带,安全帽等必备用具
(3)、准备齐全安装时所需的索具、卡环、铁丝、板手、钳子、大锤、齿轮油、润滑脂等
2、塔机位置确定及基础处理 (1)、确定位置:首先考虑方便施工,充分发挥设备的利用律和效率,然后考虑便于拆装,便于施工,避开各种障碍物,选择最佳安装位置

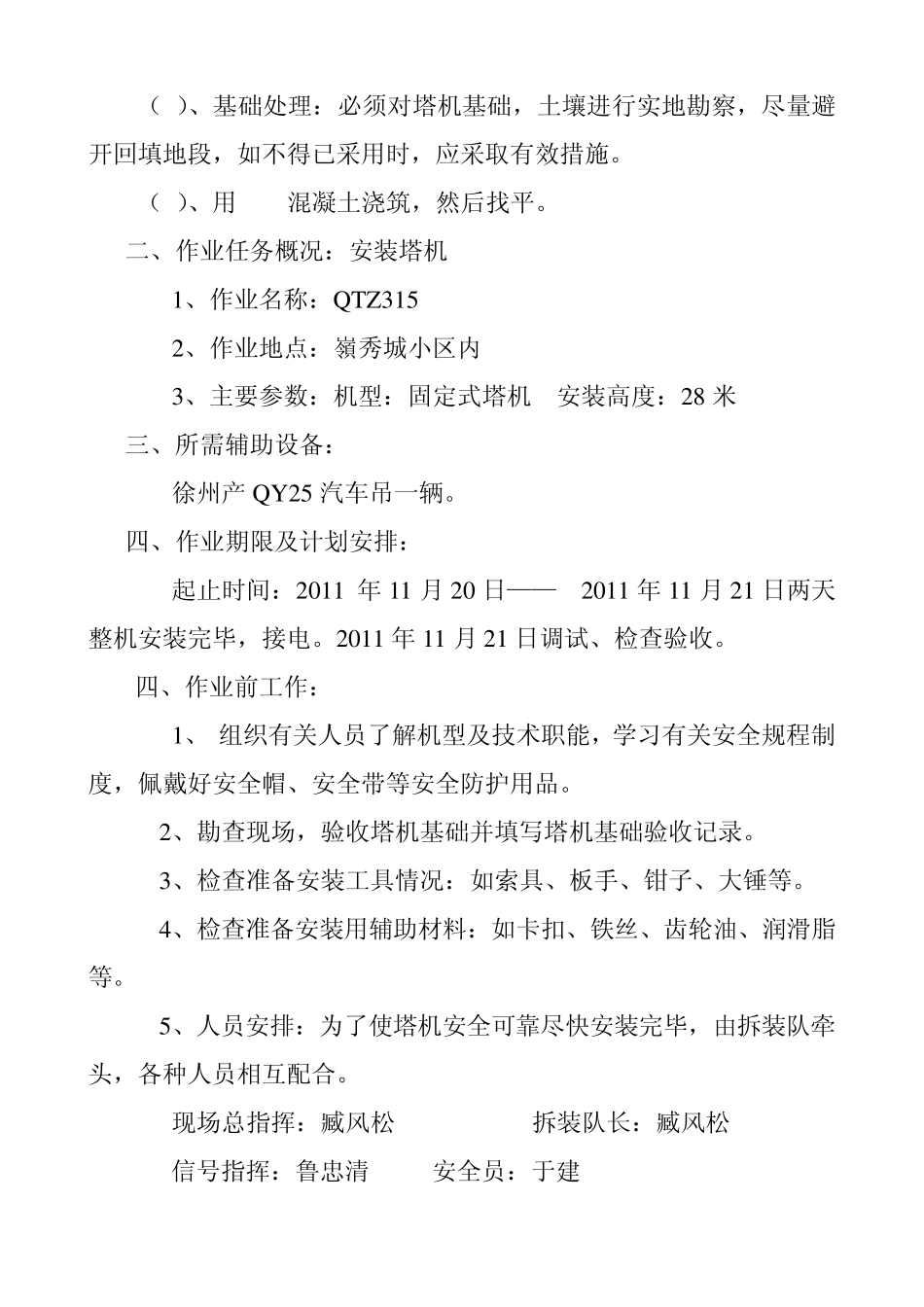

(2)、基础处理:必须对塔机基础,土壤进行实地勘察,尽量避开回填地段,如不得已采用时,应采取有效措施
(3)、用C30混凝土浇筑,然后找平
二、作业任务概况:安装塔机 1、作业名称:QTZ315 2、作业地点:嶺秀城小区内 3、主要参数:机型:固定式塔机 安装高度:28 米 三、所需辅助设备: 徐州产QY25 汽车吊一辆
四、作业期限及计划安排: 起止时间:2011 年11 月20 日—— 2011 年11 月21 日两天整机安装完毕,接电
2011 年11 月21 日调试、检查验收
四、作业前工作: 1、 组织有关人员了解机型及技术职能,学习有关安全规程制度,佩戴好安全帽、安全带等安全防护用品

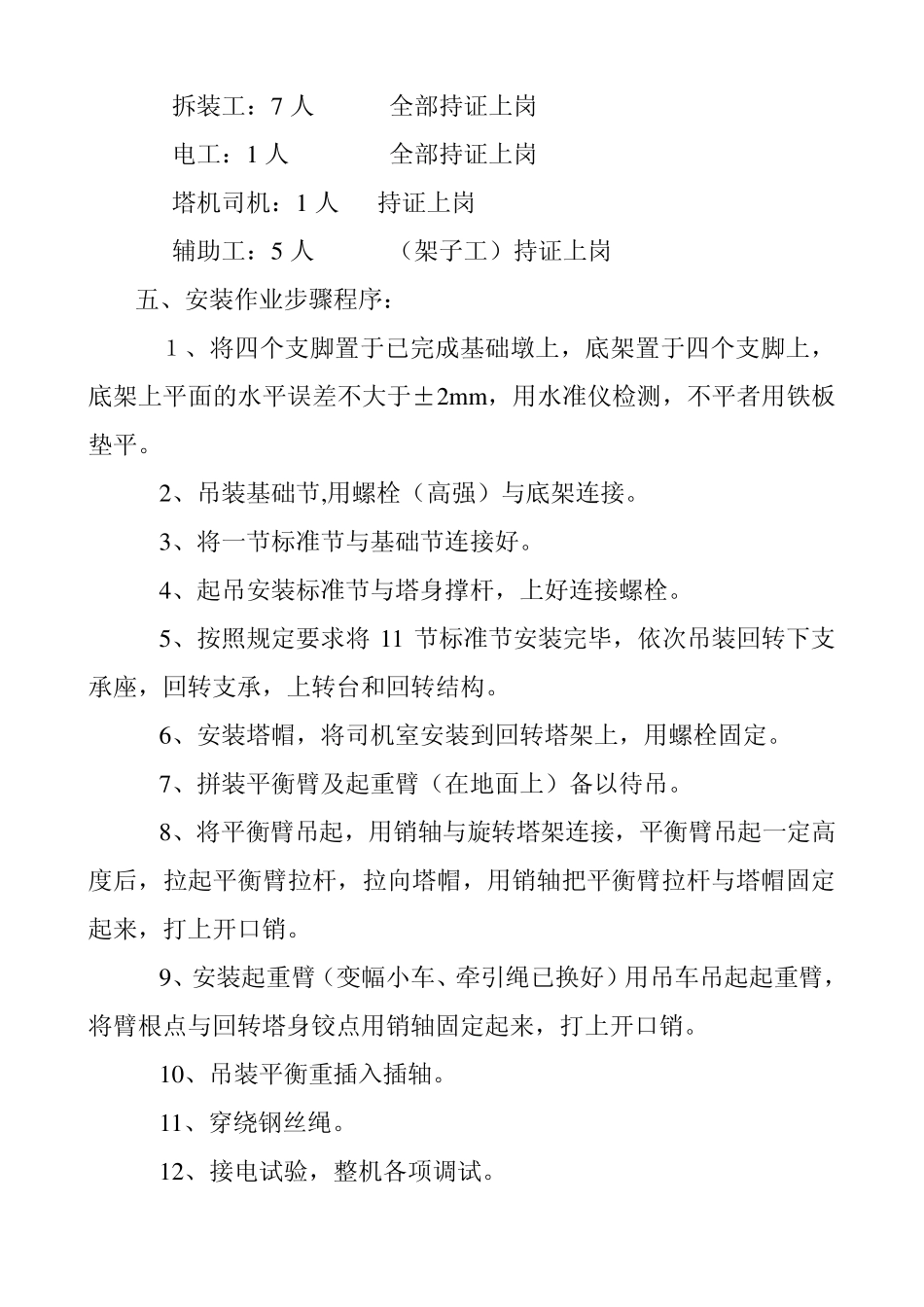

2、勘查现场,验收塔
