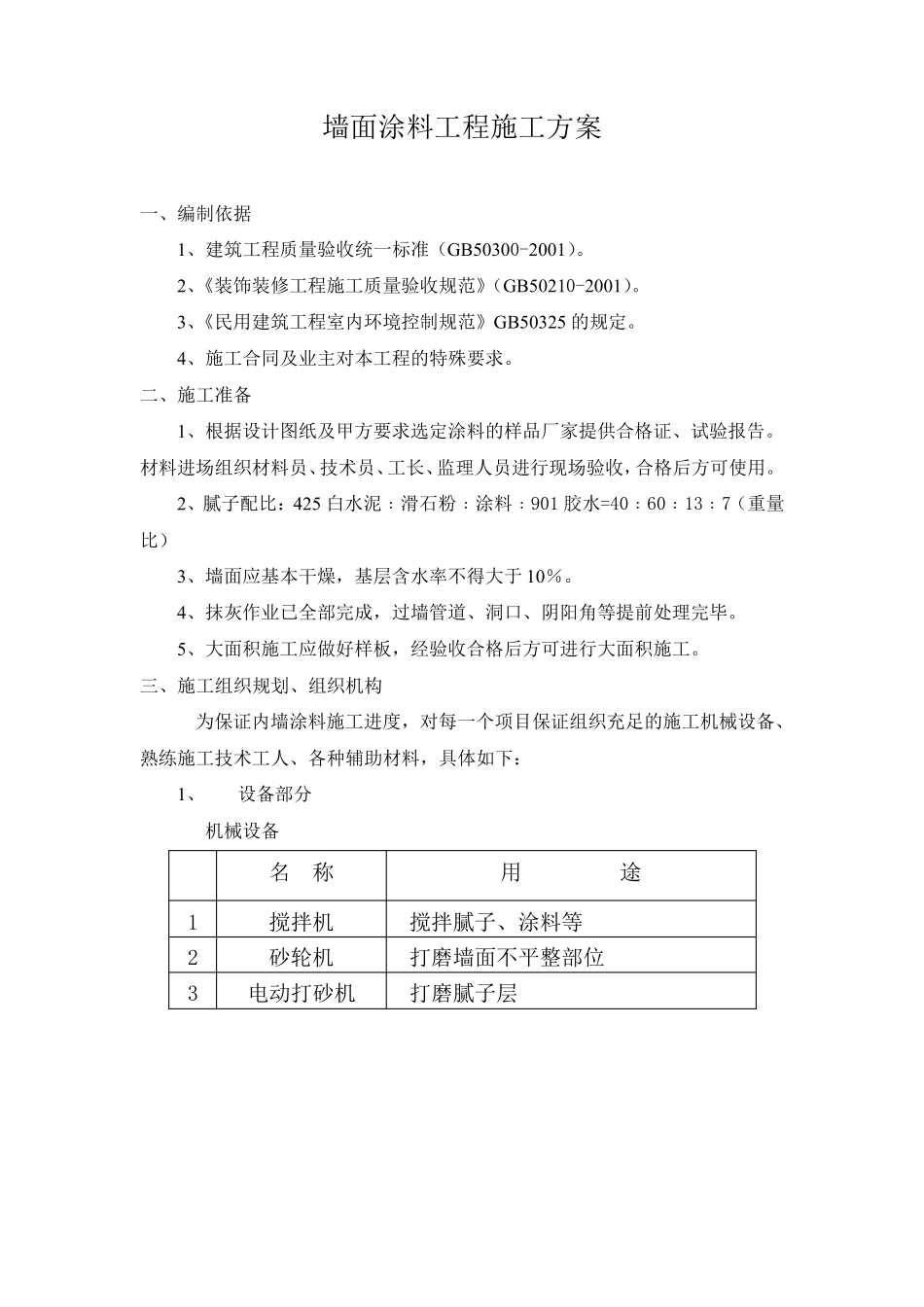

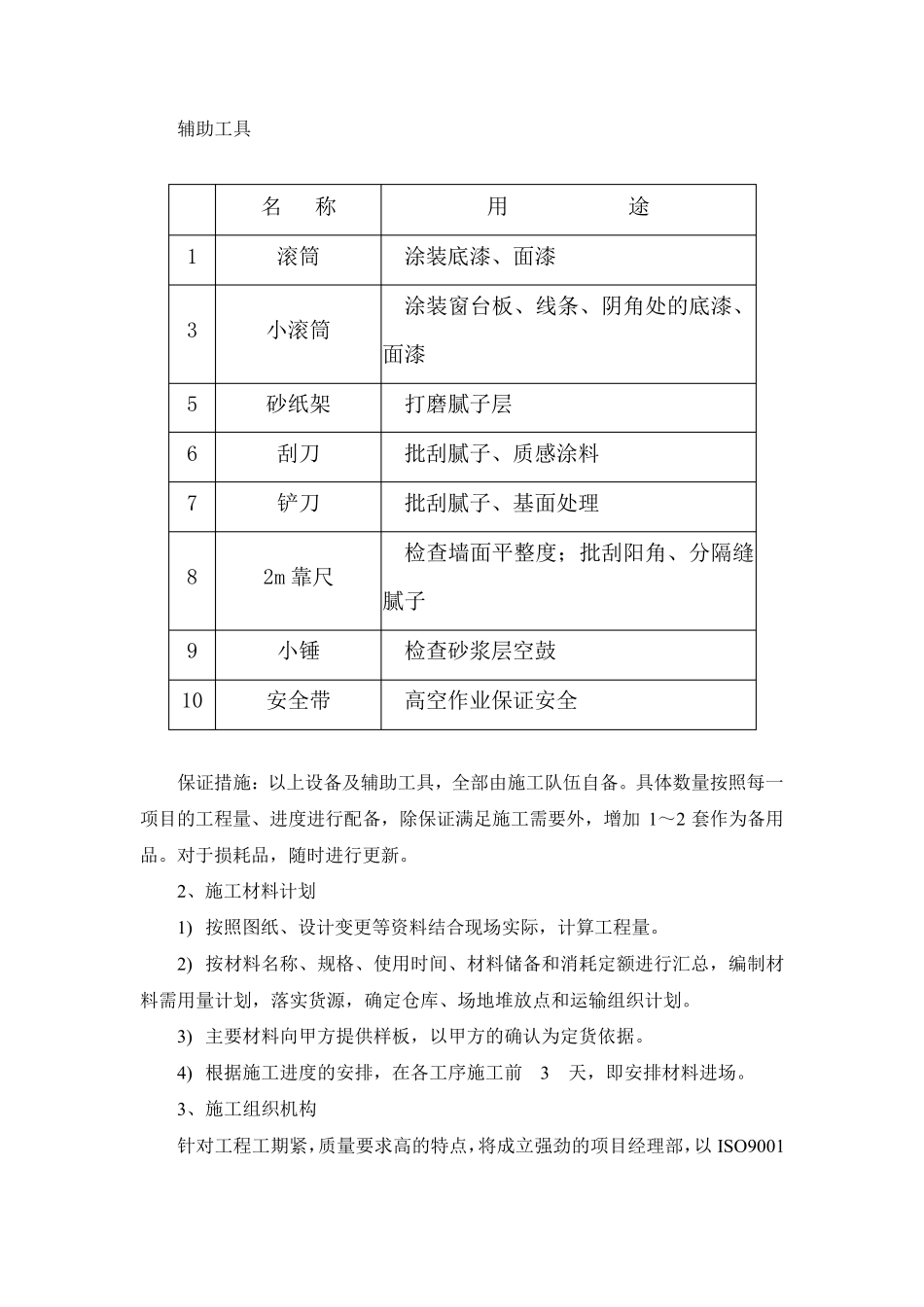

墙面涂料工程 施工方案 编制单位: 2018 年 4 月 14 日 墙面涂料工程施工方案 一、编制依据 1、建筑工程质量验收统一标准(GB50300-2001)。 2、《装饰装修工程施工质量验收规范》(GB50210-2001)。 3、《民用建筑工程室内环境控制规范》GB50325 的规定。 4、施工合同及业主对本工程的特殊要求。 二、施工准备 1、根据设计图纸及甲方要求选定涂料的样品厂家提供合格证、试验报告。材料进场组织材料员、技术员、工长、监理人员进行现场验收,合格后方可使用。 2、腻子配比:425 白水泥﹕滑石粉﹕涂料﹕901 胶水=40﹕60﹕13﹕7(重量比) 3、墙面应基本干燥,基层含水率不得大于 10%。 4、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完毕。 5、大面积施工应做好样板,经验收合格后方可进行大面积施工。 三、施工组织规划、组织机构 为保证内墙涂料施工进度,对每一个项目保证组织充足的施工机械设备、熟练施工技术工人、各种 辅 助 材料,具 体 如 下 : 1、 设备部分 机械设备 名 称 用 途 1 搅 拌 机 搅 拌 腻子、涂料等 2 砂 轮 机 打 磨 墙面不平 整 部位 3 电 动 打 砂 机 打 磨 腻子层 辅助工具 名 称 用 途 1 滚筒 涂装底漆、面漆 3 小滚筒 涂装窗台板、线条、阴角处的底漆、面漆 5 砂纸架 打磨腻子层 6 刮刀 批刮腻子、质感涂料 7 铲刀 批刮腻子、基面处理 8 2m 靠尺 检查墙面平整度;批刮阳角、分隔缝腻子 9 小锤 检查砂浆层空鼓 10 安全带 高空作业保证安全 保证措施:以上设备及辅助工具,全部由施工队伍自备。具体数量按照每一项目的工程量、进度进行配备,除保证满足施工需要外,增加 1~2 套作为备用品。对于损耗品,随时进行更新。 2、施工材料计划 1) 按照图纸、设计变更等资料结合现场实际,计算工程量。 2) 按材料名称、规格、使用时间、材料储备和消耗定额进行汇总,编制材料需用量计划,落实货源,确定仓库、场地堆放点和运输组织计划。 3) 主要材料向甲方 提 供 样 板,以甲方 的确认 为定货依 据 。 4) 根 据 施工进度的安排 ,在 各 工序 施工前 3 天 ,即 安排 材料进场。 3、施工组织机 构 针 对工程工期 紧 ,质量要求 高的特 点,将 成 立 强 劲 的项目经 理部,以 ISO9001质量标准体系贯穿于项目管理的全过程,对工程进行统一管理。将派出专业技术水平扎...
