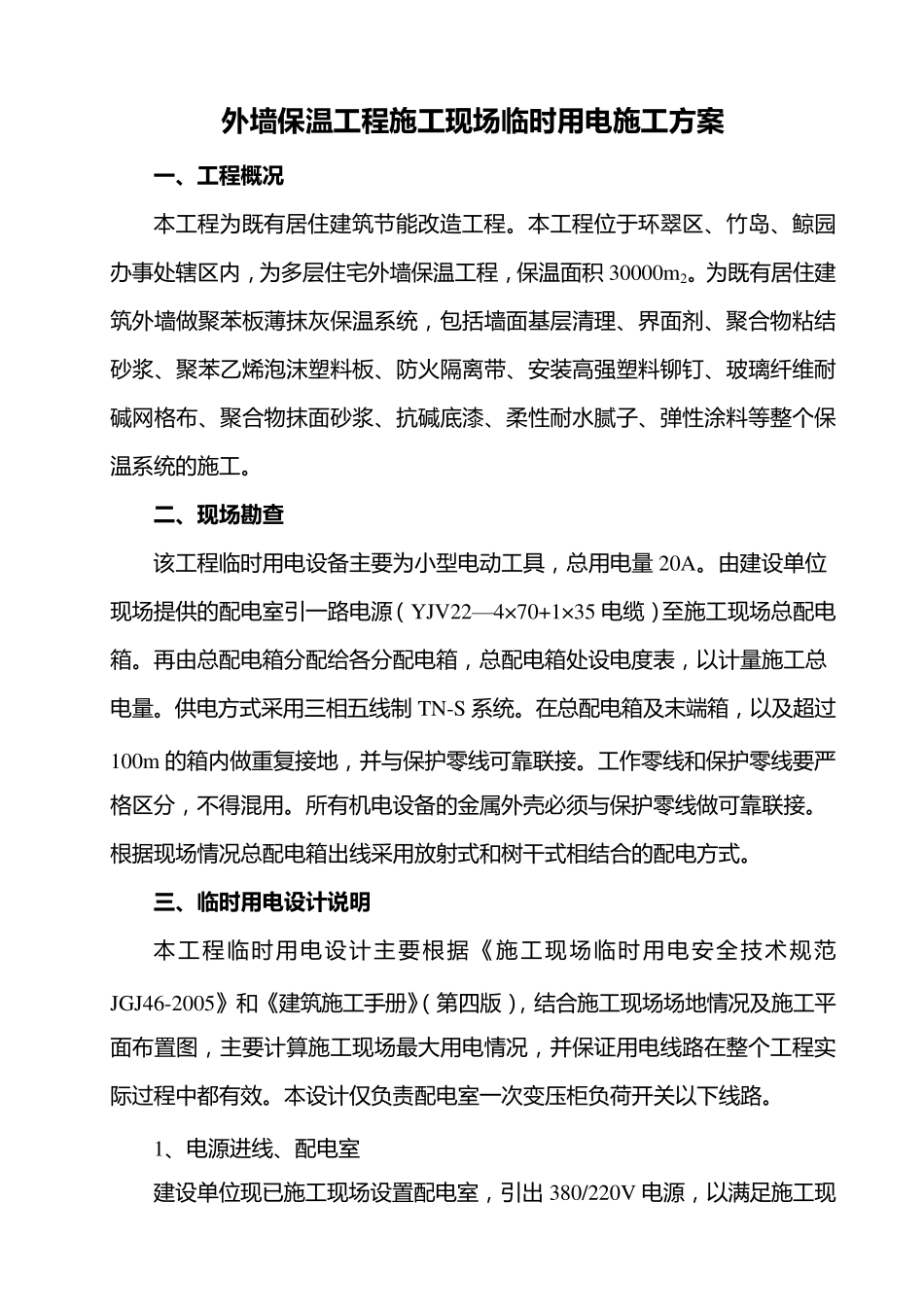

目 录 一 、工程概况 二、现场勘查 三、临时用电设计说明 四、配电设计 五、安全用电措施 外 墙 保 温 工 程 施 工 现 场 临 时 用 电 施 工 方 案 一 、工 程 概况 本 工 程 为 既 有 居 住 建 筑 节 能 改 造 工 程 。 本 工 程 位 于 环 翠 区 、竹岛、鲸园办事处辖区 内,为 多层住 宅外墙保温工 程 ,保温面积 30000m2。 为 既 有 居 住 建筑 外墙做聚苯板薄抹灰保温系统,包括墙面基层清理、界面剂、聚合物粘结砂浆、聚苯乙烯泡沫塑料板、防火隔离带、安装高强塑料铆钉、玻璃纤维耐碱网格布、聚合物抹面砂浆、抗碱底漆、柔性耐水腻子、弹性涂料等整个保温系统的施工 。 二、现 场 勘查 该工 程 临时用电设备主要为 小型电动工 具,总用电量 20A。 由建 设单位现场提供的配电室引一路电源(YJV22—4×70+1×35 电缆)至施工 现场总配电箱。 再由总配电箱分配给各分配电箱,总配电箱处设电度表,以计量施工 总电量。 供电方式采用三相五线制 TN-S 系统。 在总配电箱及末端箱,以及超过100m 的箱内做重复接地,并与保护零线可靠联接。 工 作零线和保护零线要严格区 分,不得混用。 所有 机电设备的金属外壳必须与保护零线做可靠联接。根据现场情况总配电箱出线采用放射式和树干式相结合的配电方式。 三、临 时 用 电 设计说明 本 工 程 临时用电设计主要根据《施工 现场临时用电安全技术规范JGJ46-2005》和《建 筑 施工 手册》(第四版),结合施工 现场场地情况及施工 平面布置图,主要计算施工 现场最大用电情况,并保证用电线路在整个工 程 实际过程 中都有 效。 本 设计仅负责配电室一次变压柜负荷开关以下线路。 1、电源进线、配电室 建 设单位 现已施工 现场设置配电室,引出 380/220V 电源,以满足施工 现场 用 电 需 要 。 2、总配电 箱 根据现场 勘察情况,施工单位在现场 设置一台总配电 箱,总配电 箱下设各分配电 箱。 施工现场 主要 干线采用 PVC 管穿线沿楼墙根部敷设,有车行道处采用 钢管穿线敷设且固定牢固。 3、分配电 箱、开关箱 本工程分配电 箱将设置于每栋楼的施工区域内,负责整楼的外墙保温工程施工用 电 。 现场 临时配电 箱采用 统一铁制配电 箱加工定做,固定式配电 箱、开关箱的下底与地面的距离大于 1.3m ,小于 1.5m ,其设置地点平坦并高出...
