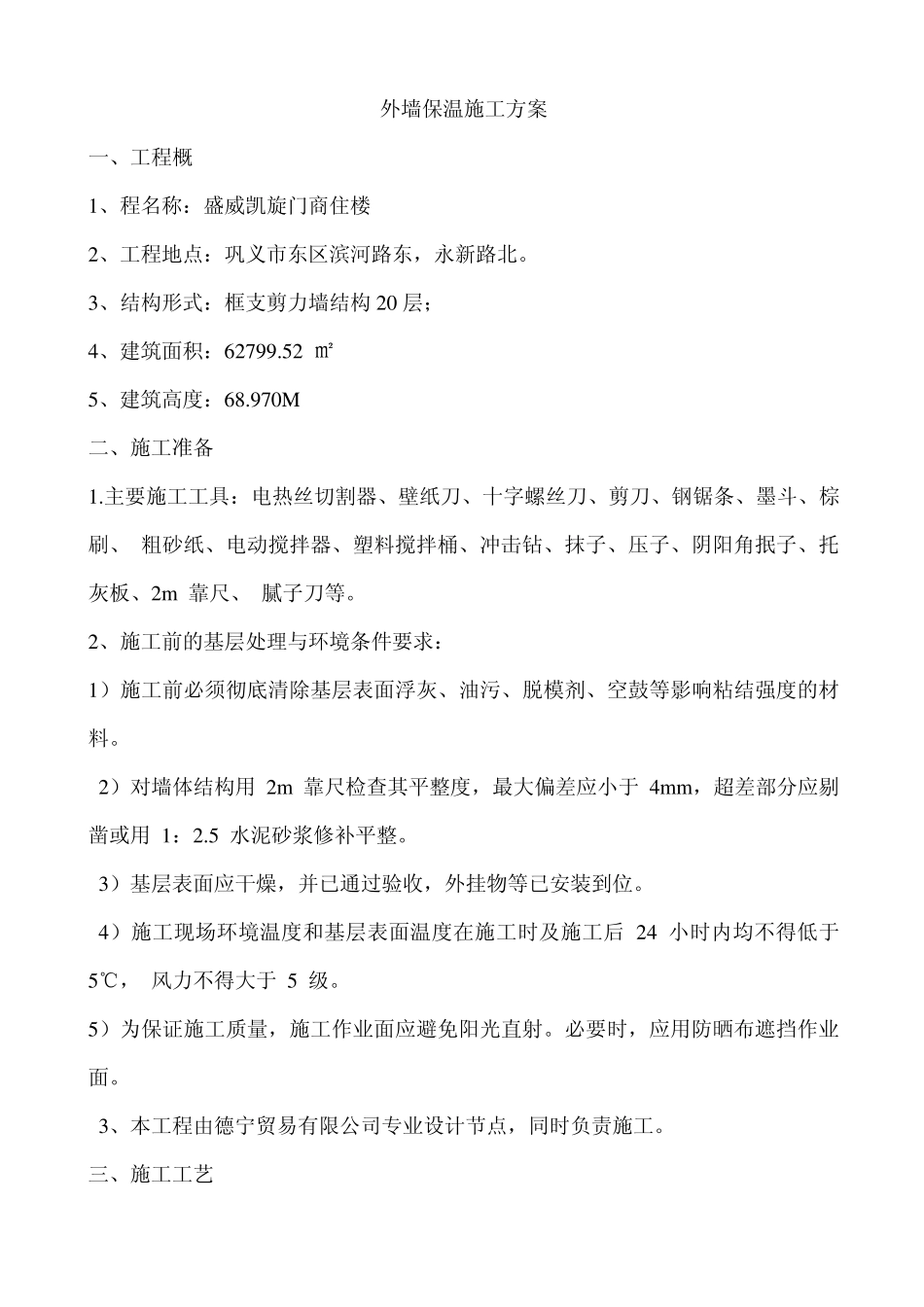

外墙保温材料做实验时候多少平方米留一组 挤塑聚苯板(XPS)每5000m 2 为一批; 胶粉聚苯颗粒保温浆料(外保温)每10 吨为一批; 网格布每7000m 为一批; 外保温系统的界面剂(界面砂浆)、胶粘剂、聚合物砂(胶)浆、抗裂砂浆、增强抗裂腻子均为同一厂家生产的同一品种、同一批的产品至少抽样一次;锚固件(外保温)每种基层做一组,每组为3 件拉拔强度试验; 内保温系统的胶粉聚苯颗粒保温砂浆、挤塑聚苯板、耐水腻子均为同一厂家生产的同一品种、同一批的产品至少抽样一次; 外墙保温施工方案 一、工程概 1、程名称:盛威凯旋门商住楼 2、工程地点:巩义市东区滨河路东,永新路北
3、结构形式:框支剪力墙结构 20 层; 4、建筑面积:62799
52 ㎡ 5、建筑高度:68
970M 二、施工准备 1
主要施工工具:电热丝切割器、壁纸刀、十字螺丝刀、剪刀、钢锯条、墨斗、棕刷、 粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、抹子、压子、阴阳角抿子、托灰板、2m 靠尺、 腻子刀等
2、施工前的基层处理与环境条件要求: 1)施工前必须彻底清除基层表面浮灰、油污、脱模剂、空鼓等影响粘结强度的材料
2)对墙体结构用 2m 靠尺检查其平整度,最大偏差应小于 4mm,超差部分应剔凿或用 1:2
5 水泥砂浆修补平整
3)基层表面应干燥,并已通过验收,外挂物等已安装到位
4)施工现场环境温度和基层表面温度在施工时及施工后 24 小时内均不得低于 5℃, 风力不得大于 5 级
5)为保证施工质量,施工作业面应避免阳光直射
必要时,应用防晒布遮挡作业面
3、本工程由德宁贸易有限公司专业设计节点,同时负责施工

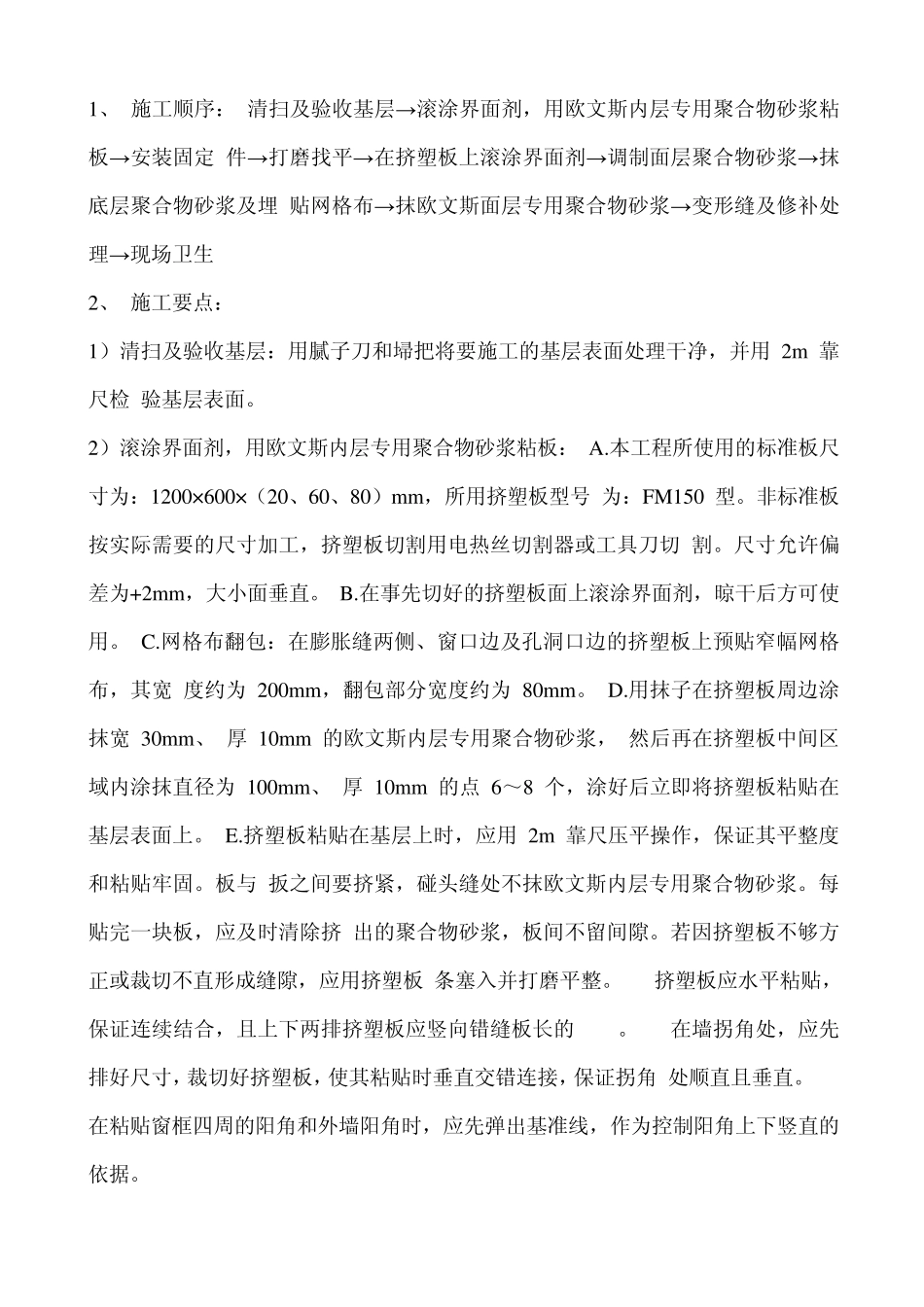

三、施工工艺 1、 施工顺序: 清扫及验收基层→滚涂界面剂,用欧文斯内层专用聚合物砂浆粘板→安装固定 件→打磨找平→在挤塑板上滚涂界面剂→调制面层聚合物砂浆→抹底层聚合物砂浆及埋
