1 外墙外保温项目 施 工 方 案 2 外墙外保温项目施工方案 1、 施工条件 (1) 基层墙面及找平层应干燥并已验收合格
门、窗框已安装到位
(2) 施工现场环境温度和找平层表面温度,在施工中及施工后24小时内不得低于5℃,风力不大于5级
(3) 施工面应避免阳光直射,必要时在脚手架上设临时遮阳设施
(4) 雨天施工时,应采取有效措施,防止雨水冲刷墙面
(5) 墙身施工过程中,所采取的保护措施,应待泛水密封膏等永久保护构造按要求施工完毕后,方可拆除
(6) 作业现场应保持环境清洁
2、 主要施工工具 劈纸刀、螺丝刀、剪刀、钢锯条、墨斗、棕刷、粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2m靠尺等
3、 施工要点 (1) 调整脚手架,使架管或管头与墙面的最小距离为 400mm,以便施工
(2) 基层墙体处理 a
彻底清楚墙体表面的油、灰尘、污垢、脱模剂、风化物等影响粘结强度的材料
基层找平:用 1:3水泥砂浆找平,表面不压光
用 2m靠尺检查最大偏差应小于4mm,并保证无空鼓、脱皮和裂缝等缺陷
注:这仅是墙体保温系统施工方案及规范,其他材料施工方案及规范看合同附页

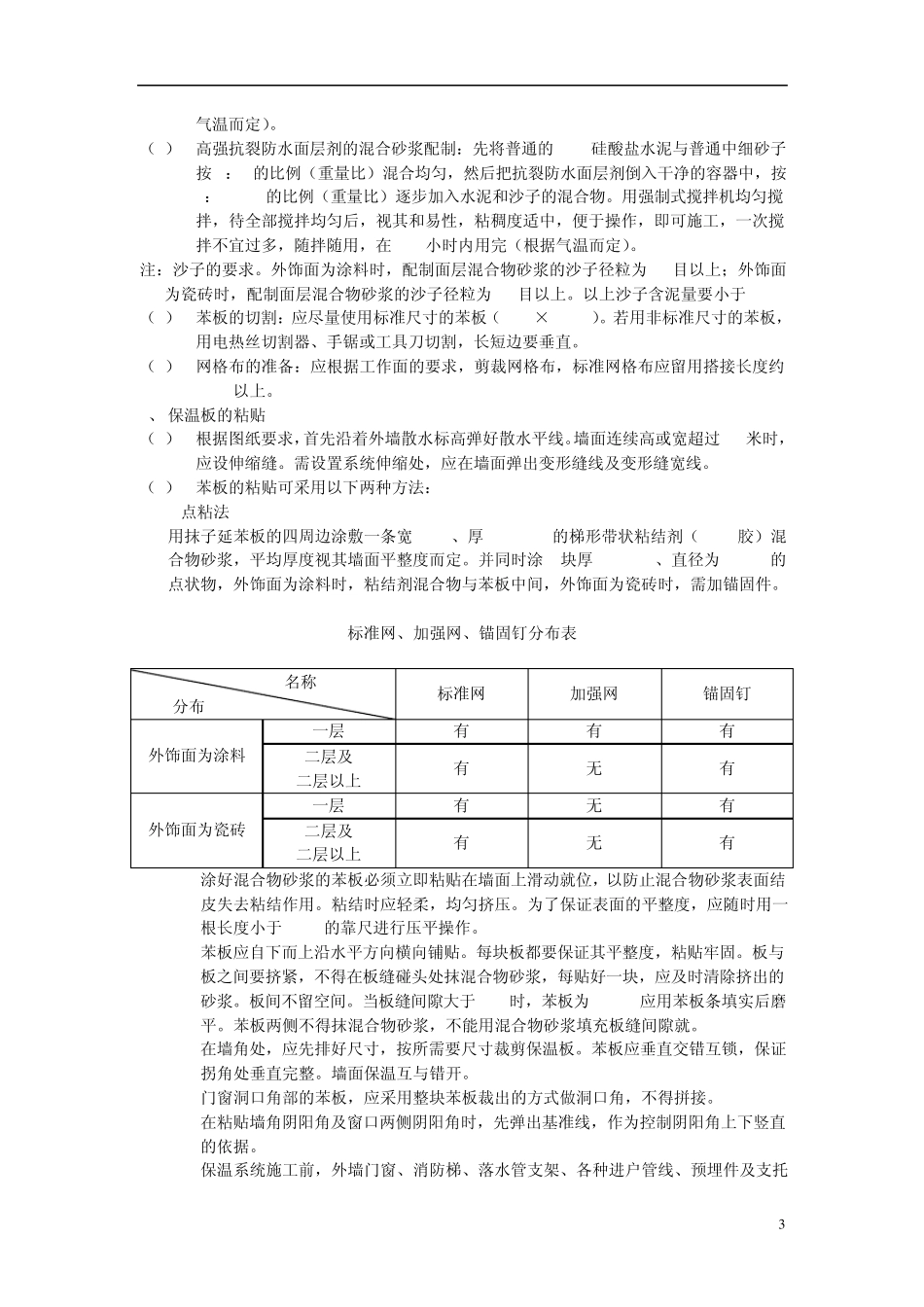

墙体基面允许的尺寸偏差 工程做法 项目 允许偏差、≤、mm 砌 体 工 程 墙面垂直度 每层 4(2m托线板检查) 全 高 ≤10m 6 经纬仪或 吊线检查 >10m 10 表面平整度 4 2m直尺和锲形塞尺检查 混 凝 土 工 程 垂 直 度 层 高 ≤5m 5mm >5m 6mm 全高 H/1000且≤30 表面 平整 2m长度 4mm 4、 材料的准备 (1) 开桶后,若粘结剂(ZH-A胶)或抗裂防水面层剂(ZH-B胶)有分层现象,在使用前搅拌均匀即可
(2) 粘结剂混合物砂浆配制:先将新鲜无块的 325#硅酸盐水泥与中细石英砂或含量≤2%的
