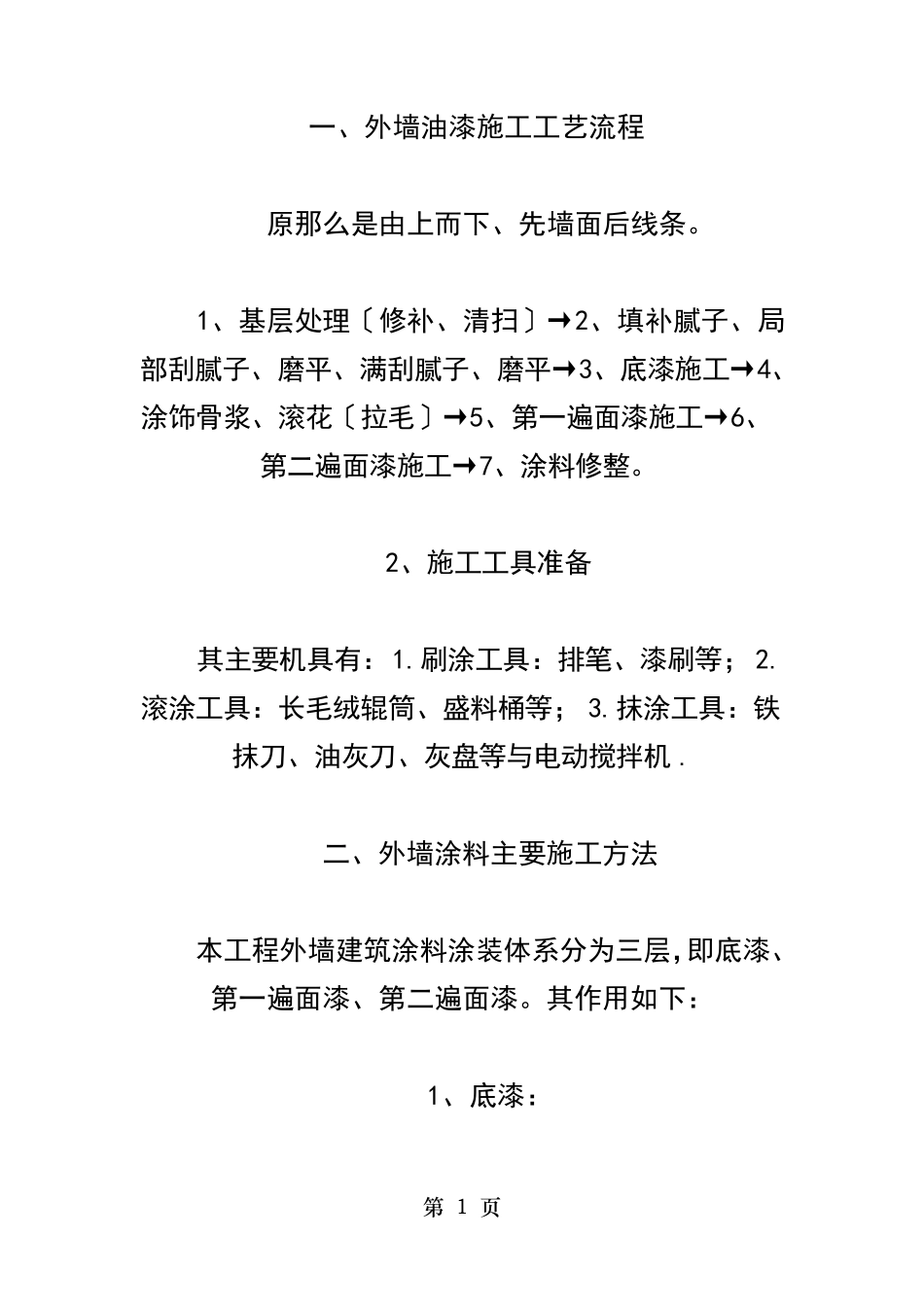

第 1 页 一、外墙油漆施工工艺流程 原那么是由上而下、先墙面后线条
1、基层处理〔修补、清扫〕→2、填补腻子、局部刮腻子、磨平、满刮腻子、磨平→3、底漆施工→4、涂饰骨浆、滚花〔拉毛〕→5、第一遍面漆施工→6、第二遍面漆施工→7、涂料修整
2、施工工具准备 其主要机具有:1
刷涂工具:排笔、漆刷等; 2
滚涂工具:长毛绒辊筒、盛料桶等; 3
抹涂工具:铁抹刀、油灰刀、灰盘等与电动搅拌机
二、外墙涂料主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆

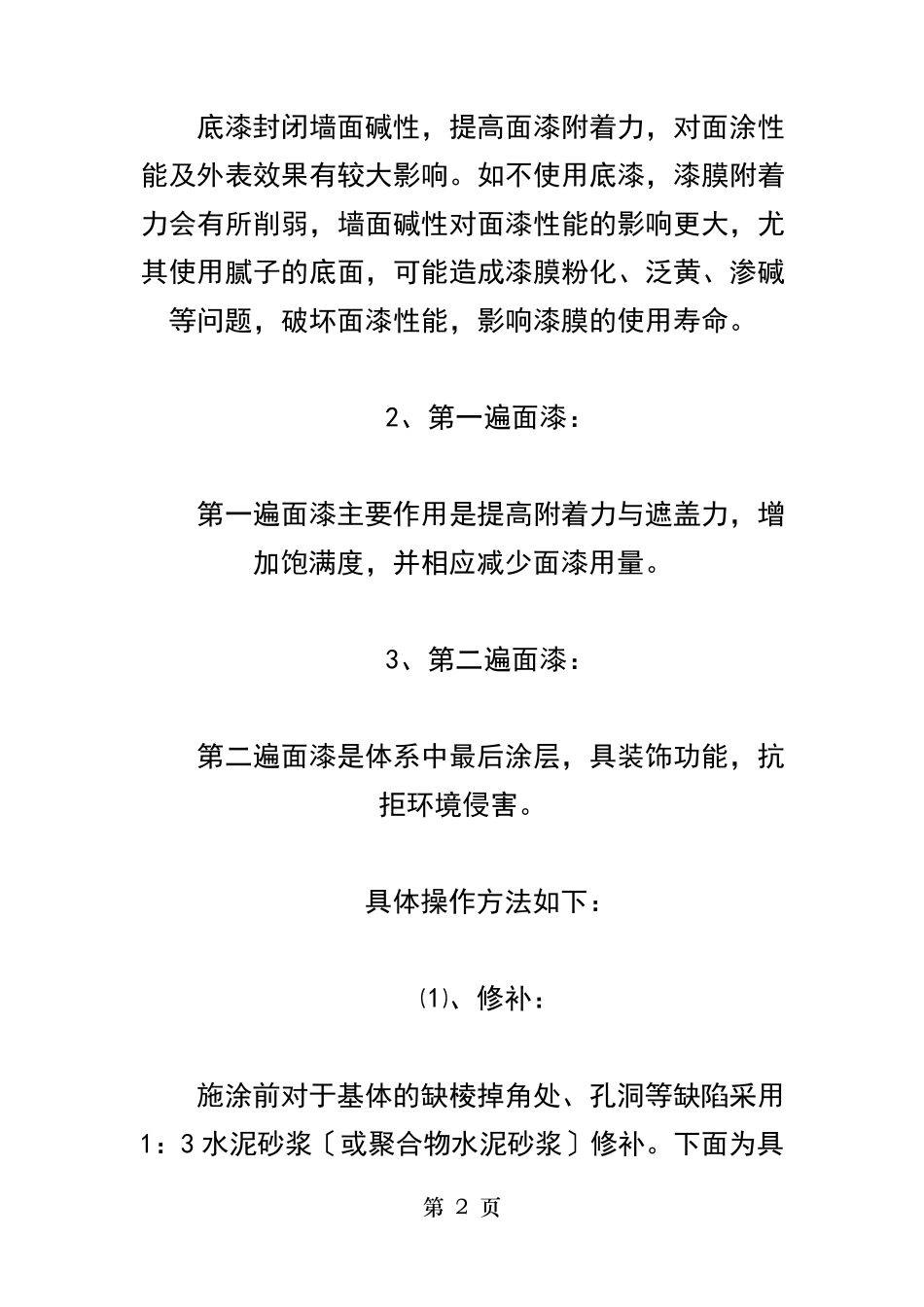

其作用如下: 1、底漆: 第 2 页 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及外表效果有较大影响
如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命
2、第一遍面漆: 第一遍面漆主要作用是提高附着力与遮盖力,增加饱满度,并相应减少面漆用量
3、第二遍面漆: 第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害
具体操作方法如下: ⑴、修补: 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3 水泥砂浆〔或聚合物水泥砂浆〕修补

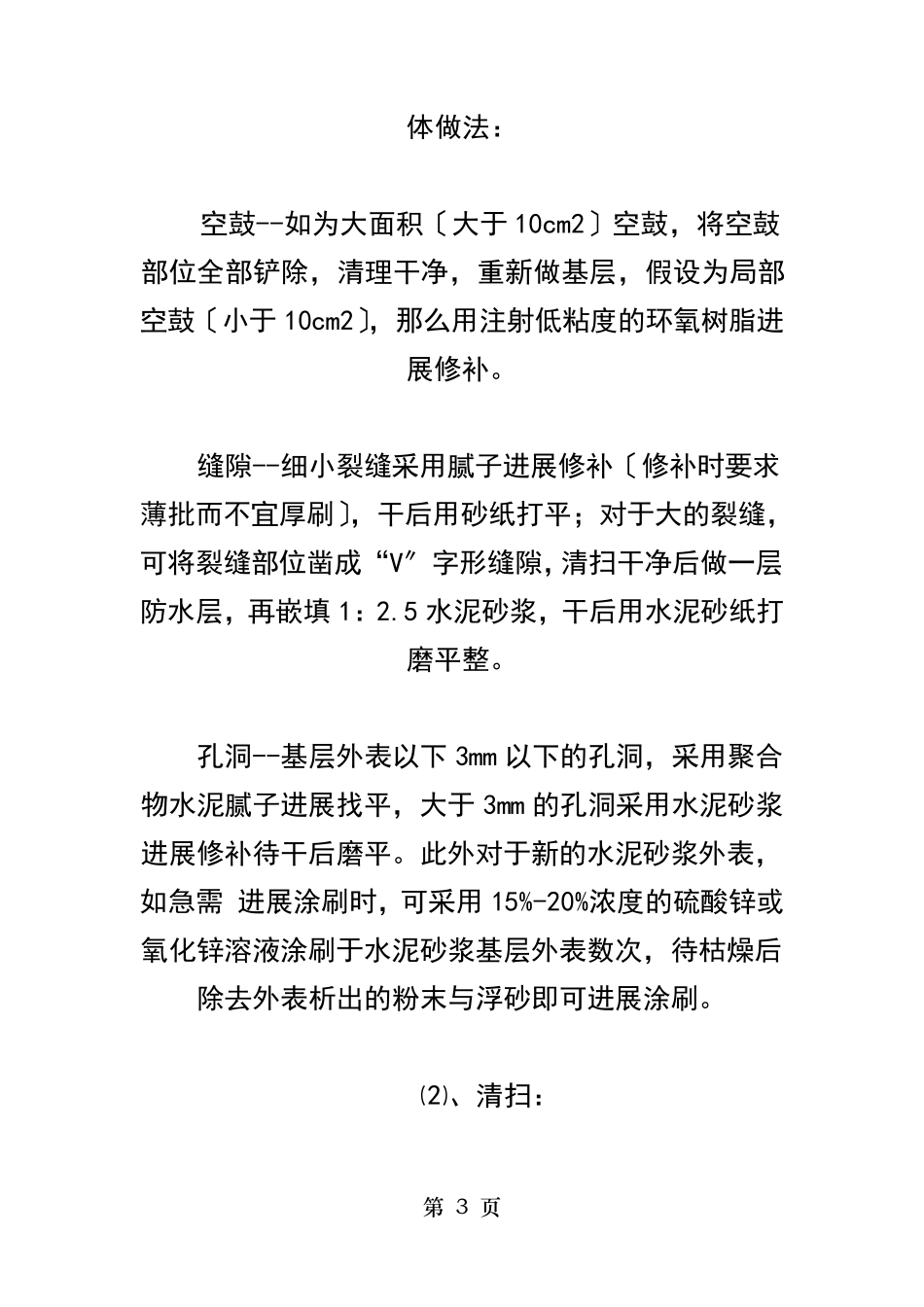

下面为具第 3 页 体做法: 空鼓--如为大面积〔大于10cm2〕空鼓,将空鼓部位全部铲除,清理干净,重新做基层,假设为局部空鼓〔小于10cm2〕,那么用注射低粘度的环氧树脂进展修补
缝隙--细小裂缝采用腻子进展修补〔修补时要求薄批而不宜厚刷〕,干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V〞字形缝隙,清扫干净后做一层防水层,再嵌填 1:2
5 水泥砂浆,干后用水泥砂纸打磨平整
孔洞--基层外表以下 3mm 以下的孔洞,采用聚合物水泥腻子进展找平,大于3mm 的孔洞采用水泥砂浆进展修补待干后磨平
此外对于新的水泥砂浆外表,如急需 进展涂刷时,可采用
