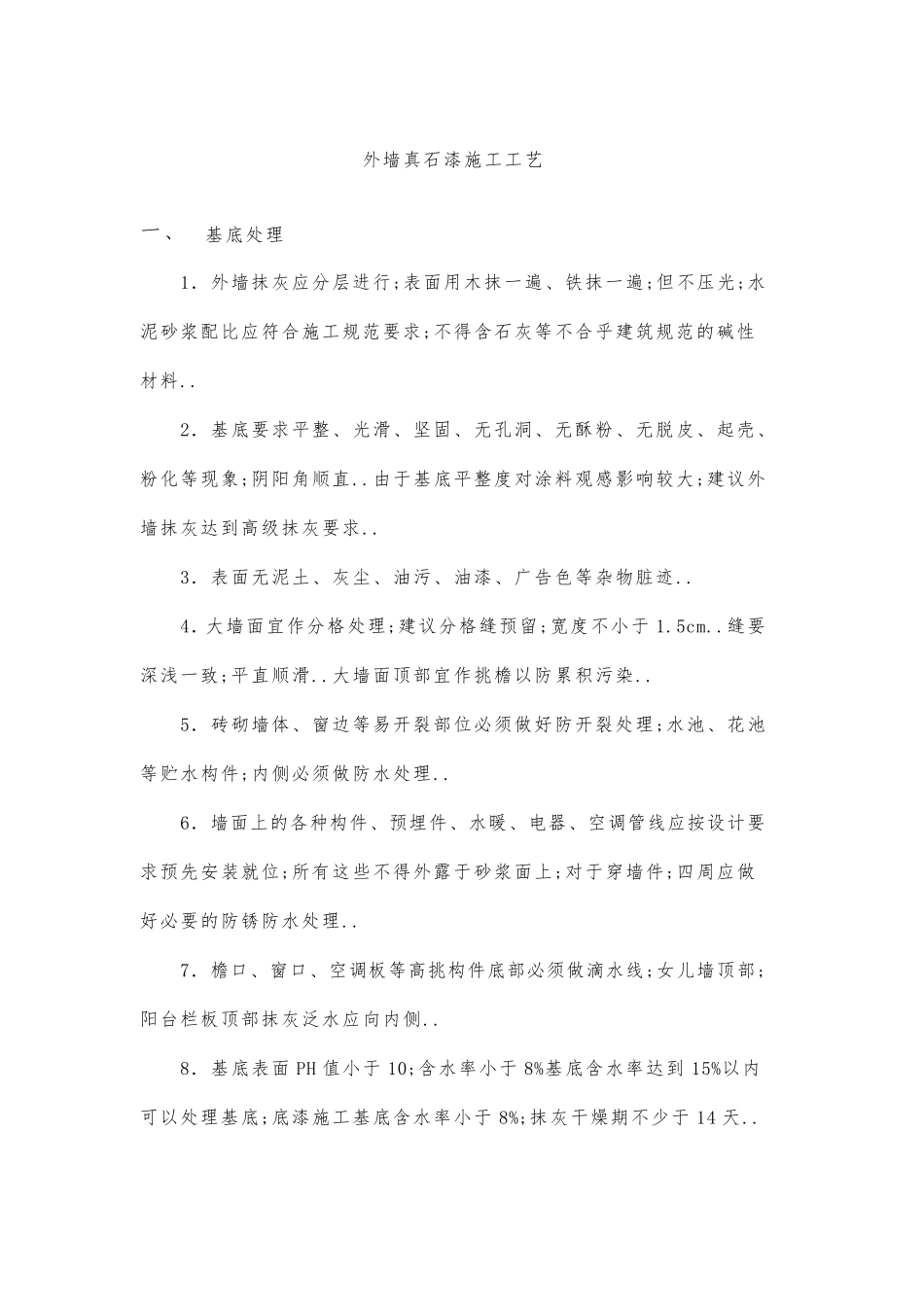

外墙真石漆施工工艺 一、 基底处理 1.外墙抹灰应分层进行;表面用木抹一遍、铁抹一遍;但不压光;水泥砂浆配比应符合施工规范要求;不得含石灰等不合乎建筑规范的碱性材料.. 2.基底要求平整、光滑、坚固、无孔洞、无酥粉、无脱皮、起壳、粉化等现象;阴阳角顺直..由于基底平整度对涂料观感影响较大;建议外墙抹灰达到高级抹灰要求.. 3.表面无泥土、灰尘、油污、油漆、广告色等杂物脏迹.. 4.大墙面宜作分格处理;建议分格缝预留;宽度不小于 1.5cm..缝要深浅一致;平直顺滑..大墙面顶部宜作挑檐以防累积污染.. 5.砖砌墙体、窗边等易开裂部位必须做好防开裂处理;水池、花池等贮水构件;内侧必须做防水处理.. 6.墙面上的各种构件、预埋件、水暖、电器、空调管线应按设计要求预先安装 就 位;所 有 这 些 不得外露 于砂浆面上;对于穿 墙件;四 周 应做好必要的防锈 防水处理.. 7.檐口 、窗口 、空调板 等高挑构件底部必须做滴 水线;女 儿 墙顶部;阳台 栏 板 顶部抹灰泛 水应向 内侧.. 8.基底表面 PH 值 小于 10;含水率 小于 8%基底含水率 达到 15%以内可 以处理基底;底漆施工基底含水率 小于 8%;抹灰干 燥 期 不少 于 14 天 .. 9.脚 手 架 与 墙 面 距 离 大 于0.4 米 ;脚 手 架 的 固 定 不 要 穿 过 墙 面 ;可 固定 在 窗 口 、 阳 台 等 处 ..不 可 避 免 的 穿 墙 管 、 拉 结 筋 、 临 时 管 线 留 下 的 洞口 、 应 在 落 架 前 ;采 用 快 硬 砼 或 砂 浆 修 补 ..修 补 处 宜 低 于 大 墙 面1mm.. 二 、 基 面 处 理 1. 清 扫 : 检 查 、 清 扫 基 面 ;不 能 有 垃 圾 、 油 污 、 浮 灰 等 沾 污 物 .. 2. 洒 水 : 如 果 基 面 过 分 干 燥 ;则 需 先 行 洒 水 ;至 墙 面 见 湿 .. 3. 修 补 修 高 补 低 : 将 明 显 凹 陷 或 凸 起 的 部 位 用 彩 笔 标 出 ;孔 洞 明 显的 ;预 先 用 水 泥 砂 浆 点 补 个 别 明 显 高 出 的 部 位 要 用 砂 磨 机 打 磨 ;不 明 显 的用 粗 粉 腻 子 点 补 ;平 整 度 要 求 小 于1.0 毫 米 .. 4. 对 空 鼓 部 分 ;应 将 空 鼓 部 分 及 延 伸10cm 部 分 全 部 清 除 干 净;重新再加入填补 腻 子 修...
