外墙自保温砌块施工方法 1、施工准备 (1)将砖块存放场地夯实、平整,保证不积水
在装运过程中应轻拿轻放,砖块应码放整齐,避免损坏,并尽量减少二次倒运
如码放在楼板上的,码放高度不应超过 1
5 米,且不得集中堆放
(2)砌体施工前,应先将基础面或楼地面按标高线找平,根据墙体尺寸和砖块规格,结构净空、高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费制定排砖图,尽可能地减少现场砍砖量,杜绝材料浪费
根据建筑施工图纸及变更,测量放线按建筑图尺寸进行放线,放线后由甲方和监理进行复核检查,自保温加气块外墙厚200m m ,外挑出结构外墙面 30m m
(3)在结构柱(墙体)上按+500mm 或+1000 标高线分层划出砖块的层数,安排好灰缝的厚度
在相应的部位弹好墙身门洞口尺寸线,准确标注窗口位置,在结构墙柱上弹好要施工墙体的立面边线
(4)在厨房、卫生间、浴 室 等 处 墙底 部宜 现浇 混 凝 土 坎 台 ,其高度已 为 300 ㎜
(5)砌筑时 ,砌筑时 不得用 水浇 湿
(6)遇 有 穿 墙管 线,应预 先核实其 位置、尺寸
以 预 留 为 主 ,减少事 后剔 凿 而 损害 墙体

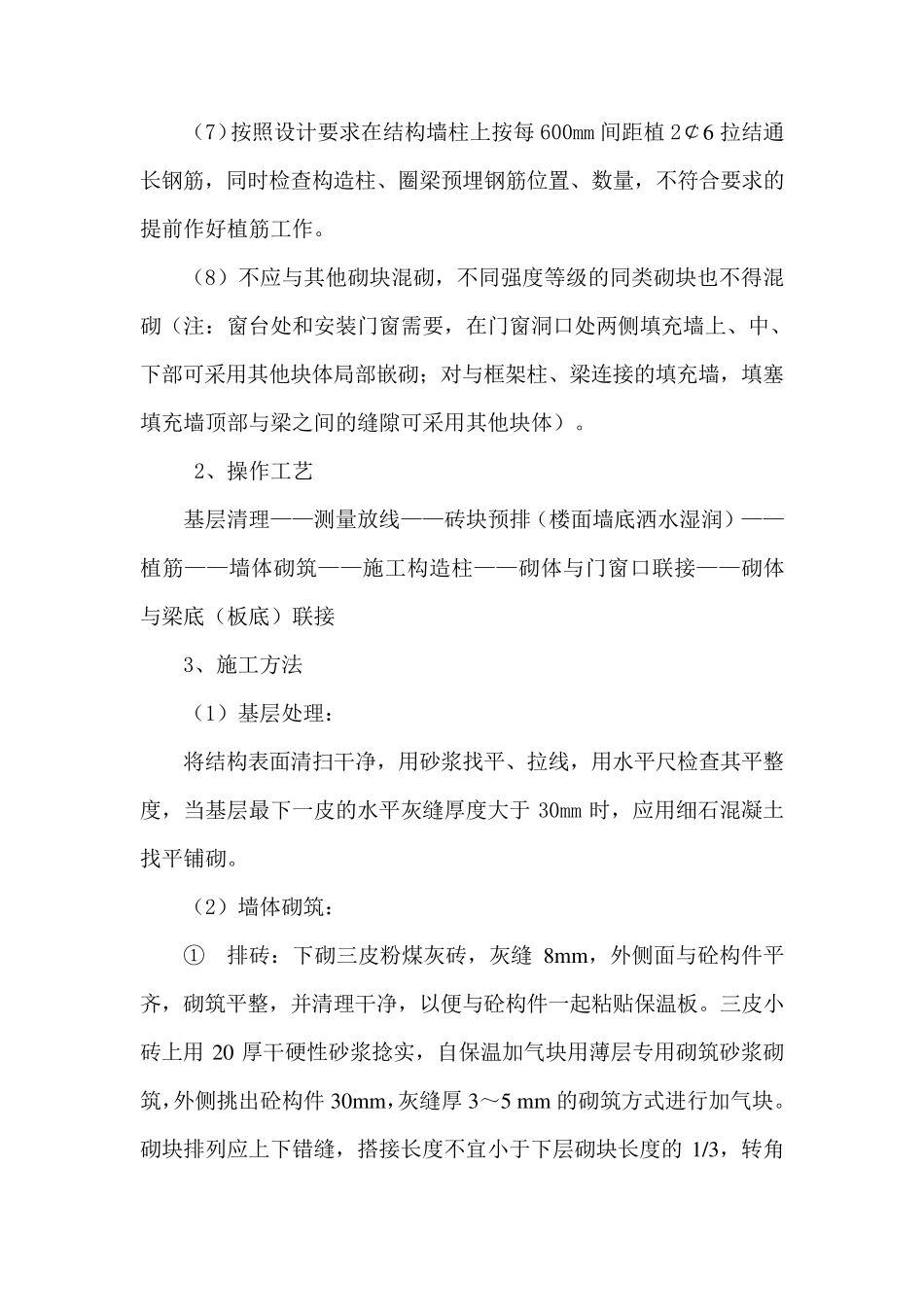

(7)按照设计要求在结构墙柱上按每600mm 间距植2¢6 拉结通长钢筋,同时检查构造柱、圈梁预埋钢筋位置、数量,不符合要求的提前作好植筋工作
(8)不应与其他砌块混砌,不同强度等级的同类砌块也不得混砌(注:窗台处和安装门窗需要,在门窗洞口处两侧填充墙上、中、下部可采用其他块体局部嵌砌;对与框架柱、梁连接的填充墙,填塞填充墙顶部与梁之间的缝隙可采用其他块体)
2、操作工艺 基层清理——测量放线——砖块预排(楼面墙底洒水湿润)——植筋——墙体砌筑——施工构造柱——砌体与门窗口联接——砌体与梁底(板底)联接 3、施工方法 (1)基层处理: 将结构表面清扫干
