施工现场总平面布置方案国家博物馆改扩建工程施工现场十分狭小,周边环境复杂,在平面布置时应根据现场实际情况和不同的施工阶段,重点考虑塔吊、施工电梯、材料场地和现场临时道路的布置,为组织施工制造条件
1 现场条件分析1

1 工程位置该工程施工现场位于天安门广场东侧、长安街南侧、公安部西侧(见图 1
1),工程地理位置十分显要
国家博物馆正门(西门)矗立的奥运会倒计时牌,提醒着过往的游人奥运会开幕的日子,同时也时时刻刻提醒在这里施工的单位注意形象
2 出入口设置情况现场现阶段共设有五处大门,其中 3 号门为办公区入口,主要用于施工人员进入施工现场和管理人员进入办公区;1 号门位于现场西侧北出口,奥运会倒计时牌北侧,为主要施工通道之一,用于混凝土车辆以及施工车辆出入施工现场,2 号门位于奥运倒计时牌南侧,为备用出入口;4 号门位于施工现场北侧,面对长安街,为夜间施工车辆主要施工出入口;5号门位于施工现场东侧,需要从公安部大门通行
1 号、2 号、4 号、5 号大门在大型车辆限行时间之外可以进入施工现场,5 号门出入现场还需与公安部协调
出入口设置见图 1
3 周边情况施工现场东侧和南侧有部分非业主建筑物,如图 1
3 所示,施工过程中需要对其进行相应的保护
4 水电情况根据业主提供的平面图,施工用水、用电已接到施工现场边缘,临时供水管管径为DN150,位于现场西侧和北侧,临时供电容量为两处 2×500KVA 的变压器,分别位于现场的南侧和北侧
5 交通情况现场周边交通情况复杂,周边限行情况较多,具体交通限行情况见表 1
5 周边具体交通情况序号内 容备 注1限行时间上 午7:00~9:00下 午16:00~21:00第 1 页图 1

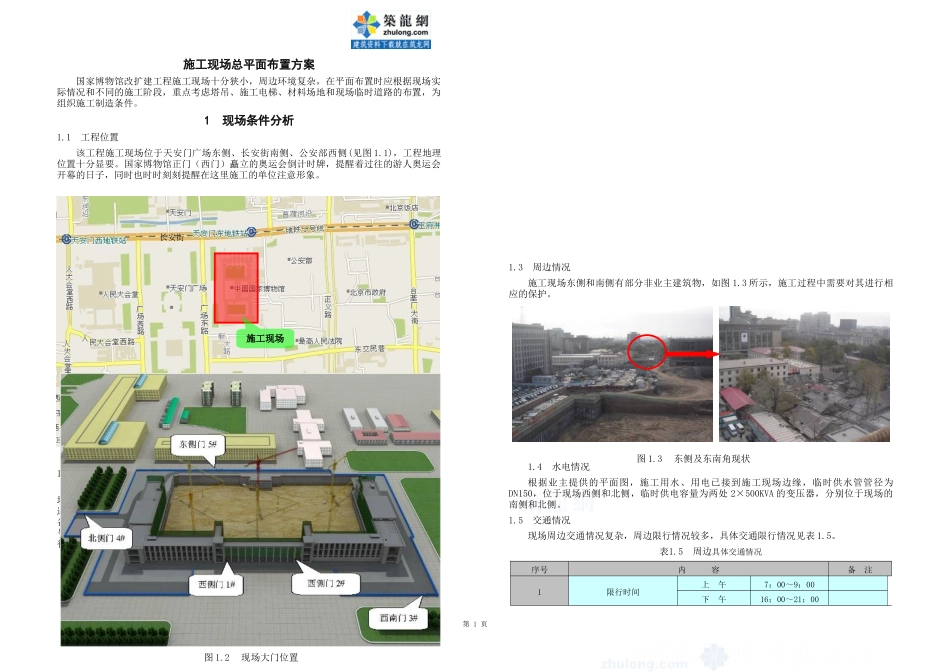

3 东侧及东南角现状施工现场图 1
1 施工现场位置长安街图 1
2 现场大门位置下载后可任意编辑2交通高峰时段上 午7
