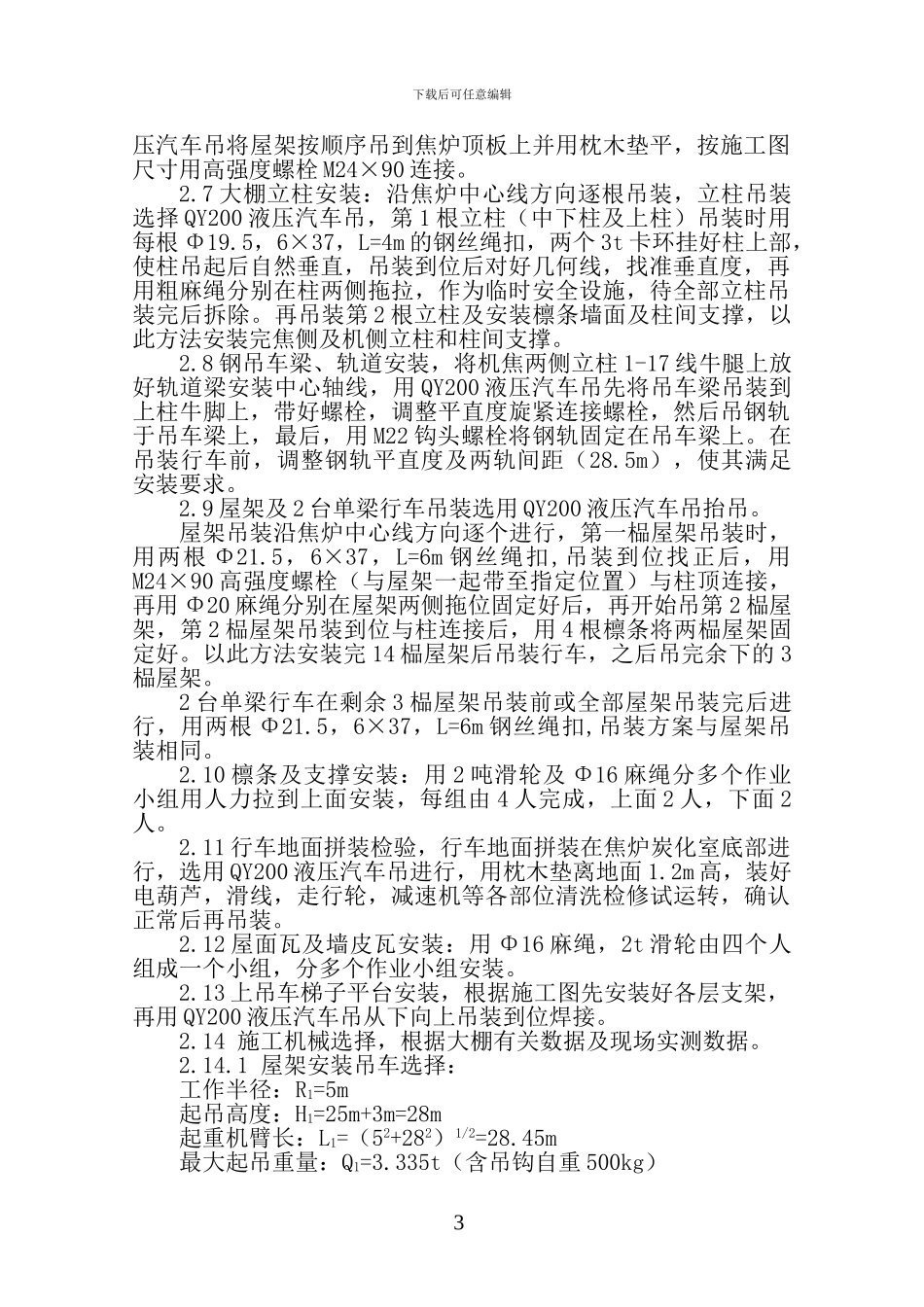

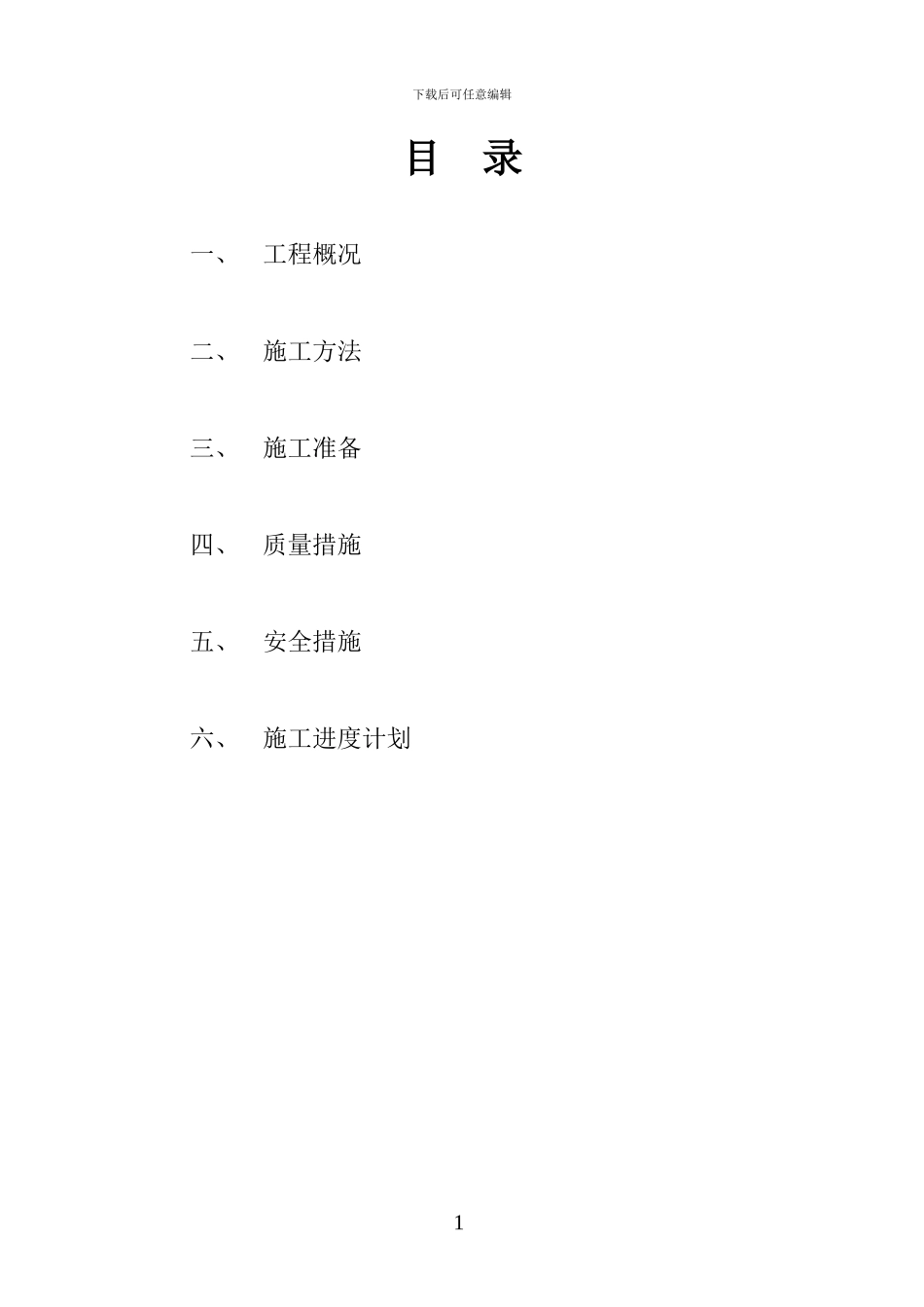

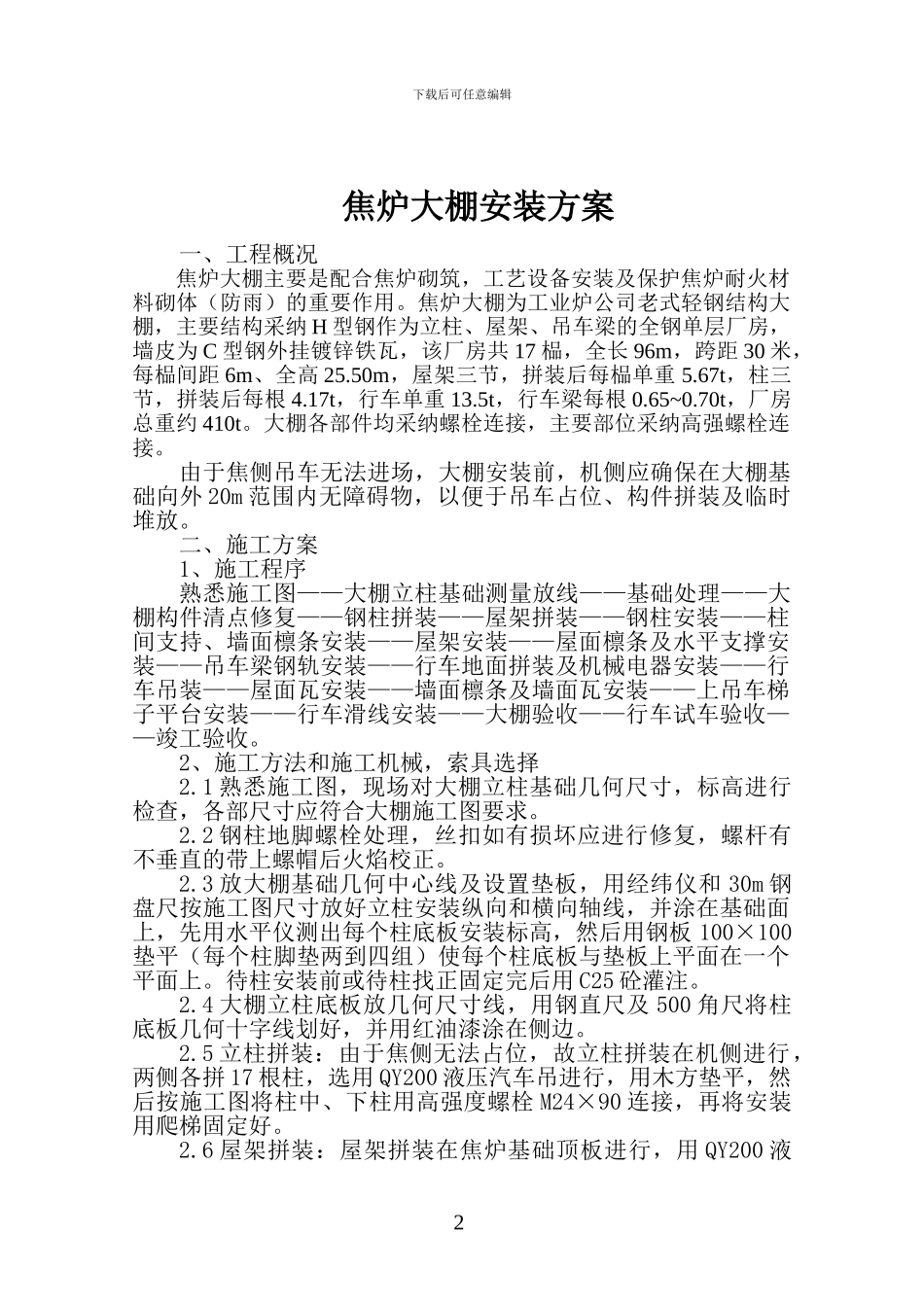

下载后可任意编辑目 录一、工程概况二、施工方法三、施工准备四、质量措施五、安全措施六、施工进度计划1下载后可任意编辑焦炉大棚安装方案一、工程概况焦炉大棚主要是配合焦炉砌筑,工艺设备安装及保护焦炉耐火材料砌体(防雨)的重要作用。焦炉大棚为工业炉公司老式轻钢结构大棚,主要结构采纳 H 型钢作为立柱、屋架、吊车梁的全钢单层厂房,墙皮为 C 型钢外挂镀锌铁瓦,该厂房共 17 榀,全长 96m,跨距 30 米,每榀间距 6m、全高 25.50m,屋架三节,拼装后每榀单重 5.67t,柱三节,拼装后每根 4.17t,行车单重 13.5t,行车梁每根 0.65~0.70t,厂房总重约 410t。大棚各部件均采纳螺栓连接,主要部位采纳高强螺栓连接。由于焦侧吊车无法进场,大棚安装前,机侧应确保在大棚基础向外 20m 范围内无障碍物,以便于吊车占位、构件拼装及临时堆放。二、施工方案1、施工程序熟悉施工图——大棚立柱基础测量放线——基础处理——大棚构件清点修复——钢柱拼装——屋架拼装——钢柱安装——柱间支持、墙面檩条安装——屋架安装——屋面檩条及水平支撑安装——吊车梁钢轨安装——行车地面拼装及机械电器安装——行车吊装——屋面瓦安装——墙面檩条及墙面瓦安装——上吊车梯子平台安装——行车滑线安装——大棚验收——行车试车验收——竣工验收。2、施工方法和施工机械,索具选择2.1 熟悉施工图,现场对大棚立柱基础几何尺寸,标高进行检查,各部尺寸应符合大棚施工图要求。2.2 钢柱地脚螺栓处理,丝扣如有损坏应进行修复,螺杆有不垂直的带上螺帽后火焰校正。2.3 放大棚基础几何中心线及设置垫板,用经纬仪和 30m 钢盘尺按施工图尺寸放好立柱安装纵向和横向轴线,并涂在基础面上,先用水平仪测出每个柱底板安装标高,然后用钢板 100×100垫平(每个柱脚垫两到四组)使每个柱底板与垫板上平面在一个平面上。待柱安装前或待柱找正固定完后用 C25 砼灌注。2.4 大棚立柱底板放几何尺寸线,用钢直尺及 500 角尺将柱底板几何十字线划好,并用红油漆涂在侧边。2.5 立柱拼装:由于焦侧无法占位,故立柱拼装在机侧进行,两侧各拼 17 根柱,选用 QY200 液压汽车吊进行,用木方垫平,然后按施工图将柱中、下柱用高强度螺栓 M24×90 连接,再将安装用爬梯固定好。2.6 屋架拼装:屋架拼装在焦炉基础顶板进行,用 QY200 液2下载后可任意编辑压汽车吊将屋架按顺序吊到焦炉顶板上并用枕木垫平,按施工图尺寸用高强度螺栓 M24×9...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大棚施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
