锅炉汽水管道及支吊架检修规程1设备范围锅炉热力系统中承压汽水管道是指锅炉炉墙外的最高工作压力大于等于O
IMpa(表压)的蒸汽管道和最高工作温度高于等于标准沸点的水管道,包括:a
主蒸汽管道及相应母管;b
主给水管道及相应母管;c
下降管、导汽管、减温水管;d
旁路管道;e
供热管道;f
辅助蒸汽管道、吹灰蒸汽管道以及各种自用蒸汽管道;g
连续排污管道、定期排污管道、汽包事故放水管道、加药管道、减温水管道、反冲洗管道等;h
疏放水管、取样管、排汽管、放空气管、仪表管;i
上述管道上的法兰、弯头、流量测量装置、减温器、支座、支吊架
2设备大修周期及标准检修项目2
1 管道大修周期压力管道的大修周期一般随机组的大修进行,通常为 3 年至 4 年,但还需根据管道的使用情况、工作环境等因素而确定大修周期
在压力管道的检验中,对人员经常经过的部位、弯管(头)、三通、焊缝、易腐蚀、易冲刷减薄部位以及汽水系统中的高中压疏水、排污、减温水管座角焊缝应作重点检查
对于腐蚀、冲刷严重的排污管、疏水管应及时进行更换
工作温度大于 450°C 的主蒸汽管道、高温再热管道(含相应的导汽管、抽汽管、联络管)的检验,应按《火力发电厂金属技术监督规程》的要求进行
主给水管(含下降管、联络管)运行达 5 万小时时,对三通、阀门进行宏观检查,弯头进行宏观和壁厚测量,焊缝和应力集中部位进行宏观和无损探伤检查,阀门后管段进行壁厚测量
以后检查周期为 3〜5 万小时

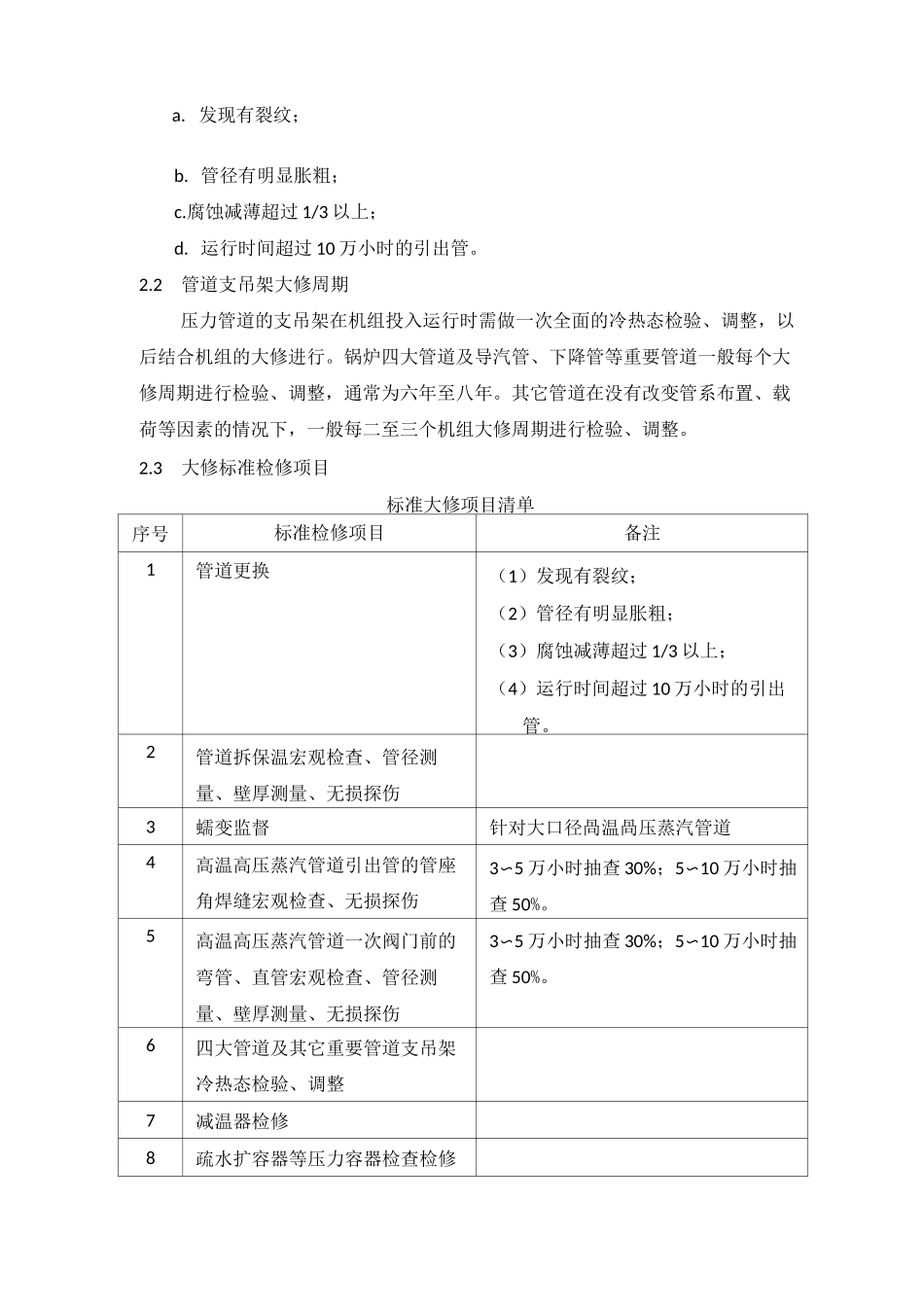

高温高压蒸汽管道上各种引出管出现下列情况之一的应更换:a
发现有裂纹;b
管径有明显胀粗;c
腐蚀减薄超过 1/3 以上;d
运行时间超过 10 万小时的引出管
2管道支吊架大修周期压力管道的支吊架在机组投入运行时需做一次全面的冷热态检验、调整,以后结合机组的大修进行
锅炉四大管道及导汽管、下降管等重要管道一般每个大修周期进行检
