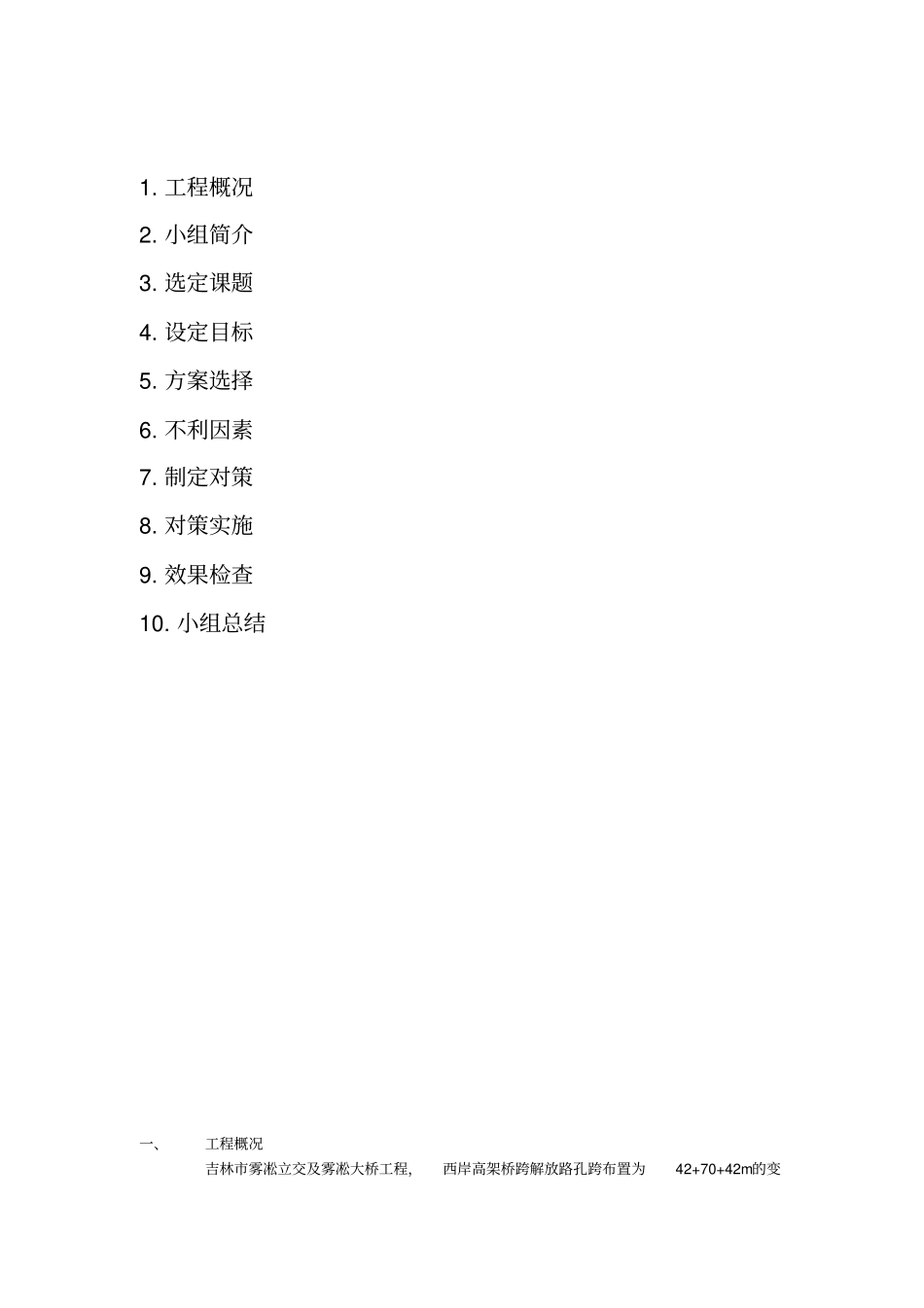

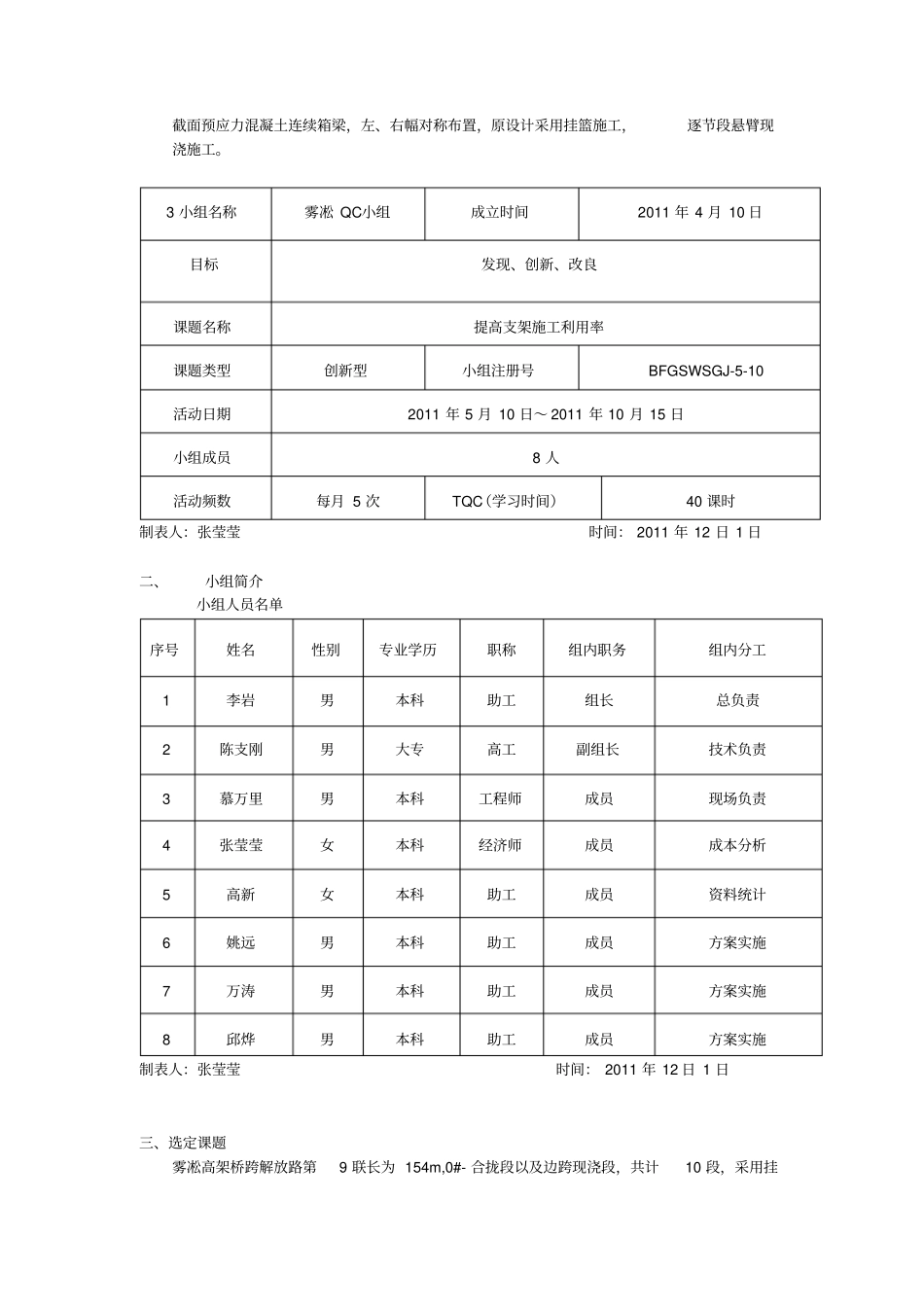

提高支架施工利用率发布单位:中建七局雾凇高架桥项目部小组名称:雾凇QC小组发 布 人:李岩目录1. 工程概况2. 小组简介3. 选定课题4. 设定目标5. 方案选择6. 不利因素7. 制定对策8. 对策实施9. 效果检查10. 小组总结一、工程概况吉林市雾凇立交及雾凇大桥工程,西岸高架桥跨解放路孔跨布置为42+70+42m的变截面预应力混凝土连续箱梁,左、右幅对称布置,原设计采用挂篮施工,逐节段悬臂现浇施工。3 小组名称雾凇 QC小组成立时间2011 年 4 月 10 日目标发现、创新、改良课题名称提高支架施工利用率课题类型创新型小组注册号BFGSWSGJ-5-10 活动日期2011 年 5 月 10 日~ 2011 年 10 月 15 日小组成员8 人活动频数每月 5 次TQC(学习时间)40 课时制表人:张莹莹时间: 2011 年 12 日 1 日二、小组简介小组人员名单序号姓名性别专业学历职称组内职务组内分工1 李岩男本科助工组长总负责2 陈支刚男大专高工副组长技术负责3 慕万里男本科工程师成员现场负责4 张莹莹女本科经济师成员成本分析5 高新女本科助工成员资料统计6 姚远男本科助工成员方案实施7 万涛男本科助工成员方案实施8 邱烨男本科助工成员方案实施制表人:张莹莹时间: 2011 年 12 日 1 日三、选定课题雾凇高架桥跨解放路第9 联长为 154m,0#- 合拢段以及边跨现浇段,共计10 段,采用挂篮施工,逐节段悬臂现浇有以下主要不利因素:第一:地处交通要道,安全隐患多第二:工期太长,无法满足要求第三:钢模板投入量大,成本高根据上述情况,小组人员收集国内各类悬臂现浇实例并与支架施工进行对比分析四、设定目标质量创省级优秀工程工期使箱梁施工至少缩短60 天成本使施工成本减少200 万元目标实现可行性分析工期悬臂改为支架经设计讨论认可,国内有先例,且跨解放路为沥青路面,直接满足支架搭设条件原设计采用挂篮施工分10 次浇筑, 工期至少为153 天,若改为支架仅为 3 次浇筑。质量支架施工精确调整底模标高,使合拢线形得到良好控制浇筑次数减少,施工缝减少,连续性更强成本支架施工钢管、型钢均为租赁,成本较低。整体施工、整体浇筑,降低人员、机械耗费资金五、方案选择(一)初步方案提出确定课题目标后,小组人员集思广益,采用头脑风暴法,针对每条课题目标提出了四个相应的初步解决方案:悬臂改支架现浇目标 1 使箱梁施工至少缩短60 天目标 2 创优质工程目标 3 适施工成本减少200 万元方案1. 投入...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

提高支架施工利用率QC

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
