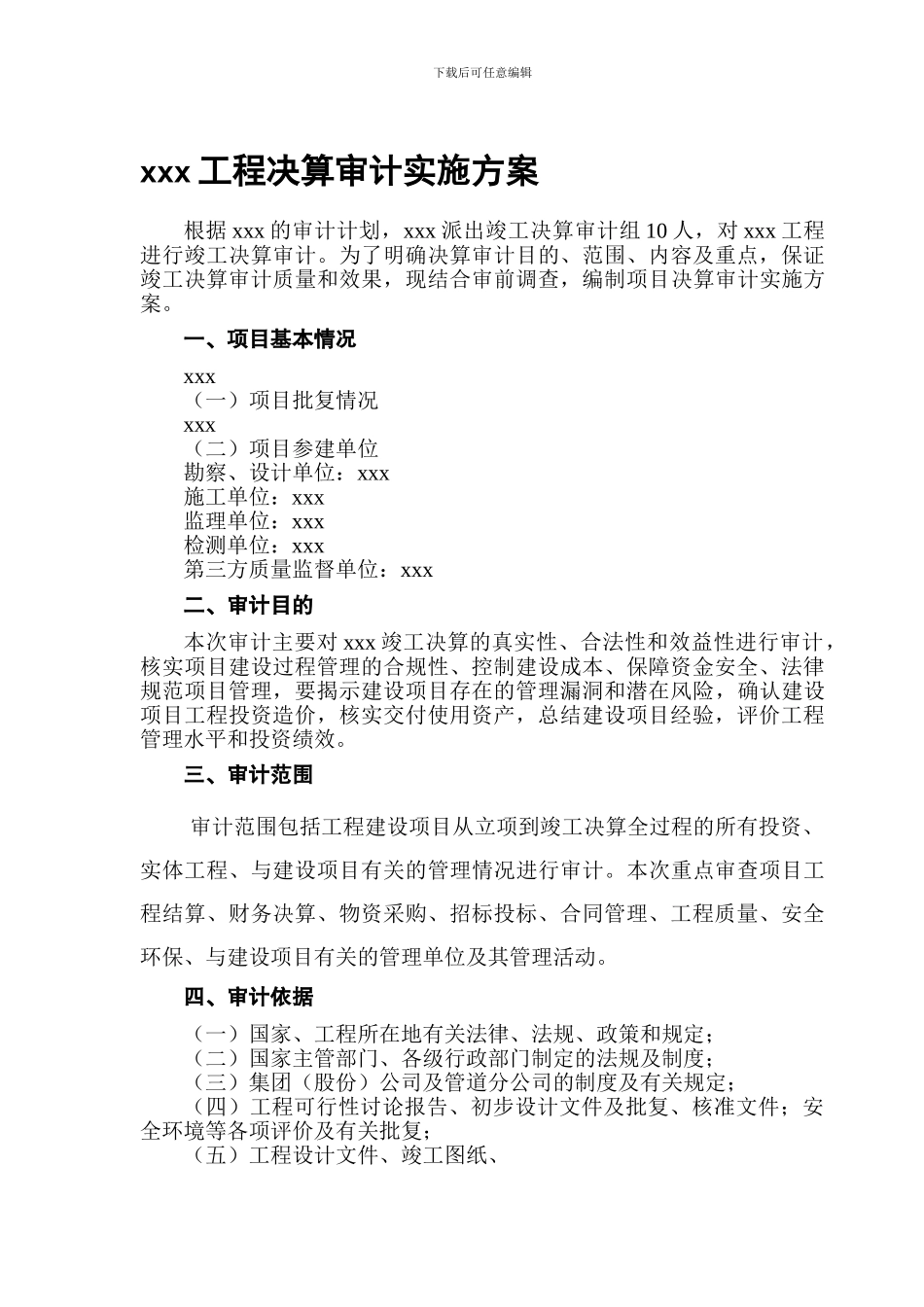

下载后可任意编辑xxx 工程决算审计实施方案根据 xxx 的审计计划,xxx 派出竣工决算审计组 10 人,对 xxx 工程进行竣工决算审计。为了明确决算审计目的、范围、内容及重点,保证竣工决算审计质量和效果,现结合审前调查,编制项目决算审计实施方案。一、项目基本情况xxx(一)项目批复情况xxx(二)项目参建单位勘察、设计单位:xxx施工单位:xxx监理单位:xxx检测单位:xxx第三方质量监督单位:xxx二、审计目的本次审计主要对 xxx 竣工决算的真实性、合法性和效益性进行审计,核实项目建设过程管理的合规性、控制建设成本、保障资金安全、法律规范项目管理,要揭示建设项目存在的管理漏洞和潜在风险,确认建设项目工程投资造价,核实交付使用资产,总结建设项目经验,评价工程管理水平和投资绩效。三、审计范围审计范围包括工程建设项目从立项到竣工决算全过程的所有投资、实体工程、与建设项目有关的管理情况进行审计。本次重点审查项目工程结算、财务决算、物资采购、招标投标、合同管理、工程质量、安全环保、与建设项目有关的管理单位及其管理活动。四、审计依据(一)国家、工程所在地有关法律、法规、政策和规定;(二)国家主管部门、各级行政部门制定的法规及制度;(三)集团(股份)公司及管道分公司的制度及有关规定;(四)工程可行性讨论报告、初步设计文件及批复、核准文件;安全环境等各项评价及有关批复;(五)工程设计文件、竣工图纸、下载后可任意编辑(六)开工报告、项目总体部署等前期工程管理资料,建设工程有关的招标投标、合同文件;(七)物资采购、库存、验收资料;(八)财务凭证、账册、报表、经营管理分析、工程结算资料;(九)现行施工技术验收法律规范及工程技术验收资料、隐蔽工程记录、监理日志、质量监督过程及质量评定报告、工程各项验收审批等资料。五、审计内容和重点本次审计实施过程按业务范围划分为结算、管理、物资和财务四个工作分组。各审计人员根据审计实施方案要点,结合自身工作经验,对项目建设的全过程管理情况进行审计,并对审前调查中发现的风险提示做进一步查证和落实。对于所发现的普遍性问题及重大问题,各审计人员有责任和义务将审计发现告知其他审计人员,以提供更多信息扩展思路,提高审计效率。(一)工程结算及其他费用审计1.查看施工记录、监理记录(日志)、工程会议纪要及访谈生产运营单位,重点关注各站之间管辖管道里程及线路埋深是否满足设计要求;2.工程结算实行工...
