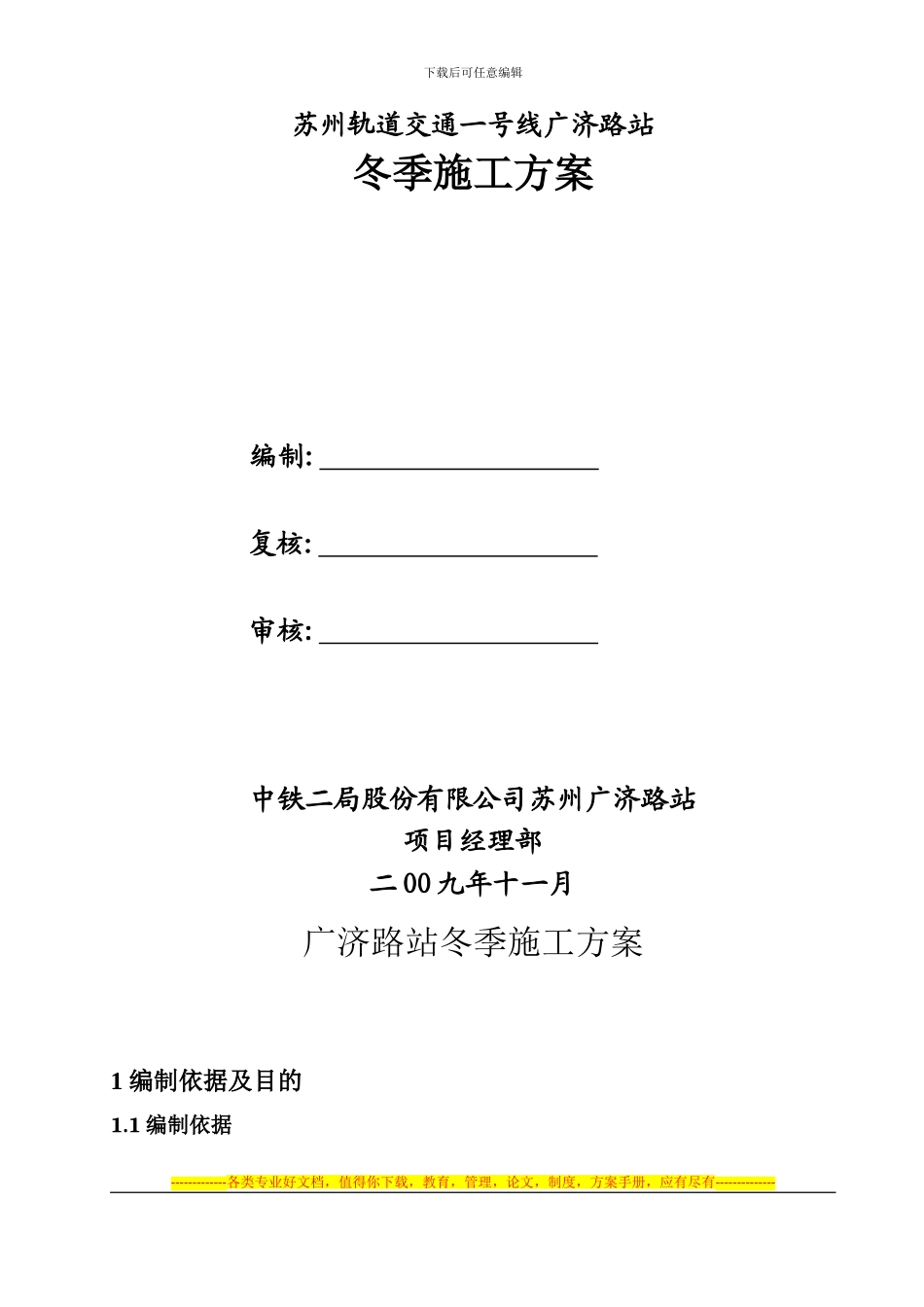

下载后可任意编辑苏州轨道交通一号线广济路站冬季施工方案编制: 复核: 审核: 中铁二局股份有限公司苏州广济路站项目经理部二 OO 九年十一月广济路站冬季施工方案1 编制依据及目的1

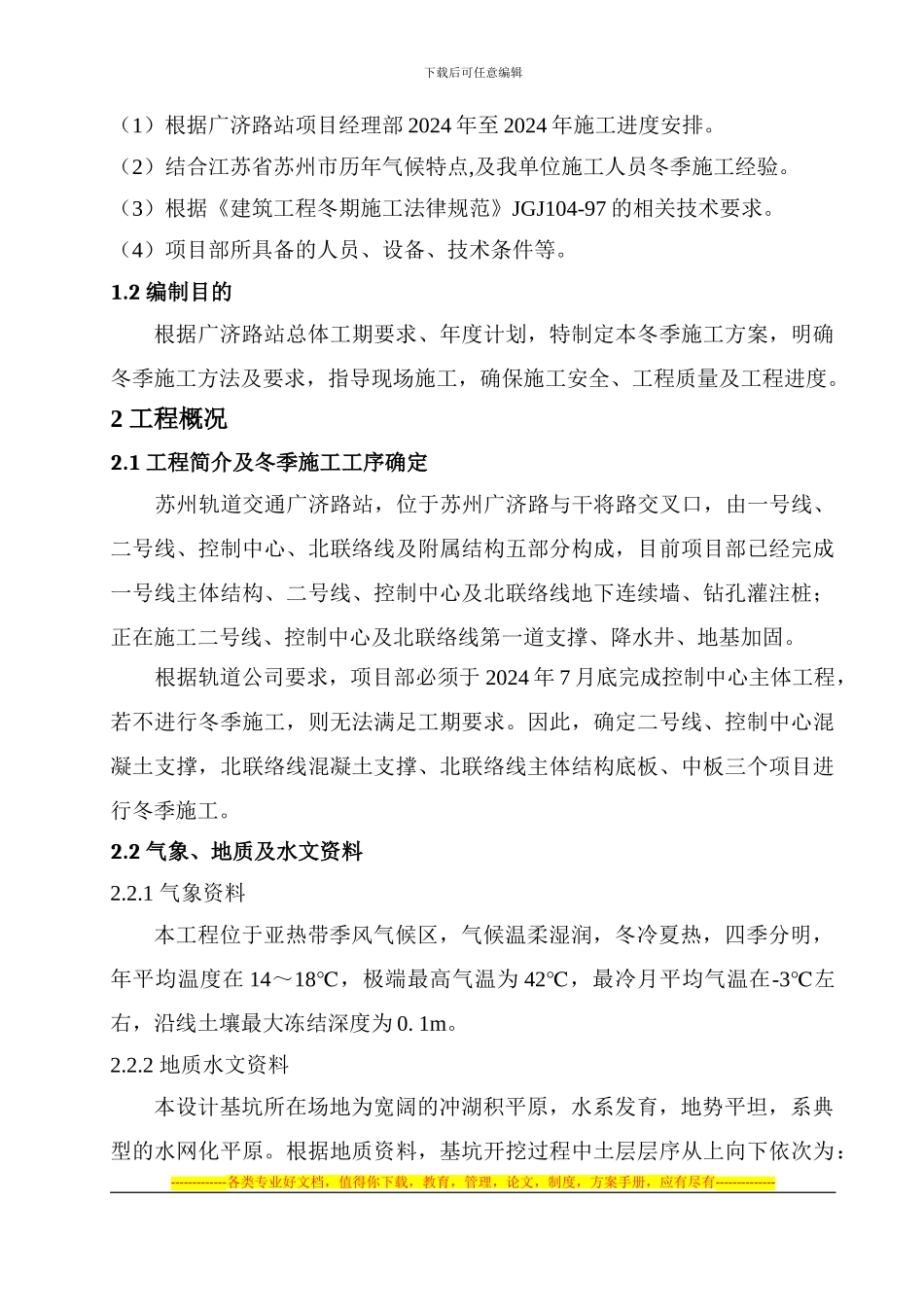

1 编制依据-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑(1)根据广济路站项目经理部 2024 年至 2024 年施工进度安排
(2)结合江苏省苏州市历年气候特点,及我单位施工人员冬季施工经验
(3)根据《建筑工程冬期施工法律规范》JGJ104-97 的相关技术要求
(4)项目部所具备的人员、设备、技术条件等
2 编制目的根据广济路站总体工期要求、年度计划,特制定本冬季施工方案,明确冬季施工方法及要求,指导现场施工,确保施工安全、工程质量及工程进度
2 工程概况2
1 工程简介及冬季施工工序确定苏州轨道交通广济路站,位于苏州广济路与干将路交叉口,由一号线、二号线、控制中心、北联络线及附属结构五部分构成,目前项目部已经完成一号线主体结构、二号线、控制中心及北联络线地下连续墙、钻孔灌注桩;正在施工二号线、控制中心及北联络线第一道支撑、降水井、地基加固
根据轨道公司要求,项目部必须于 2024 年 7 月底完成控制中心主体工程,若不进行冬季施工,则无法满足工期要求
因此,确定二号线、控制中心混凝土支撑,北联络线混凝土支撑、北联络线主体结构底板、中板三个项目进行冬季施工
2 气象、地质及水文资料2
1 气象资料本工程位于亚热带季风气候区,气候温柔湿润,冬冷夏热,四季分明,年平均温度在 14~18℃,极端最高气温为 42℃,最冷月平均气温在-3℃左右,沿线土壤最大冻结深度为 0
2 地质水文资料本设计基坑所在场地为宽阔的冲湖积平原,水系发育,地势平坦,系典型的水网化平原

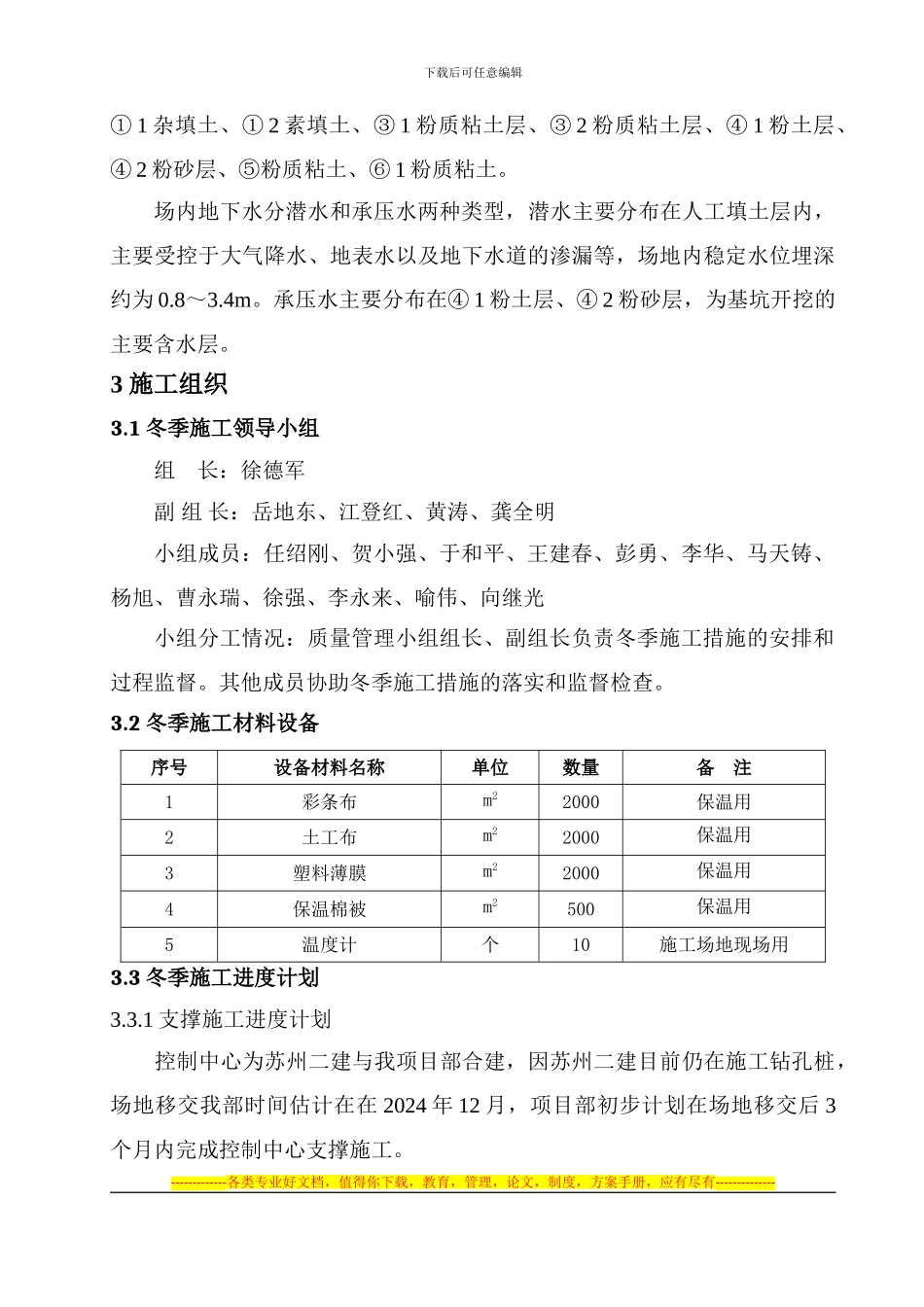

根据地质资料
