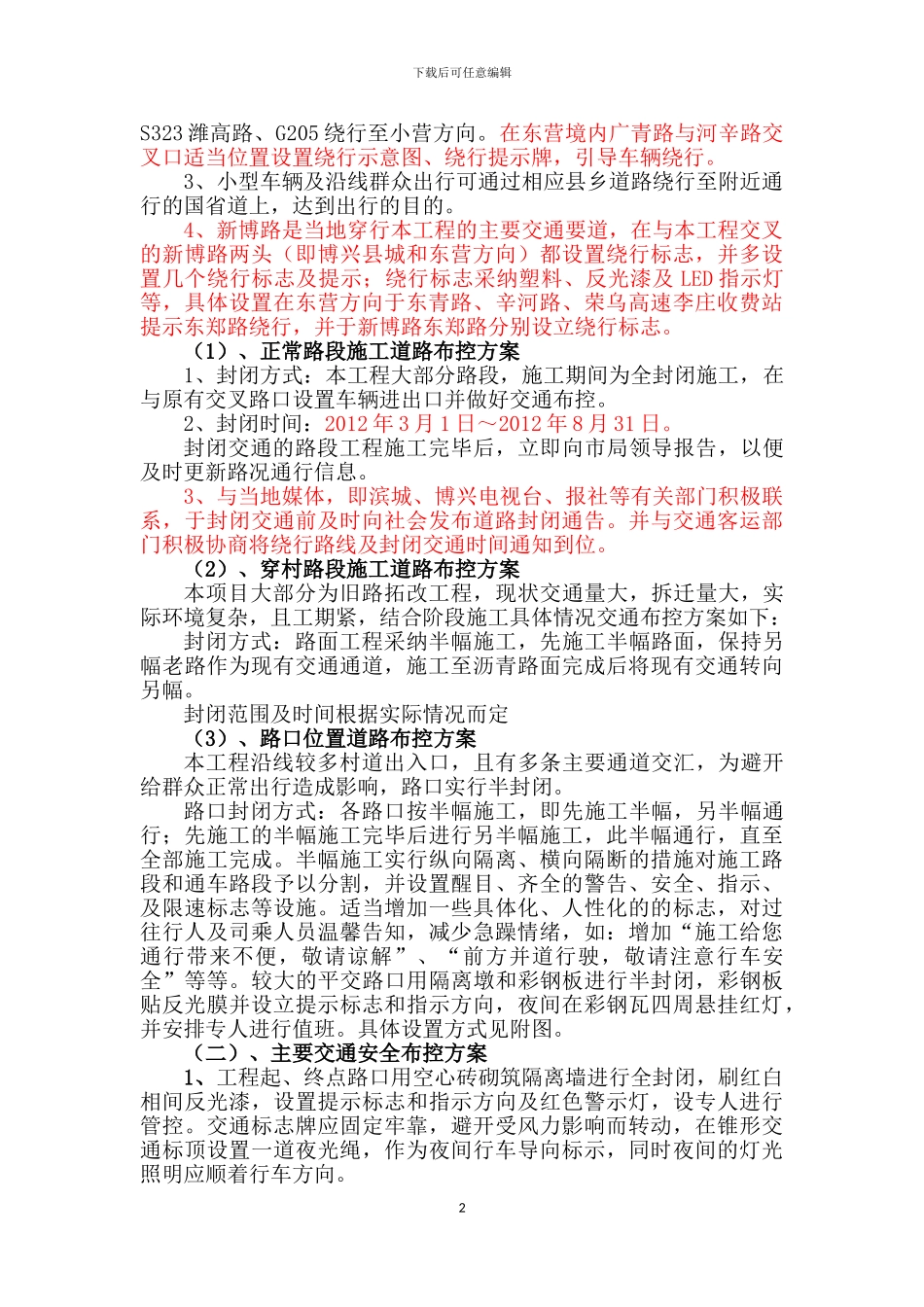

下载后可任意编辑S319广青路东营滨州界至小营段改建工程第一合同段交通组织方案负责人:丁冠旭 审定人:王涛S319广青路东营滨州界至小营段改建工程第一合同段山东省滨州市公路工程总公司项目经理部2024年11月广青路一合同交通组织方案0下载后可任意编辑一、工程概况:S319广青线东营滨州界至小营段起于滨州市博兴县与东营市广饶县交界,止于滨城区小营镇G205交叉口,是滨州市连接东营、淄博等城市的重要省道,也是连接东青与津汕两高速公路的主要道路,对地方区域经济的进展具有重要的促进作用,二级公路,全长26.7公里,路面宽12-18米。本路段1998年竣工通车,运营已超过十年,随着交通量的增加,路面病害日益严重,平整度差,部分路段路面沉陷、坑槽较多,通行能力低,已不能适应区域经济快速进展的需要,故现对该路段进行改建处理。本合同为第一合同段,里程桩号为 K74+230-K89+655.4,长15.425 公里,双向四车道,主要为旧路基、路面处理、路面及附属工程、中小桥涵工程等。二、交通组织的目标我公司在施工期间交通组织的目标是:以“通行为先”为原则,在确保周边居民和过往行人以及来往车辆交通顺畅、安全的前提下,各项工序协调进展,最终如期竣工。三、总体施工组织及道路布控方案(一)、总体施工组织方案根据工程特点,项目部安排 4 个现场专业施工队伍同时组织施工施工。其中 1 个病害处理施工队,1 个基层施工队,1 个面层施工队,1 个桥涵 施工队。本工程计划工期为 327 日历天,开竣工日期为 2011 年 11 月 3 日-2012 年 9 月 30 日。经讨论招标文件,结合我公司承建类似工程的施工经验,拟确定工期如下:施工准备:2011 年 11 月 3 日-2011 年 11 月 30 日;病害处理:2011 年 12 月 1 日-2012 年 3 月 10 日;二灰稳定土底基层:2012 年 3 月 11 日-2012 年 5 月 31 日;二灰稳定碎石基层:2012 年 4 月 15 日-2012 年 7 月 15 日;沥青混凝土面层:2012 年 6 月 1 日-2012 年 9 月 10 日;旧桥拆除:2011 年 12 月 1 日-2012 年 2 月 28 日;桥梁基础及下部构造:2011 年 2 月 1 日-2012 年 6 月 30 日; 梁板预制及安装:2012 年 4 月 1 日-2012 年 7 月 31 日;桥面系工程:2012 年 6 月 1 日-2012 年 8 月 31 日;竣工清理:2012 年 9 月 11 日-2012 年 9 月 30 日。本工程路段附近...
