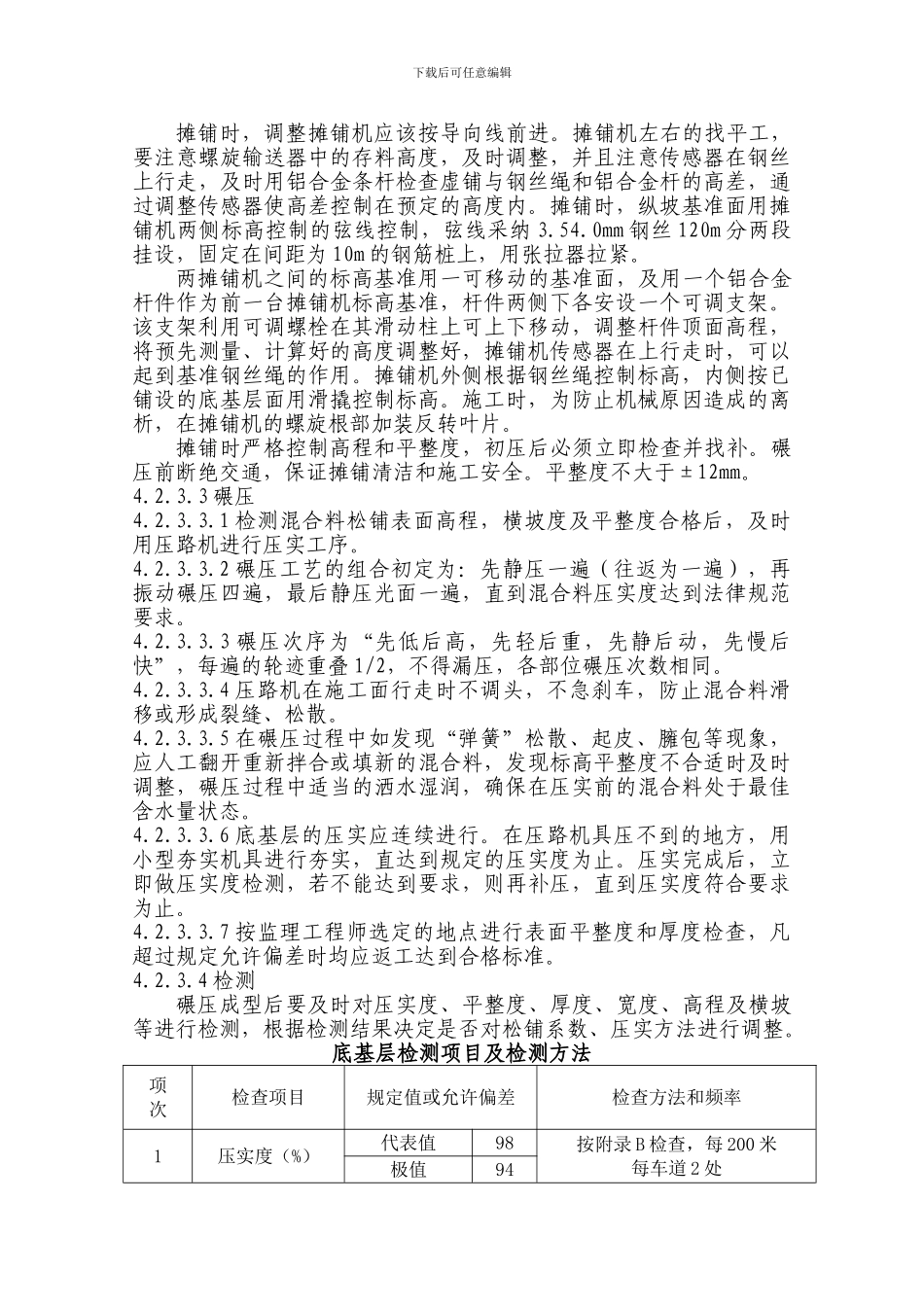

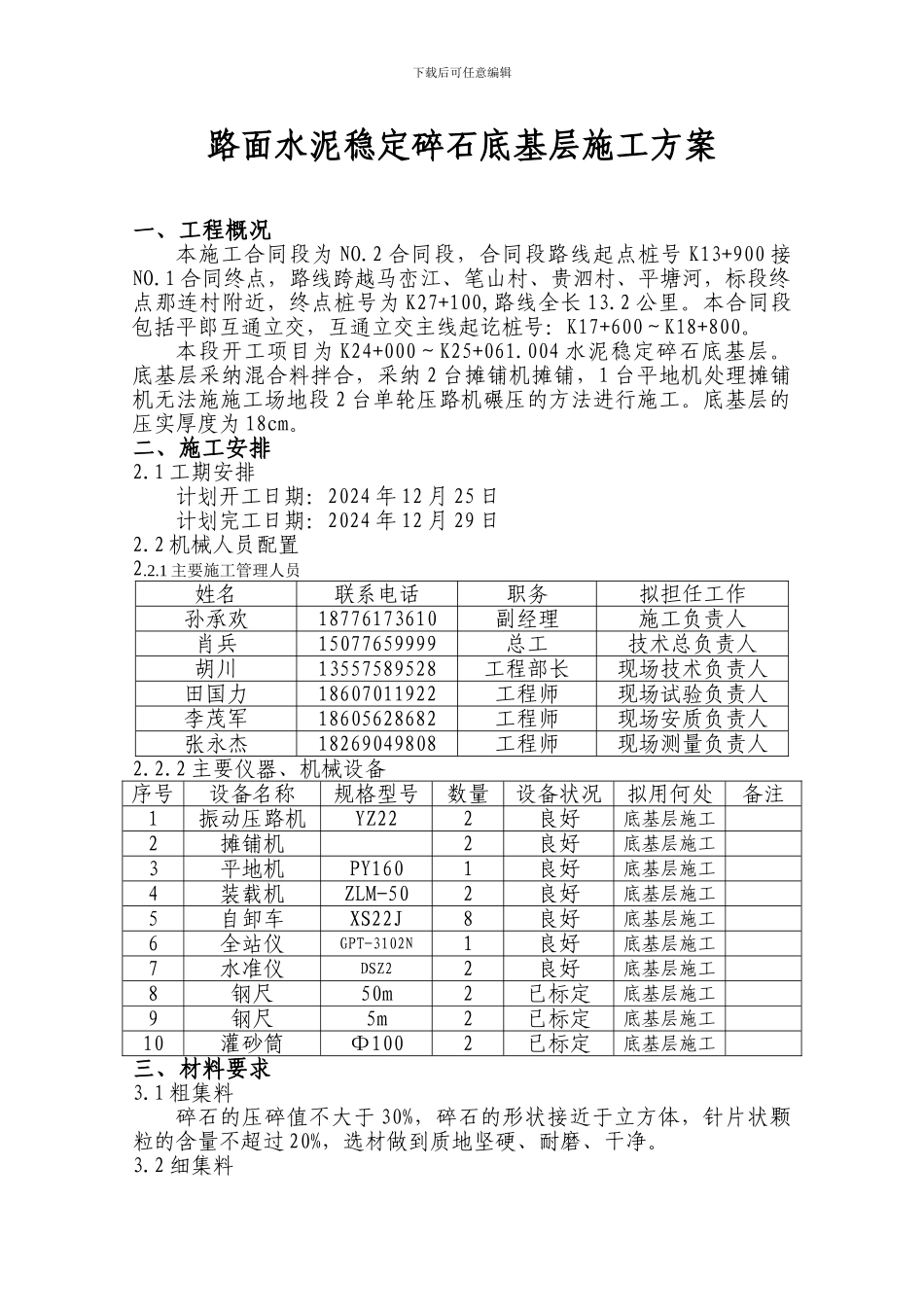

下载后可任意编辑路面水泥稳定碎石底基层施工方案一、工程概况本施工合同段为 NO.2 合同段,合同段路线起点桩号 K13+900 接NO.1 合同终点,路线跨越马峦江、笔山村、贵泗村、平塘河,标段终点那连村附近,终点桩号为 K27+100,路线全长 13.2 公里。本合同段包括平郎互通立交,互通立交主线起讫桩号:K17+600~K18+800。本段开工项目为 K24+000~K25+061.004 水泥稳定碎石底基层。底基层采纳混合料拌合,采纳 2 台摊铺机摊铺,1 台平地机处理摊铺机无法施施工场地段 2 台单轮压路机碾压的方法进行施工。底基层的压实厚度为 18cm。二、施工安排2.1 工期安排计划开工日期:2024 年 12 月 25 日计划完工日期:2024 年 12 月 29 日2.2 机械人员配置2.2.1 主要施工管理人员姓名联系电话职务拟担任工作孙承欢18776173610副经理施工负责人肖兵15077659999总工技术总负责人胡川13557589528工程部长现场技术负责人田国力18607011922工程师现场试验负责人李茂军18605628682工程师现场安质负责人张永杰18269049808工程师现场测量负责人2.2.2 主要仪器、机械设备序号设备名称规格型号数量设备状况拟用何处备注1振动压路机YZ222良好底基层施工2摊铺机2良好底基层施工3平地机PY1601良好底基层施工4装载机ZLM-502良好底基层施工5自卸车XS22J8良好底基层施工6全站仪GPT-3102N1良好底基层施工7水准仪DSZ22良好底基层施工8钢尺50m2已标定底基层施工9钢尺5m2已标定底基层施工10灌砂筒Φ1002已标定底基层施工三、材料要求3.1 粗集料碎石的压碎值不大于 30%,碎石的形状接近于立方体,针片状颗粒的含量不超过 20%,选材做到质地坚硬、耐磨、干净。3.2 细集料下载后可任意编辑采纳粗集料加工过程中的石屑,小于 0.075mm 以下含量不大于7%。3.3 水用于底基层的水干净,不含有影响混合料质量的物质。四、施工方案4.1 施工准备4.1.1 实验准备4.1.1.1 做好底基层配合比设计工作,并上报专业监理工程师审批。4.1.1.2 原材料检验全部完成,并上报专业监理工程师。4.1.1.3 检查用于现场检测仪器设备是否齐全、完好。4.1.2 测量准备:完成导线及四等水准的测量和测量成果的上报批复,施工现场按 10m 一个断面恢复路线中、边桩,并在桩上标出边缘位置底基层松铺设计高程。4.1.3 原材料的准备:开工前储备充足的原材料以满足连续施工的需要,进场的原材料应按法律规范要求进行自检,质量和规格必须符合法律规范要求,不符合法律规范要...
