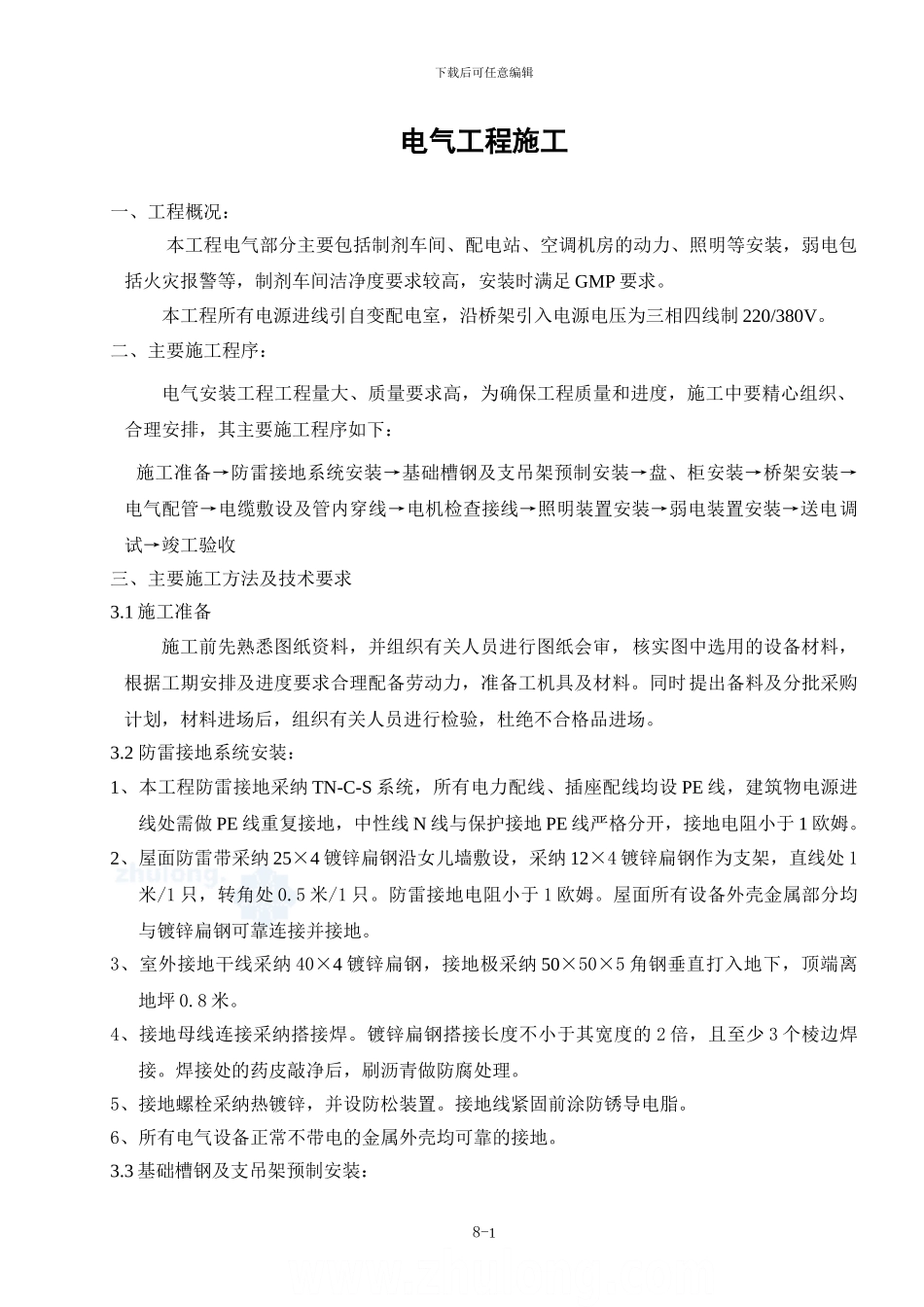

下载后可任意编辑电气工程施工一、工程概况:本工程电气部分主要包括制剂车间、配电站、空调机房的动力、照明等安装,弱电包括火灾报警等,制剂车间洁净度要求较高,安装时满足 GMP 要求
本工程所有电源进线引自变配电室,沿桥架引入电源电压为三相四线制 220/380V
二、主要施工程序:电气安装工程工程量大、质量要求高,为确保工程质量和进度,施工中要精心组织、合理安排,其主要施工程序如下: 施工准备→防雷接地系统安装→基础槽钢及支吊架预制安装→盘、柜安装→桥架安装→电气配管→电缆敷设及管内穿线→电机检查接线→照明装置安装→弱电装置安装→送电调试→竣工验收三、主要施工方法及技术要求3
1 施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力,准备工机具及材料
同时提出备料及分批采购计划,材料进场后,组织有关人员进行检验,杜绝不合格品进场
2 防雷接地系统安装:1、本工程防雷接地采纳 TN-C-S 系统,所有电力配线、插座配线均设 PE 线,建筑物电源进线处需做 PE 线重复接地,中性线 N 线与保护接地 PE 线严格分开,接地电阻小于 1 欧姆
2、屋面防雷带采纳 25×4 镀锌扁钢沿女儿墙敷设,采纳 12×4 镀锌扁钢作为支架,直线处 1米/1 只,转角处 0
5 米/1 只
防雷接地电阻小于 1 欧姆
屋面所有设备外壳金属部分均与镀锌扁钢可靠连接并接地
3、室外接地干线采纳 40×4 镀锌扁钢,接地极采纳 50×50×5 角钢垂直打入地下,顶端离地坪 0
4、接地母线连接采纳搭接焊
镀锌扁钢搭接长度不小于其宽度的 2 倍,且至少 3 个棱边焊接
焊接处的药皮敲净后,刷沥青做防腐处理
5、接地螺栓采纳热镀锌,并设防松装置
接地线紧固前涂防锈导电脂
6、所有电气设备正常不带电的金属外壳均可靠的接地
