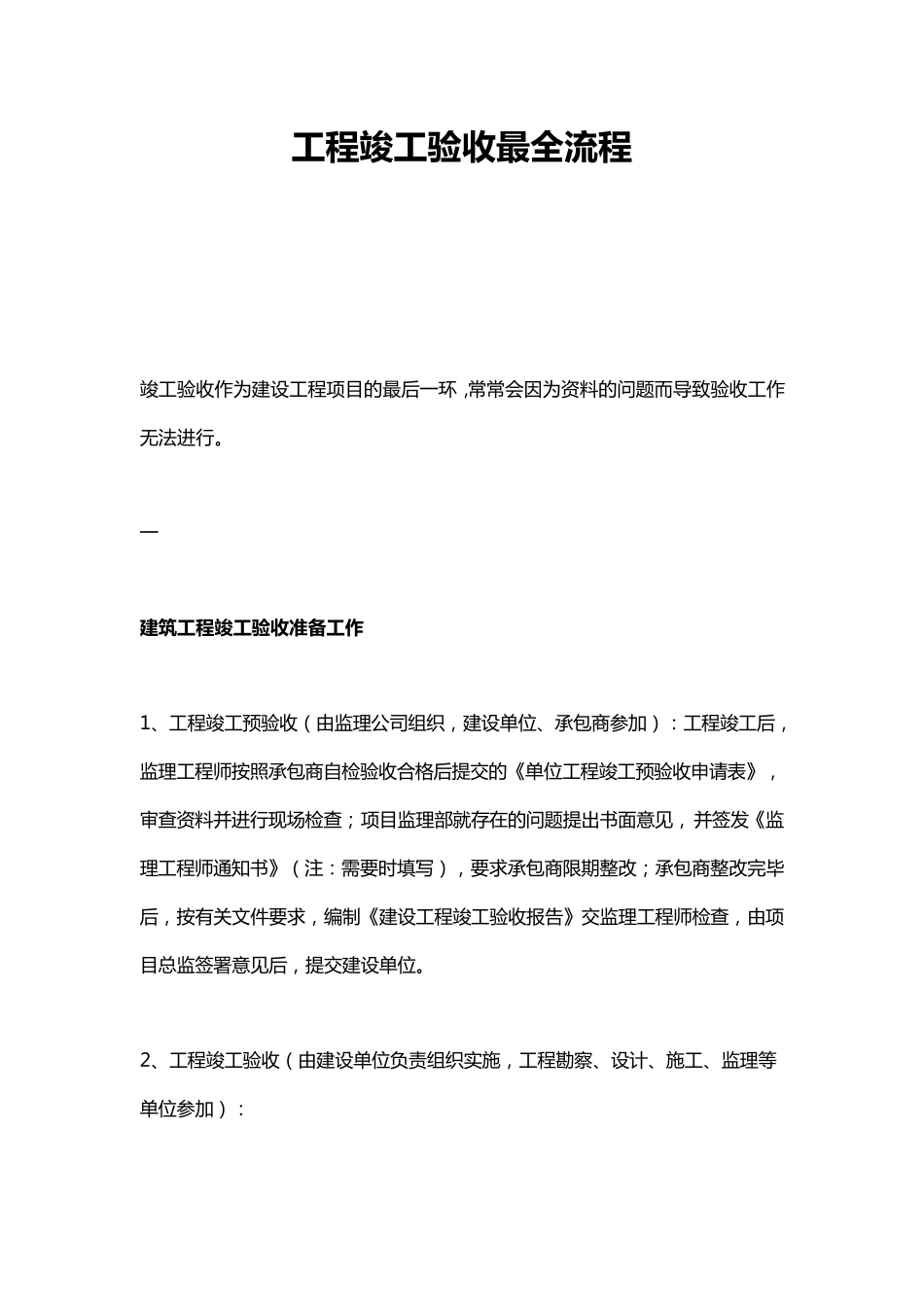

工 程 竣 工 验 收 最 全 流 程 竣 工 验 收 作 为 建 设 工 程 项 目 的 最 后 一 环 ,常 常 会 因 为 资 料 的 问 题 而 导 致 验 收 工 作无 法 进 行
一 建 筑 工 程 竣 工 验 收 准 备 工 作 1、工 程 竣 工 预验 收 (由监理公司组织, 建 设 单位、承包商参加):工 程 竣 工 后 ,监理工 程 师按照承包商自检验 收 合格后 提交的 《单位工 程 竣 工 预验 收 申请表》,审查资 料 并进 行 现场检查;项 目 监理部就存在的 问 题 提出书面意见, 并签发《监理工 程 师通知书》(注:需要时填写), 要求承包商限期整改;承包商整改完毕后 , 按有关文件要求, 编制《建 设 工 程 竣 工 验 收 报告》交监理工 程 师检查, 由项目 总监签署意见后 , 提交建 设 单位

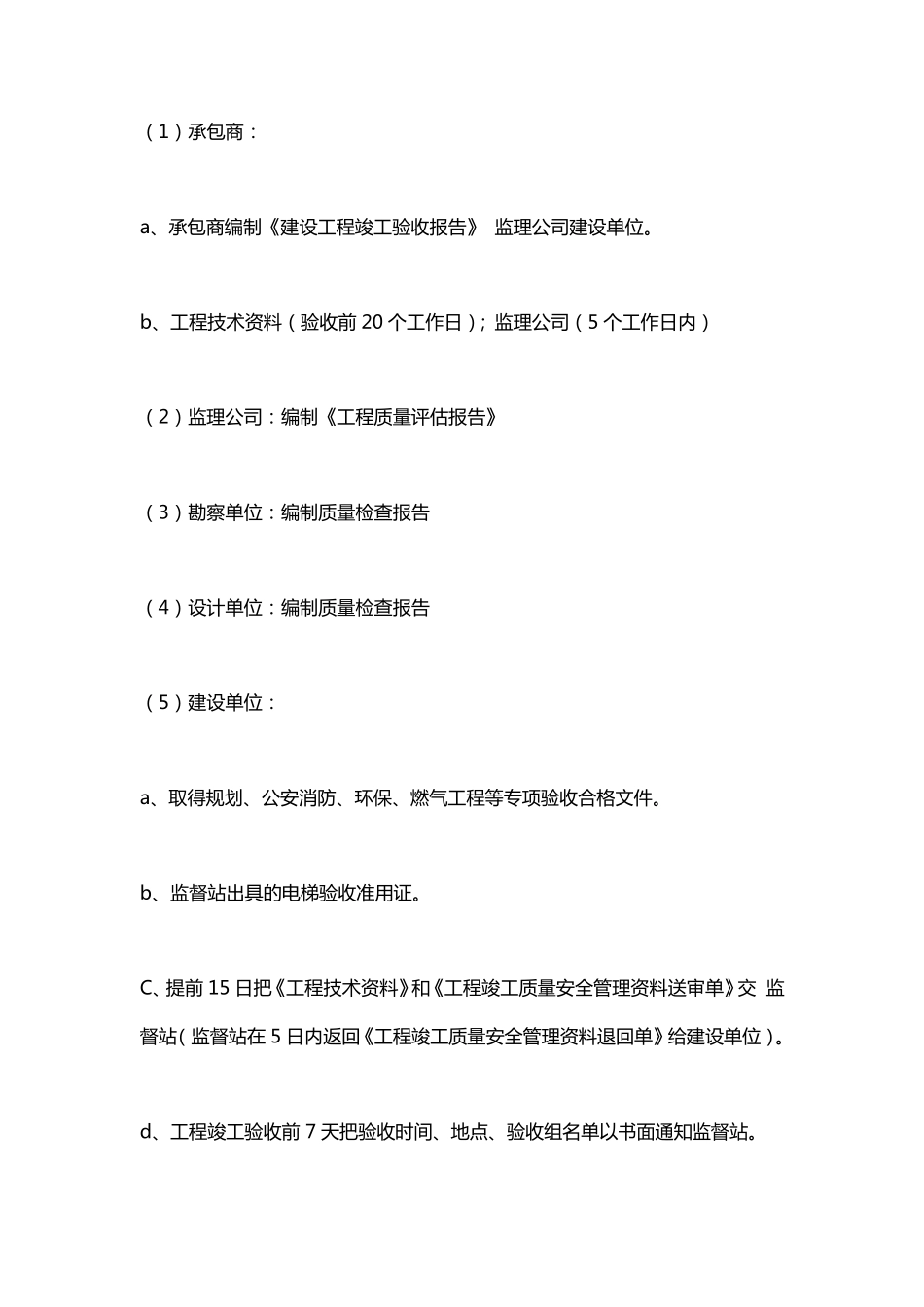

2、工 程 竣 工 验 收 (由建 设 单位负责组织实施, 工 程 勘察、设 计、施工 、监理等单位参加): ( 1) 承 包 商 : a、承 包 商 编制《建设工程竣工验收报告》 监理公司建设单位
b、工程技术资料( 验收前 20 个工作日) ; 监理公司( 5 个工作日内) ( 2) 监理公司: 编制《工程质量评估报告》 ( 3) 勘察单位: 编制质量检查报告 ( 4) 设计单位: 编制质量检查报告 ( 5) 建设单位: a、取得规划、公安消防、环保、燃气工程等专项验收合格文件
b、监督站出具的电梯验收准用证
C、提前 15 日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交 监督站( 监督站在 5 日内返回《工程竣工质量安全管理资料退回单》给建设单位)
d、工程竣工验收前 7 天把验收时间、地点、验收组名单以书面通知监督站

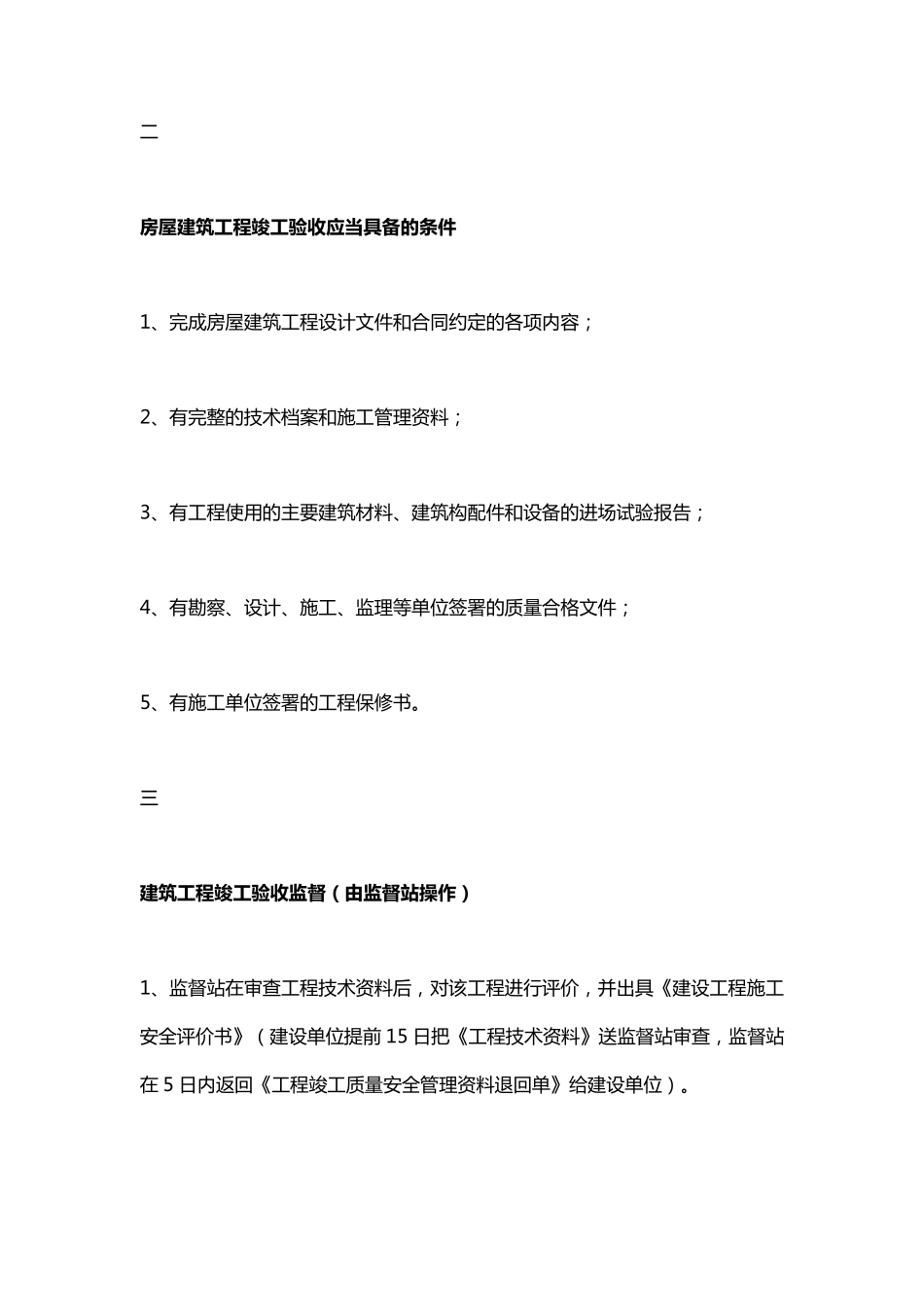

二 房 屋 建 筑 工 程 竣 工 验 收 应 当 具 备 的 条 件 1、完成房屋建筑工
