颐和星海外墙项目 石材幕墙工程 冬 季 施 工 方 案 大连文宇建筑劳务有限公司 二〇一〇年十二月二十八日 一、工程简介 1

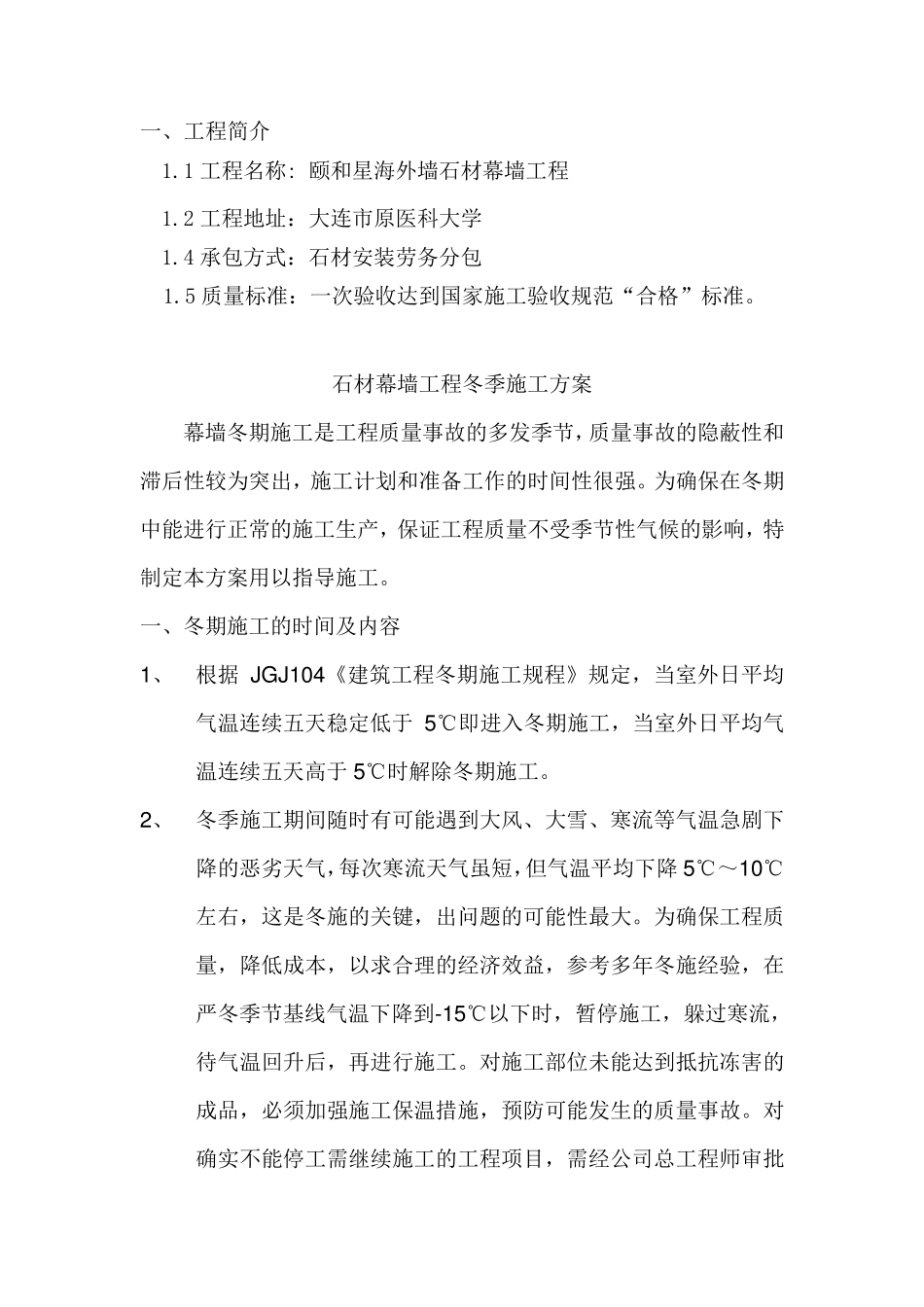

1 工程名称: 颐和星海外墙石材幕墙工程 1
2 工程地址:大连市原医科大学 1
4 承包方式:石材安装劳务分包 1
5 质量标准:一次验收达到国家施工验收规范“合格”标准
石材幕墙工程冬季施工方案 幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强
为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工
一、冬期施工的时间及内容 1、 根据 JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工
2、 冬季施工期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关 键 ,出问 题 的可能性最 大
为确保工程质量,降低成 本,以求 合理 的经 济 效 益 ,参 考 多年 冬施经 验,在严 冬季节基 线 气温下降到-15℃以下时,暂 停 施工,躲 过 寒流,待 气温回 升 后,再 进行施工
对 施工部 位 未 能达到抵 抗 冻 害 的成 品 ,必 须 加 强施工保温措 施,预 防 可能发生的质量事故
对确实 不能停 工需 继 续施工的工程项 目 ,需 经 公 司 总 工程师 审 批 同意,并采取相应可靠的防冻措施和施工方法,方能施工
故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故
二、冬期施工准备工作 1、搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作
由技术部编制冬期施工方案

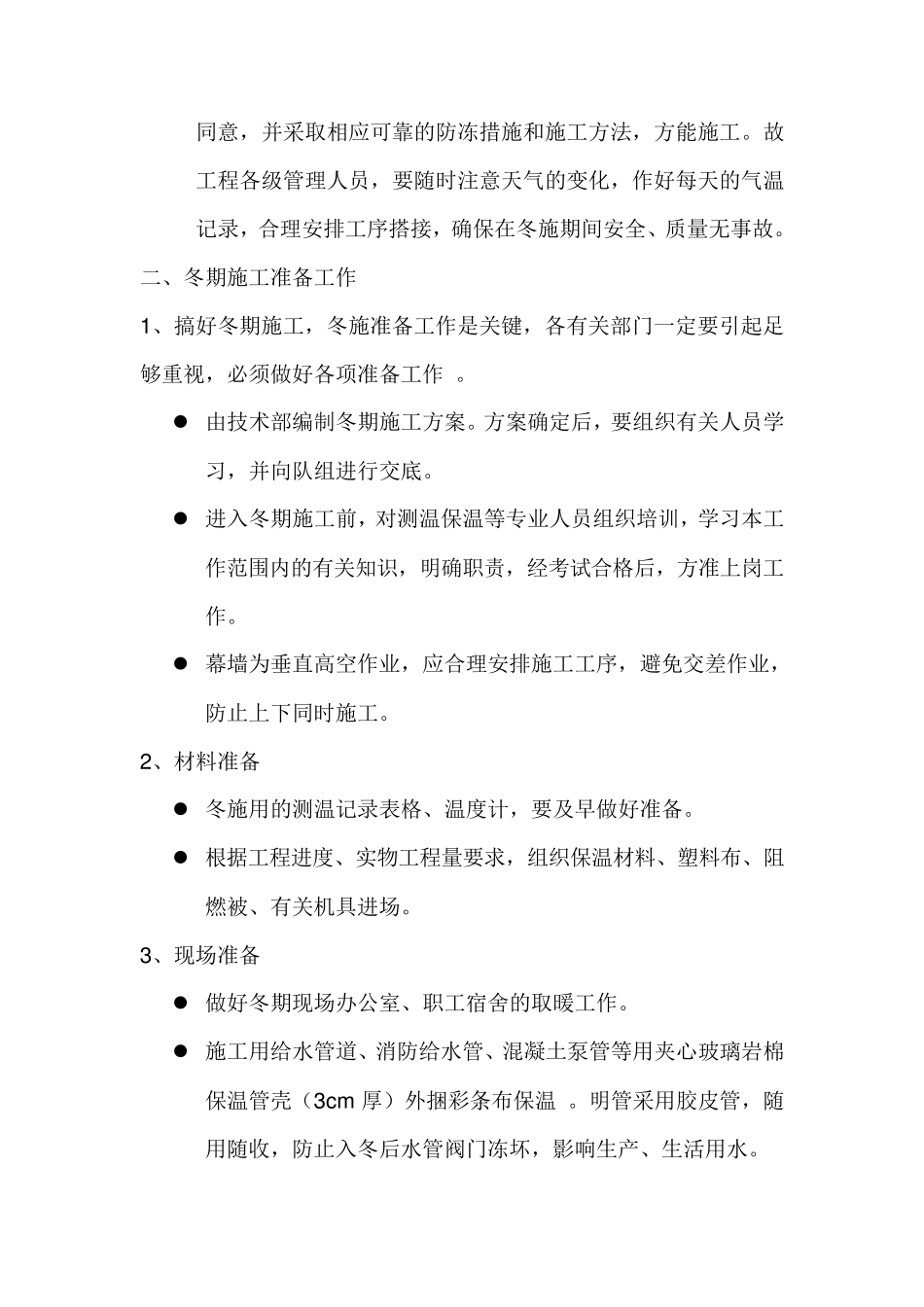

方案确定后,要组
