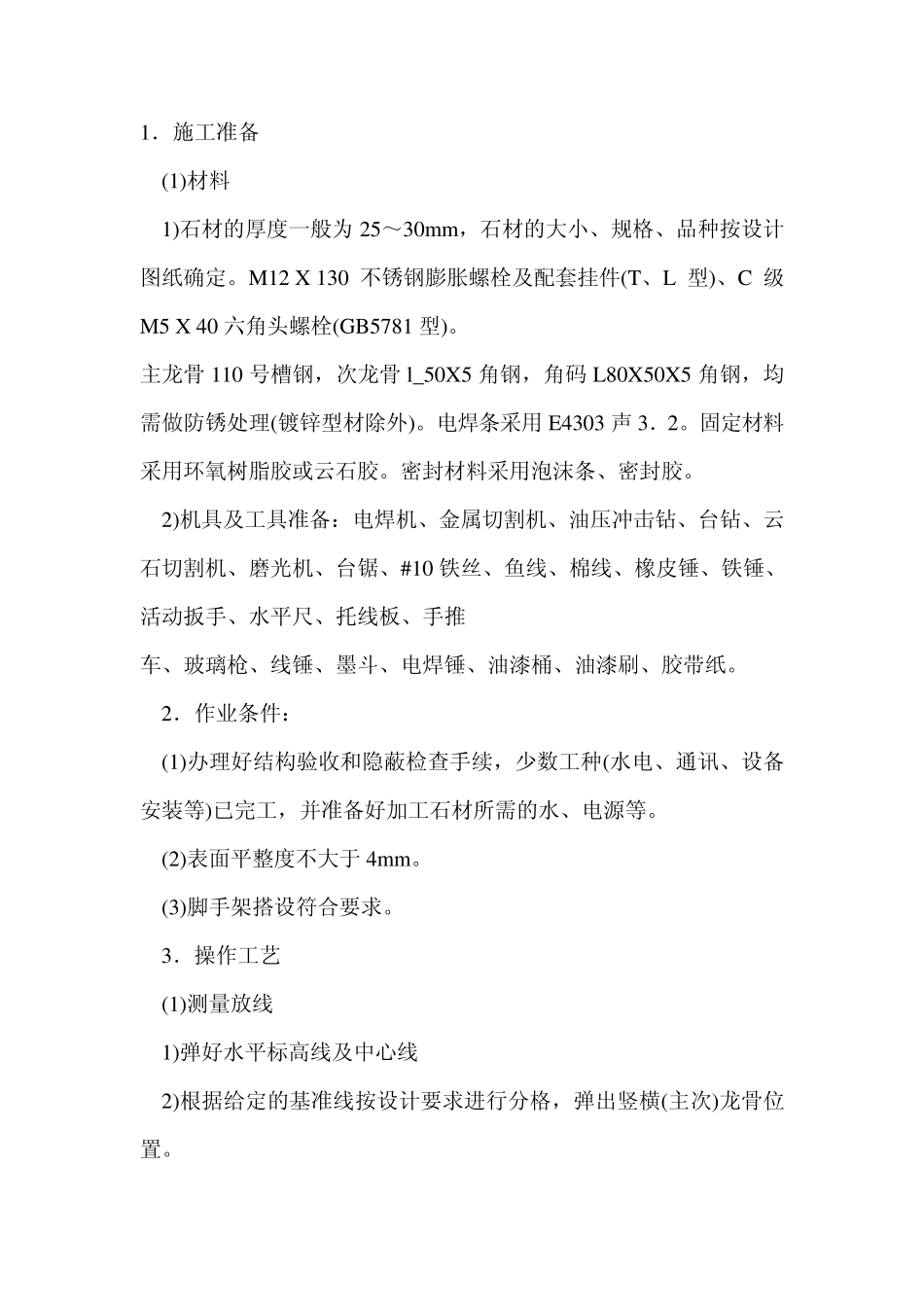

1.施工准备 (1)材料 1)石材的厚度一般为25~30m m ,石材的大小、规格、品种按设计图纸确定
M12 X 130 不锈钢膨胀螺栓及配套挂件(T、L 型)、C 级M5 X 40 六角头螺栓(GB5781 型)
主龙骨 110 号槽钢,次龙骨 l_50X5 角钢,角码 L80X50X5 角钢,均需做防锈处理(镀锌型材除外)
电焊条采用 E4303 声 3.2
固定材料采用环氧树脂胶或云石胶
密封材料采用泡沫条、密封胶
2)机具及工具准备:电焊机、金属切割机、油压冲击钻、台钻、云石切割机、磨光机、台锯、#10 铁丝、鱼线、棉线、橡皮锤、铁锤、活动扳手、水平尺、托线板、手推 车、玻璃枪、线锤、墨斗、电焊锤、油漆桶、油漆刷、胶带纸
2.作业条件: (1)办理好结构验收和隐蔽检查手续,少数工种(水电、通讯、设备安装等)已完工,并准备好加工石材所需的水、电源等
(2)表面平整度不大于 4m m
(3)脚手架搭设符合要求
3.操作工艺 (1)测量放线 1)弹好水平标高线及中心线 2)根据给定的基准线按设计要求进行分格,弹出竖横(主次)龙骨位置

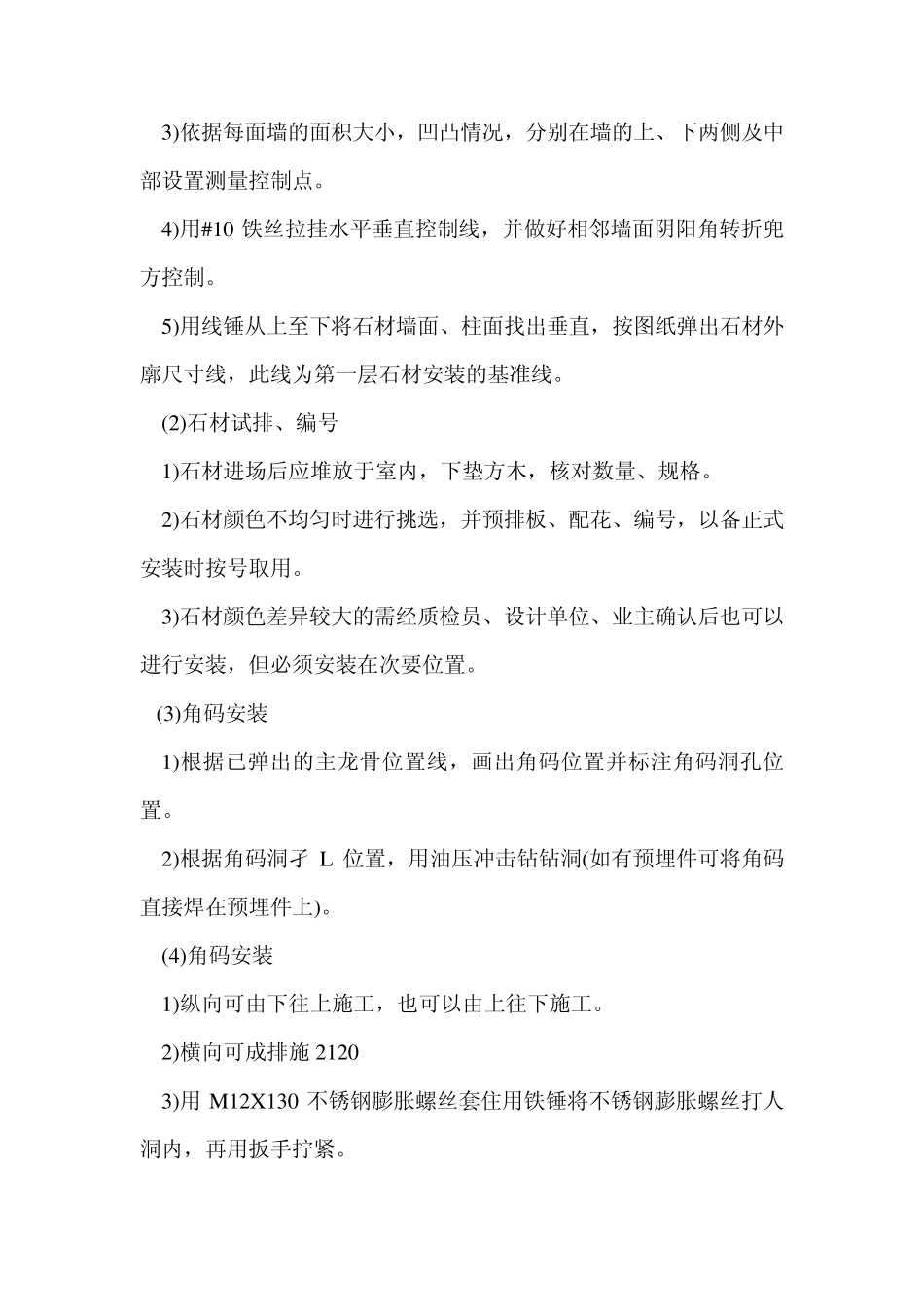

3)依据每面墙的面积大小,凹凸情况,分别在墙的上、下两侧及中部设置测量控制点
4)用#10 铁丝拉挂水平垂直控制线,并做好相邻墙面阴阳角转折兜方控制
5)用线锤从上至下将石材墙面、柱面找出垂直,按图纸弹出石材外廓尺寸线,此线为第一层石材安装的基准线
(2)石材试排、编号 1)石材进场后应堆放于室内,下垫方木,核对数量、规格
2)石材颜色不均匀时进行挑选,并预排板、配花、编号,以备正式安装时按号取用
3)石材颜色差异较大的需经质检员、设计单位、业主确认后也可以进行安装,但必须安装在次要位置
(3)角码安装 1)根据已弹出的主龙骨位置线,画出角码位置并标注角码洞孔位置

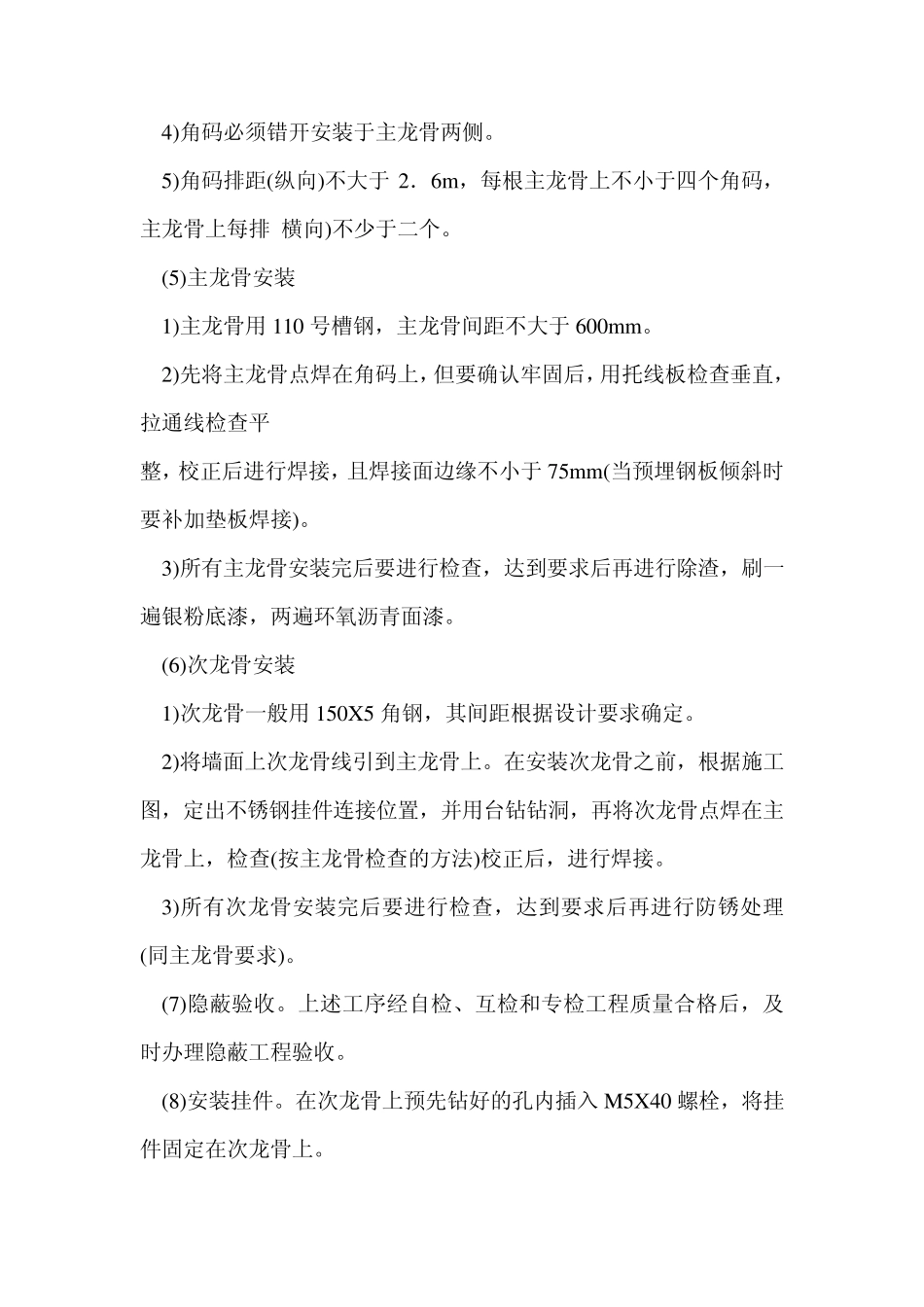

2)根据角码洞孑 L 位置,用油压冲击钻钻洞(
