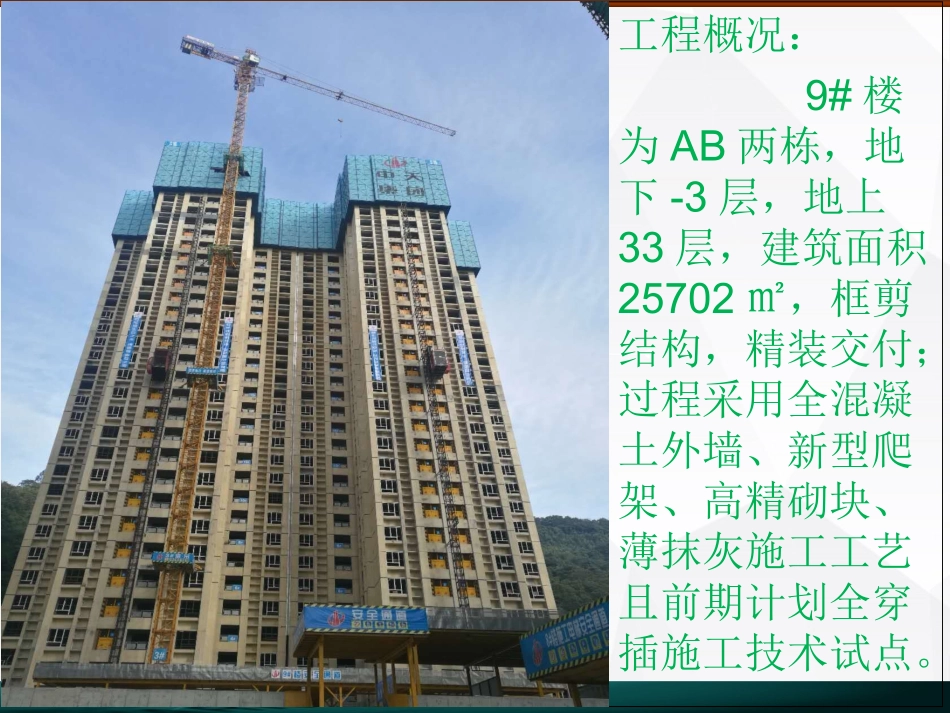

铝模施工总结工程概况:9#楼为AB两栋,地下-3层,地上33层,建筑面积25702㎡,框剪结构,精装交付;过程采用全混凝土外墙、新型爬架、高精砌块、薄抹灰施工工艺且前期计划全穿插施工技术试点

新型爬架:1、安拆方便、快捷、环保、节材、安全、美观2、无连墙件、悬挑工字钢等预留洞口,减少渗漏隐患优势推广全混凝土外墙:1、减少外墙砌筑抹灰产生收缩裂缝引起渗漏2、外墙可不进行砌筑、抹灰等湿作业,直接外墙涂料施工高精度砌块:1、砌筑偏差少,垂平有保障,砌筑美观,可薄抹灰
2、采用专用砂浆,灰缝薄,后期沉降小,避免开裂
3、顶部采用干硬砂浆填塞薄抹灰:1、抹灰厚度在5CM以内,节约材料
2、减少空鼓,避免裂缝产生
3、抹灰墙面平整、垂直可控3mm以内
4、完成面光滑,色泽一致,方便涂料施工
二次结构优化:1、过梁、构造柱与结构一次浇筑完成,避免顶部开裂,浇筑不密实
倒角浇筑:沉箱四周模板底部设置成倒角,倒角一次浇筑成型质量好,同时可以减少梁在浇筑过程中混凝土下沉导致浇筑不密实,造成渗漏隐患
压槽:沉箱周边墙体底部混凝土下沉,可以阻挡沉箱水渗入房间
导墙采用铝模:浇筑密实,成型质量好
止水节:采用止水节,减少管道根部渗漏隐患滴水线:混凝土浇筑过程中一次成型,质量较好
电箱:电箱预埋减少后期开槽造成墙面开裂
电箱、线盒:电箱、线盒直接用螺钉绞在铝模上,位置固定,成型效果好
外墙穿墙螺杆采用喇叭形套管,减少渗漏:1、外大内小,水不易进入
2、外往内注浆封堵,确保注浆密实
外窗采用螺栓固定:避免雨水沿固定片渗进,减少渗漏隐患
消防水管提前安装,可在施工期兼用,减少投入
楼梯间等公共部位提前穿线,现场临时照明可以兼用,减少投入
临时用电电缆沿墙敷设,减少电缆投入及电缆拖地现象楼层洞口防护采用活动式盖板,装拆方便,重复利用
后期优化实际进度4月初精装图纸出具6月精装招标完成8月9月精装准备精装进场
