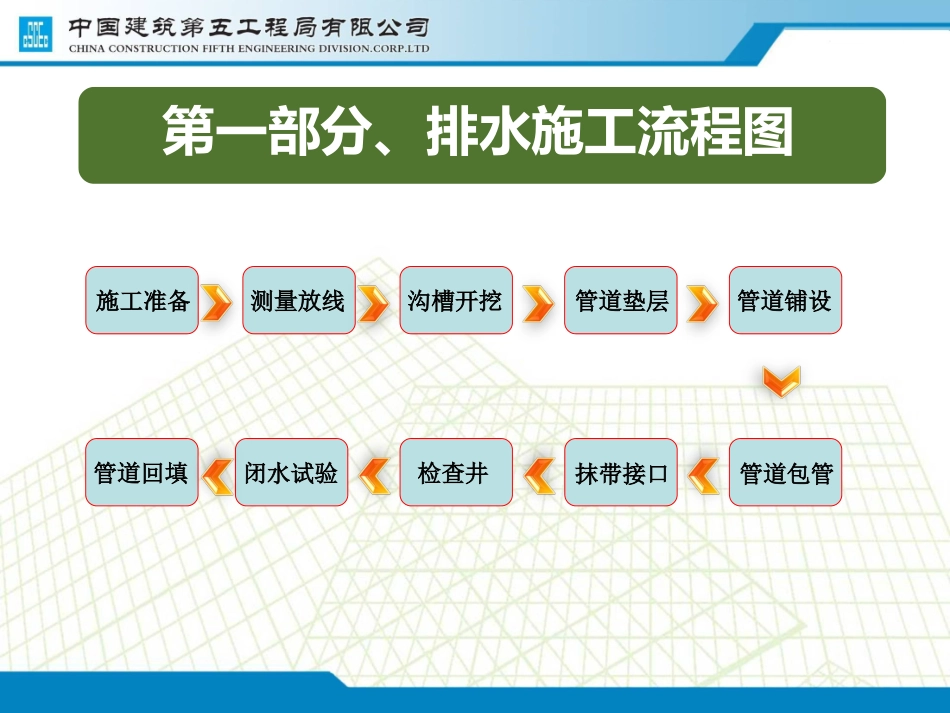

排水施工方法排水施工方法蒋仁珑主要内容一、排水施工流程图二、排水管施工方法三、排水渠施工方案第一部分、排水施工流程图施工准备测量放线沟槽开挖管道垫层管道铺设管道包管抹带接口检查井闭水试验管道回填•排水的施工方法主要按照流程图的各分项工序进行总结分析
第二部分、排水管施工方法1、施工准备1、劳务队准备:施工队伍、技术交底2、施工技术准备:排水施工技术交底3、生产物资准备:项目采取包工包料(除管材、混凝土)的分包形式,劳务队包料所包含的材料由劳务队准备并提前送检,项目部应落实限额领料制度,提供本段工程所需管材、商品砼,管材进场时需检验质量、管径、管壁厚
4、现场施工准备:主要为机械进场,物资进场
2、测量放线1、从测量人员处获取导线点、水准点数据,以便施工进行
2、测量人员向施工员进行桩位交底工作,桩位应完好地保护,并在周边做明显的标记以便寻找以及确认
井位处另作标记以便施工时准确开挖
2、测量放线排水开挖中线以及开挖线3、沟槽开挖1、开挖前先整理好沟槽管底标高,管道直径,管线坡度,垫层厚度
其中管径d≤500使用钢筋混凝土承插管,接口使用橡胶圈接口,180°砂石基础
管径d>500使用钢筋混凝土平口管,接口使用钢丝网水泥砂浆抹带接口,180°C15混凝土基础
2、整个沟槽采用机械加人工开挖,管沟槽基础要求落在地基承载力fk≥160KPa的原土上,如开挖管槽至设计标高是淤泥,必需清至原土后,回填砂砾石至设计标高后再做管道基础;如开挖管沟槽至设计标高是膨胀土须做砂垫层,砂垫层厚度300mm,再做管道基础;如管沟槽落在回填土上,回填土需按路基要求进行回填至设计管顶0
5m后再开挖,然后再做管道基础;如遇有地下水时,应采取降水措施使地下水位降至设计管沟槽标高0
5m以下,再铺100mm砂砾石再做基础
3、沟槽开挖3、开挖深度争取保证一次开挖到位,人工配合清理沟槽底部凸出、松散泥土
