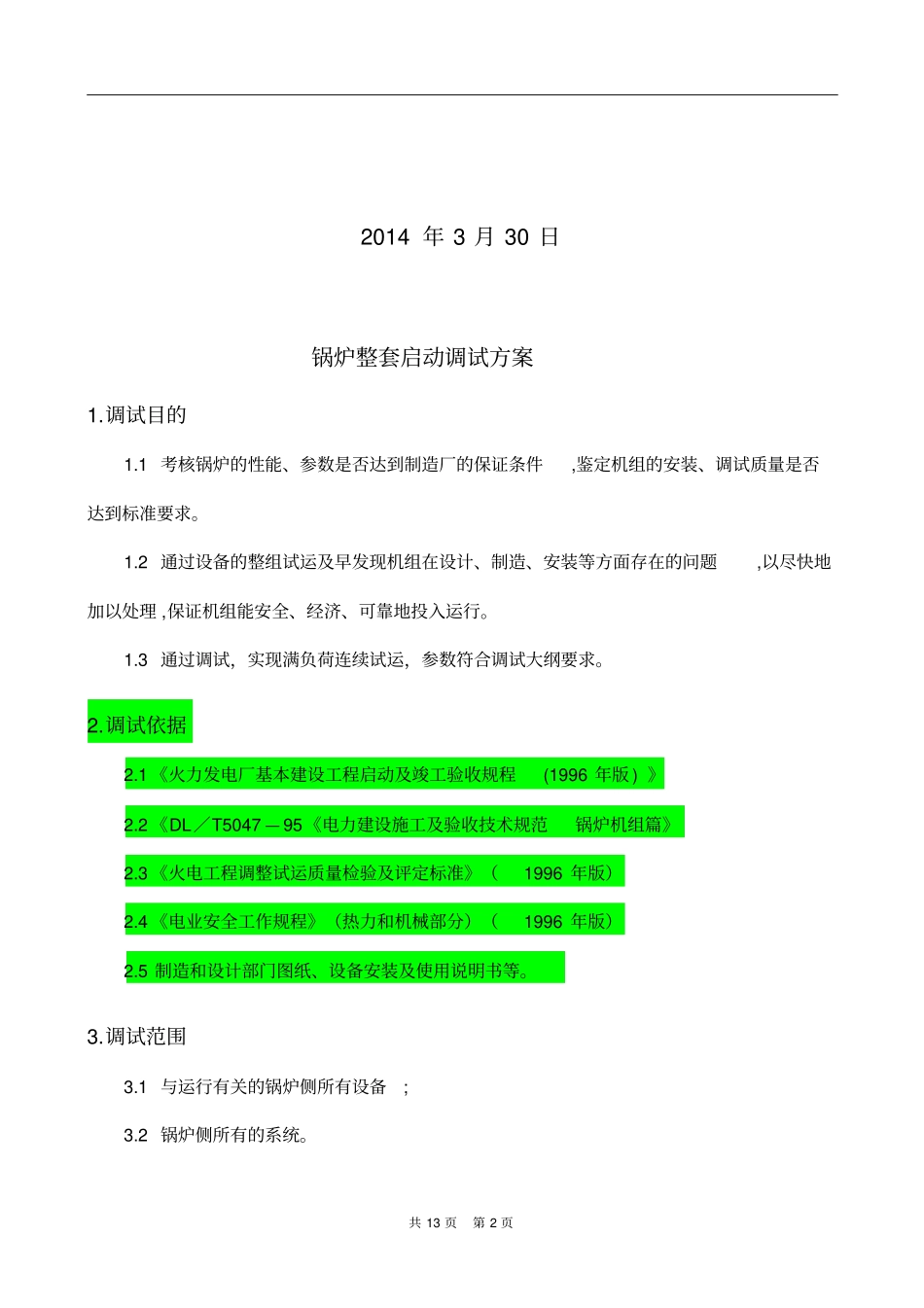

xxx3 ×50t/h 锅炉整套启动调试方案编制:审核:批准:共 13 页第 2 页2014 年 3 月 30 日锅炉整套启动调试方案1
1 考核锅炉的性能、参数是否达到制造厂的保证条件,鉴定机组的安装、调试质量是否达到标准要求
2 通过设备的整组试运及早发现机组在设计、制造、安装等方面存在的问题,以尽快地加以处理 ,保证机组能安全、经济、可靠地投入运行
3 通过调试,实现满负荷连续试运,参数符合调试大纲要求
1 《火力发电厂基本建设工程启动及竣工验收规程(1996 年版 ) 》2
2 《DL/T5047 — 95《电力建设施工及验收技术规范锅炉机组篇》2
3 《火电工程调整试运质量检验及评定标准》(1996 年版)2
4 《电业安全工作规程》(热力和机械部分)(1996 年版)2
5 制造和设计部门图纸、设备安装及使用说明书等
1 与运行有关的锅炉侧所有设备; 3
2 锅炉侧所有的系统

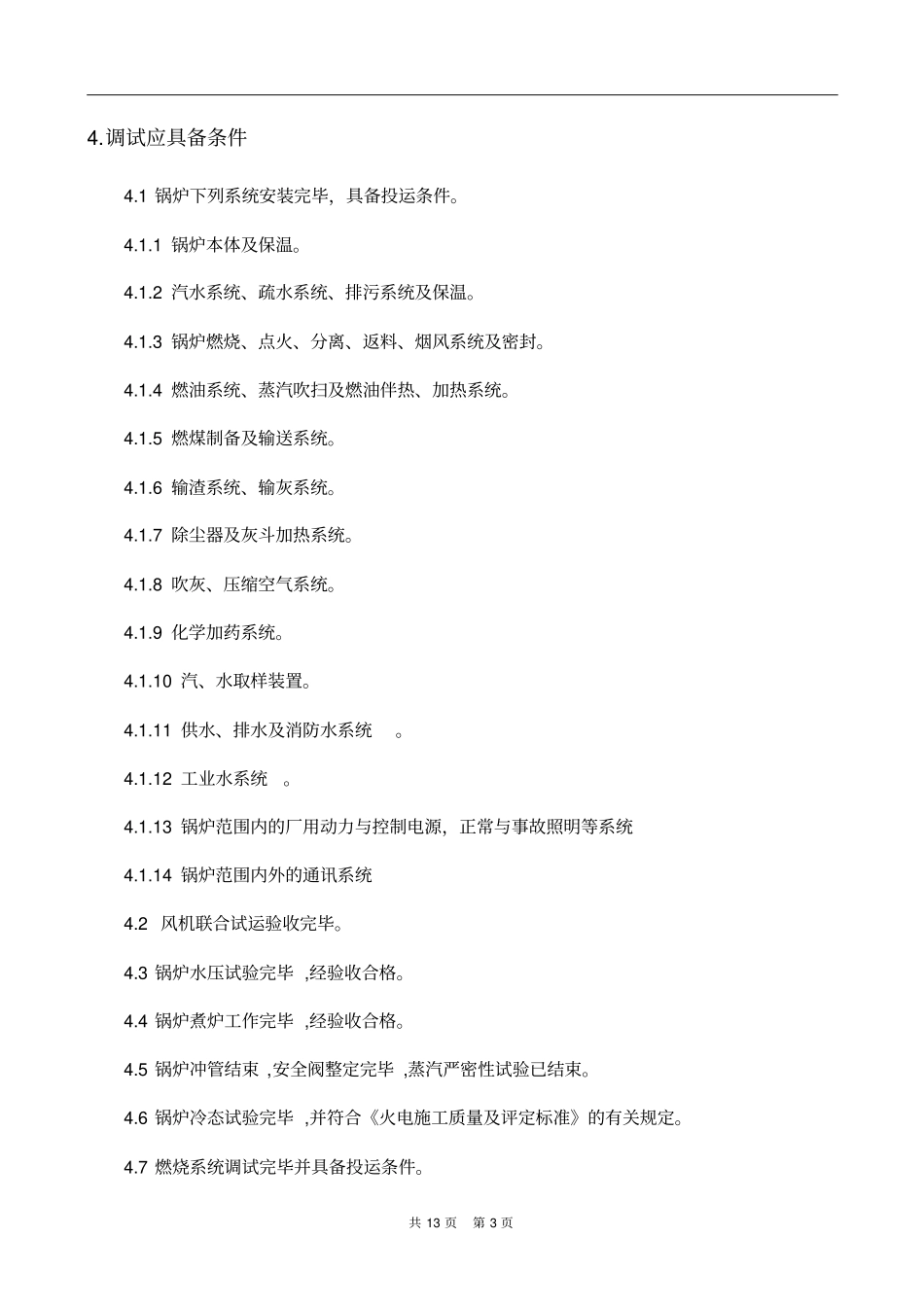

共 13 页第 3 页4
调试应具备条件4
1 锅炉下列系统安装完毕,具备投运条件
1 锅炉本体及保温
2 汽水系统、疏水系统、排污系统及保温
3 锅炉燃烧、点火、分离、返料、烟风系统及密封
4 燃油系统、蒸汽吹扫及燃油伴热、加热系统
5 燃煤制备及输送系统
6 输渣系统、输灰系统
7 除尘器及灰斗加热系统
8 吹灰、压缩空气系统
9 化学加药系统
10 汽、水取样装置
11 供水、排水及消防水系统
12 工业水系统
13 锅炉范围内的厂用动力与控制电源,正常与事故照明等系统4
14 锅炉范围内外的通讯系统4
2 风机联合试运验收完毕
3 锅炉水压试验完毕 ,经验收合格
4 锅炉煮炉工作完毕 ,经验收合格
5 锅炉冲管结
