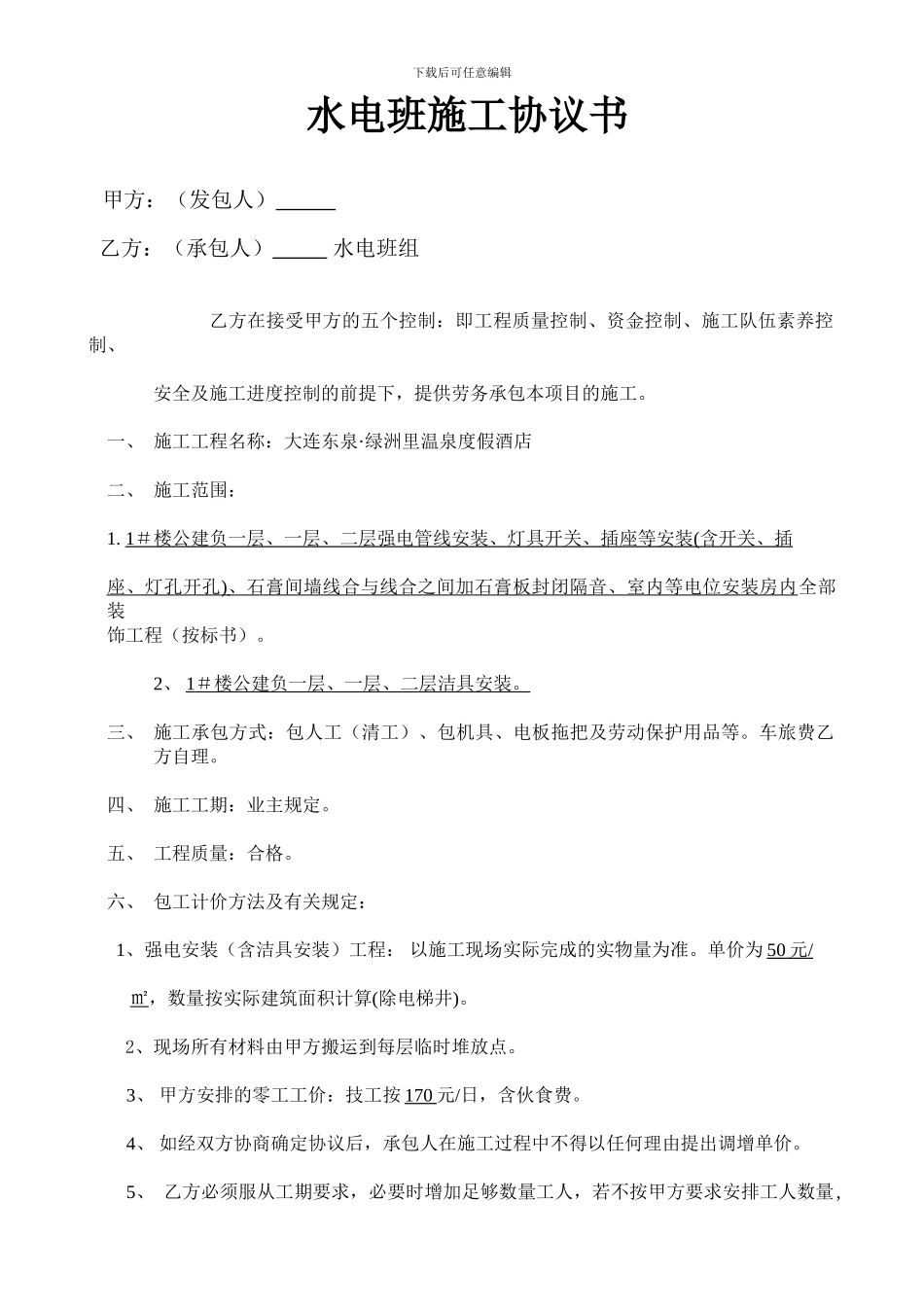

下载后可任意编辑 水电班施工协议书甲方:(发包人) 乙方:(承包人) 水电班组乙方在接受甲方的五个控制:即工程质量控制、资金控制、施工队伍素养控制、安全及施工进度控制的前提下,提供劳务承包本项目的施工
一、 施工工程名称:大连东泉·绿洲里温泉度假酒店二、 施工范围:1
1 #楼公建负一层、一层、二层 强电管线安装、灯具开关、插座等安装 ( 含开关、插 座、灯孔开孔 ) 、石膏间墙线合与线合之间加石膏板封闭隔音、室内等电位安装房内 全部装 饰工程(按标书)
2、 1 #楼公建负一层、一层、二 层洁具安装
三、 施工承包方式:包人工(清工)、包机具、电板拖把及劳动保护用品等
车旅费乙方自理
四、 施工工期:业主规定
五、 工程质量:合格
六、 包工计价方法及有关规定: 1、强电安装(含洁具安装)工程: 以施工现场实际完成的实物量为准
单价为 50 元 / ㎡,数量按实际建筑面积计算(除电梯井)
2、现场所有材料由甲方搬运到每层临时堆放点
3、 甲方安排的零工工价:技工按 170 元/日,含伙食费
4、 如经双方协商确定协议后,承包人在施工过程中不得以任何理由提出调增单价
5、 乙方必须服从工期要求,必要时增加足够数量工人,若不按甲方要求安排工人数量, 下载后可任意编辑 甲方有权按缺少的人数以每人每天 150 元作为罚款
乙方对拖延工期承担全部责任
6、 本工程为重点工程,节假日不休息(春节除外),乙方必须密切配合,必要时晚上要 加夜班
乙方必须无条件服从
7、 乙方根据工程的规模及要求,对材料、估算做计划申购及使用控制
8、 乙方应根据自身的能力、实力来承接相应的工作量,如因此乙方原因造成工期延误, 相关的责任由乙方承担
七、 包工费支付方式:1、 乙方将当月 23 日前所完成的实物量(计算至当月底的工程量)报送甲方,甲方在五个工作日内作复核审批,第八个工作日开始办理财务手
