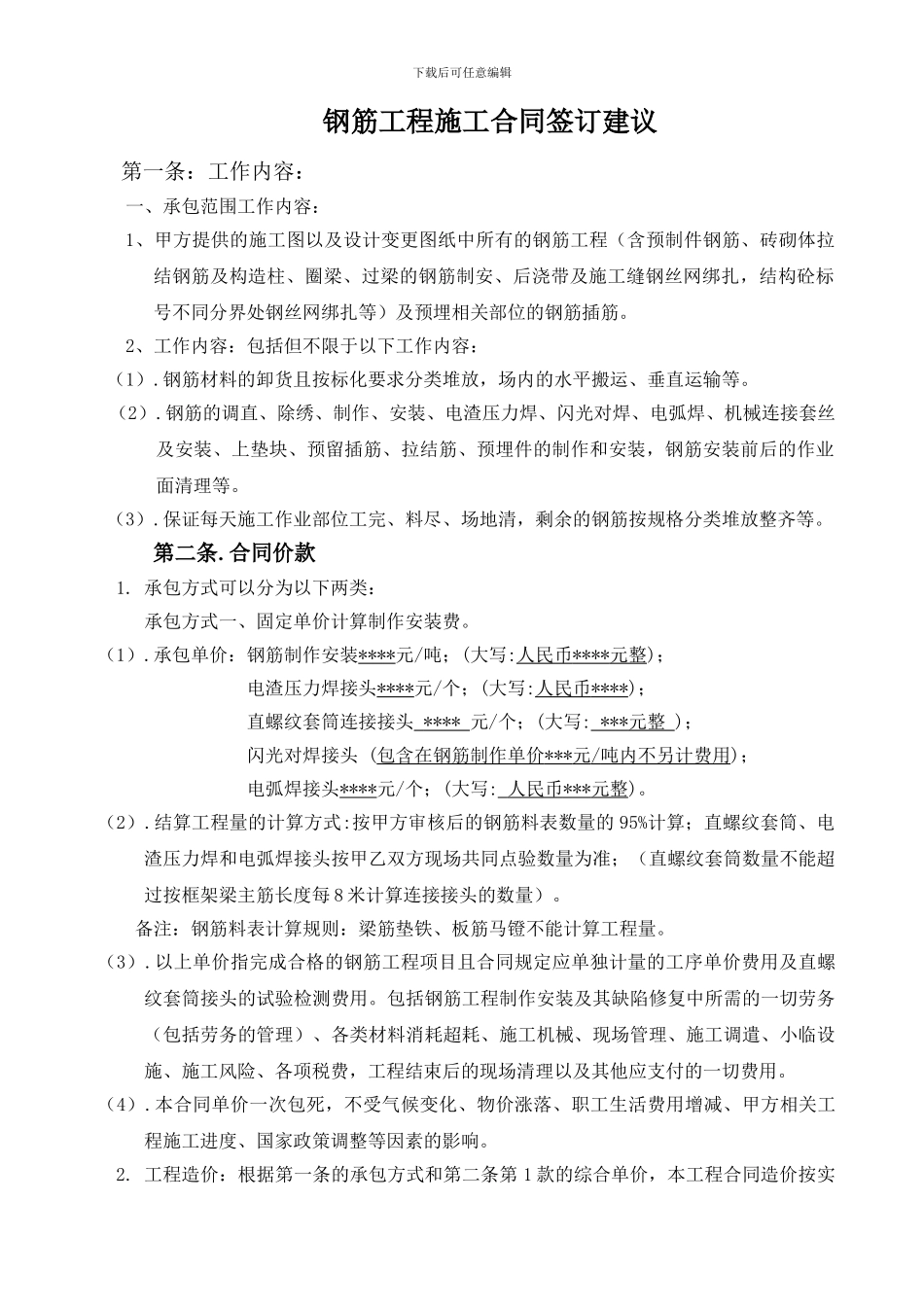

下载后可任意编辑钢筋工程施工合同签订建议第一条:工作内容:一、承包范围工作内容:1、甲方提供的施工图以及设计变更图纸中所有的钢筋工程(含预制件钢筋、砖砌体拉结钢筋及构造柱、圈梁、过梁的钢筋制安、后浇带及施工缝钢丝网绑扎,结构砼标号不同分界处钢丝网绑扎等)及预埋相关部位的钢筋插筋
2、工作内容:包括但不限于以下工作内容:(1)
钢筋材料的卸货且按标化要求分类堆放,场内的水平搬运、垂直运输等
钢筋的调直、除绣、制作、安装、电渣压力焊、闪光对焊、电弧焊、机械连接套丝及安装、上垫块、预留插筋、拉结筋、预埋件的制作和安装,钢筋安装前后的作业面清理等
保证每天施工作业部位工完、料尽、场地清,剩余的钢筋按规格分类堆放整齐等
承包方式可以分为以下两类:承包方式一、固定单价计算制作安装费
承包单价:钢筋制作安装****元/吨;(大写:人民币 **** 元整 );电渣压力焊接头****元/个;(大写:人民币 **** );直螺纹套筒连接接头 **** 元/个;(大写: *** 元整 );闪光对焊接头 (包含在钢筋制作单价 *** 元 / 吨内不另计费用 );电弧焊接头****元/个;(大写: 人民币 *** 元整 )
结算工程量的计算方式:按甲方审核后的钢筋料表数量的 95%计算;直螺纹套筒、电渣压力焊和电弧焊接头按甲乙双方现场共同点验数量为准;(直螺纹套筒数量不能超过按框架梁主筋长度每 8 米计算连接接头的数量)
备注:钢筋料表计算规则:梁筋垫铁、板筋马镫不能计算工程量
以上单价指完成合格的钢筋工程项目且合同规定应单独计量的工序单价费用及直螺纹套筒接头的试验检测费用
包括钢筋工程制作安装及其缺陷修复中所需的一切劳务(包括劳务的管理)、各类材料消耗超耗、施工机械、现场管理、施工调遣、小临设施、施工风险、各项税费,工程结束后的现场清理
