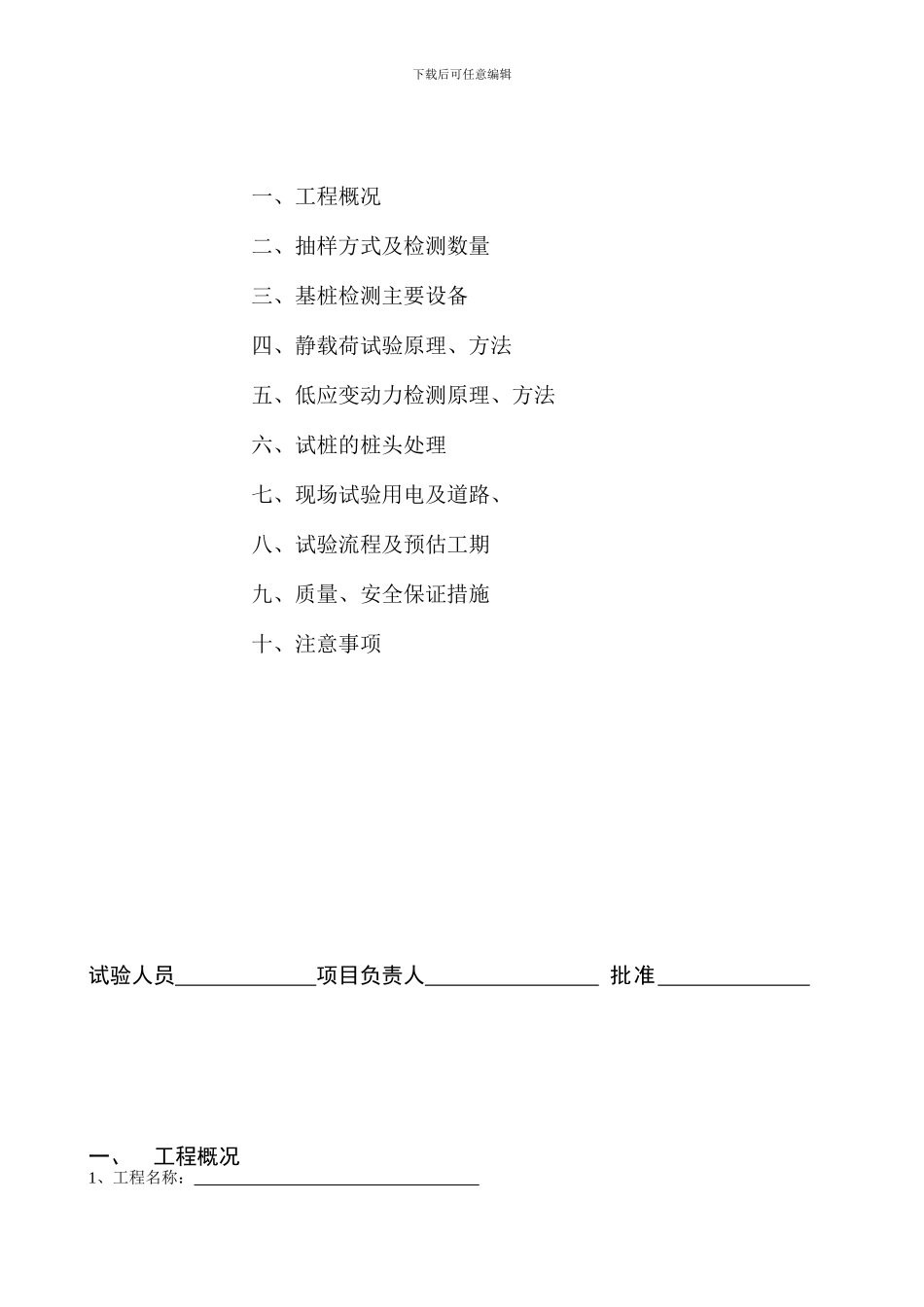

下载后可任意编辑基 桩 检 测 方 案 工程名称: 委托单位: 合同编号: 某某有限公司 邮编:215300 地址: 电话: 二〇一七年三月一日目 录下载后可任意编辑一、工程概况二、抽样方式及检测数量三、基桩检测主要设备四、静载荷试验原理、方法五、低应变动力检测原理、方法六、试桩的桩头处理七、现场试验用电及道路、八、试验流程及预估工期九、质量、安全保证措施十、注意事项试验人员 项目负责人 批准 一、工程概况 1、工程名称: 下载后可任意编辑2、委托单位: 3、工程地点: 4、试验内容:①静载荷试验确定单桩竖向抗压承载力②低应变动力检测确定桩身结构完整性5、试验标准:《建筑基桩检测技术法律规范》(JGJ106-2024)6、勘查单位: 7、设计单位: 8、施工单位: 9、监理单位: 10、设计桩型、桩径及桩长: 11、桩身砼强度: 12、极限承载力值: 13、桩总数: 二、抽样方式及检测数量1、 抽样方式:建设单位会同设计、监理、质监部门确定2、 静载抽检桩数及桩号:详见选桩表3、 动测抽检桩数及桩号:详见选桩表三、基桩检测主要设备1、 试验加载装置:●压重平台反力装置,用砼试块做配重;○压重平台反力装置,用黄砂做配重;○锚桩反力装置;2、 主要设备设备名称型号数量设备名称单位数量静载测试仪JCQ-503A 基准桩、梁套 油压传感器CYB-10S 次梁根 位移传感器MS-50MM 主梁根 千斤顶Qw-500T 动测仪台 汽车吊台 配重(砼试块)吨 四、静载荷试验原理、方法1、 试验加载方式:采纳慢速维持荷载法,即逐级加载,每级荷载达到相对稳定后加下一级荷载,直到试桩符合终止加载条件,然后分级卸载到零。2、 加载和卸载分级:① 试验用油压千斤顶必须在检定有效期内使用下载后可任意编辑② 荷载分级:加载至预估极限荷载共分 10 级,第一级可按 2 倍分级荷载加载,具体分级如下:3、 慢速维持荷载法沉降观测:每级加载后隔 5、10、15min 各测读一次试桩沉降量,以后每隔 15min 测读一次,累计一小时后,每隔半小时读一次,但沉降速率达到相对稳定标准时,进行下一级加载。卸载时每级卸载值为加载值的 2 倍,每卸一级荷载,隔 15、15、30min 各测读一次回弹量,即可卸下一级荷载。全部卸载后,隔 3 小时再测读一次。4、 稳定标准:每一小时内的桩顶沉降量不超过 0.1mm,并连续出现两次(从分级荷载施加后第 30min 开始,按 1.5h 连续 3 次每 30min 的沉降观测值计算)...
