道路建设工程施工总结我于 20__年 7 月 3 日遵从公司领导安排到__市新区__路道路建设工地工作,20__年 12 月 15 日__路工程基本结束,对 5 个月来的工作做下列经验总结
__路道路工程施工单位为__市政工程公司,业主为____基础设施投资有限公司,总造价约二千万,分排水与道路工程,排水工程又分雨、污排水
雨水有水泥管埋设和渠道建设;污水为 1000 的水泥管,并采用顶管技术,污水检查井采用预制后沉井技术
道路工程全长 2
25 公里,因汇源公司厂区内道路无法铺设,则汇源以东道路临时不进行施工,故实际道路长约 1
4 公里;排水工程全长 2
截止 12 月排水工程已经完毕,道路工程因天气因素尚有最后一层油面未能完毕
排水工程施工:因我市地质状况普通地下水较高,在进行地下施工作业时需考虑降水排水方法,故在工程早期的中桩
水准点工程引测后,在道路沿线铺设临时排水设施,且在施工范畴内揭掉上层土堆在施工范畴外以备回填,并洒出井点线,挖出井点沟,测出井点埋设位置,然后冲井点安装抽水设备,争取时间早日进行隐蔽工程施工
在排水工程施工时由于机械使用频繁,并且土方的挖除和堆放会影响控制桩的埋设,故要特别注意控制桩的保护
在基槽挖开后尽量缩短晾槽时间,及时浇筑垫层埋设管道和铺设钢筋进行下一道工序施工
合理安排各工序的衔接,注意管缝及伸缩缝的解决,满足管道的闭水规定和防水规定
井位的砌筑要满足使用功效,按照常规做法井底需加大加厚避免在井位出现缺点,并且注意井位爬梯与管口的错位
混凝土施工过程中注意水灰比及坍落度的控制和充足振捣,避免出现裂缝造成隐患
PE 及 PVC 管材的埋设应注意密封圈密封到位及管口的承插深度,进井管口处应用三角灰封严避免渗水,井壁按照操作规定抹灰压光

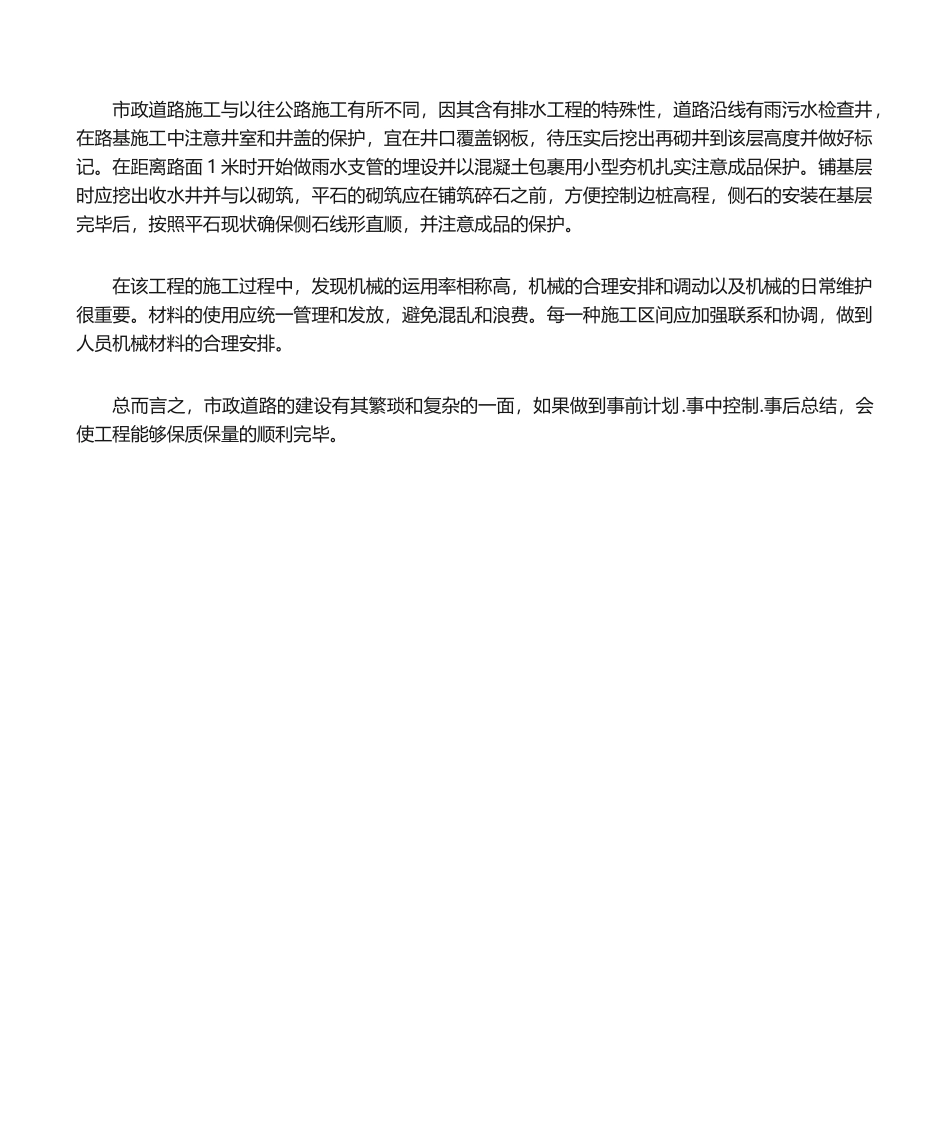

渠道施工中,注意模板尽量避免使用变形模板,顶板的模板安装应用塑料布衬底,利于脱模
