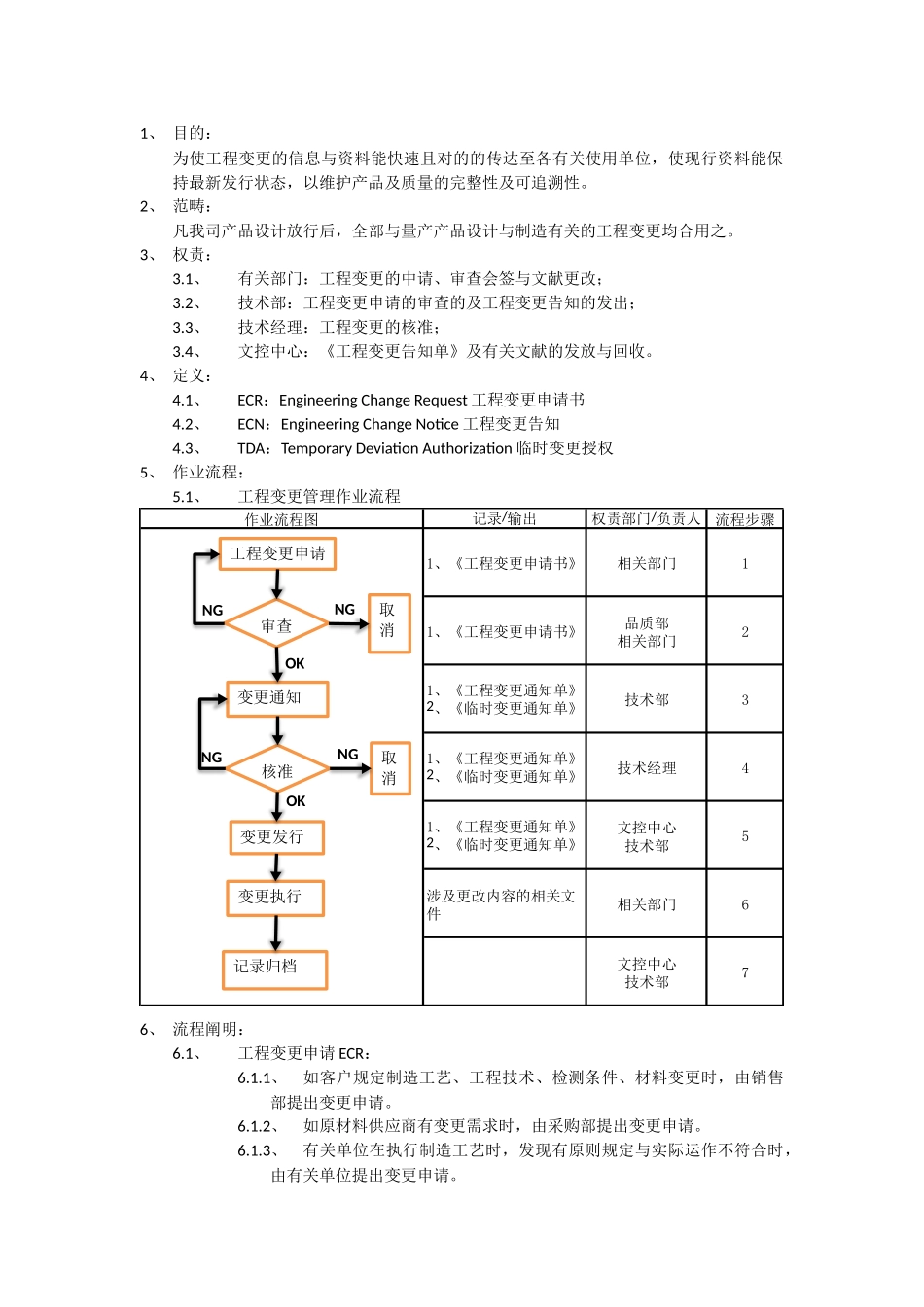

1、 目的:为使工程变更的信息与资料能快速且对的的传达至各有关使用单位,使现行资料能保持最新发行状态,以维护产品及质量的完整性及可追溯性
2、 范畴:凡我司产品设计放行后,全部与量产产品设计与制造有关的工程变更均合用之
3、 权责:3
1、有关部门:工程变更的中请、审查会签与文献更改;3
2、技术部:工程变更申请的审查的及工程变更告知的发出;3
3、技术经理:工程变更的核准;3
4、文控中心:《工程变更告知单》及有关文献的发放与回收
4、 定义:4
1、ECR:Engineering Change Request 工程变更申请书4
2、ECN:Engineering Change Notice 工程变更告知4
3、TDA:Temporary Deviation Authorization 临时变更授权5、 作业流程:5

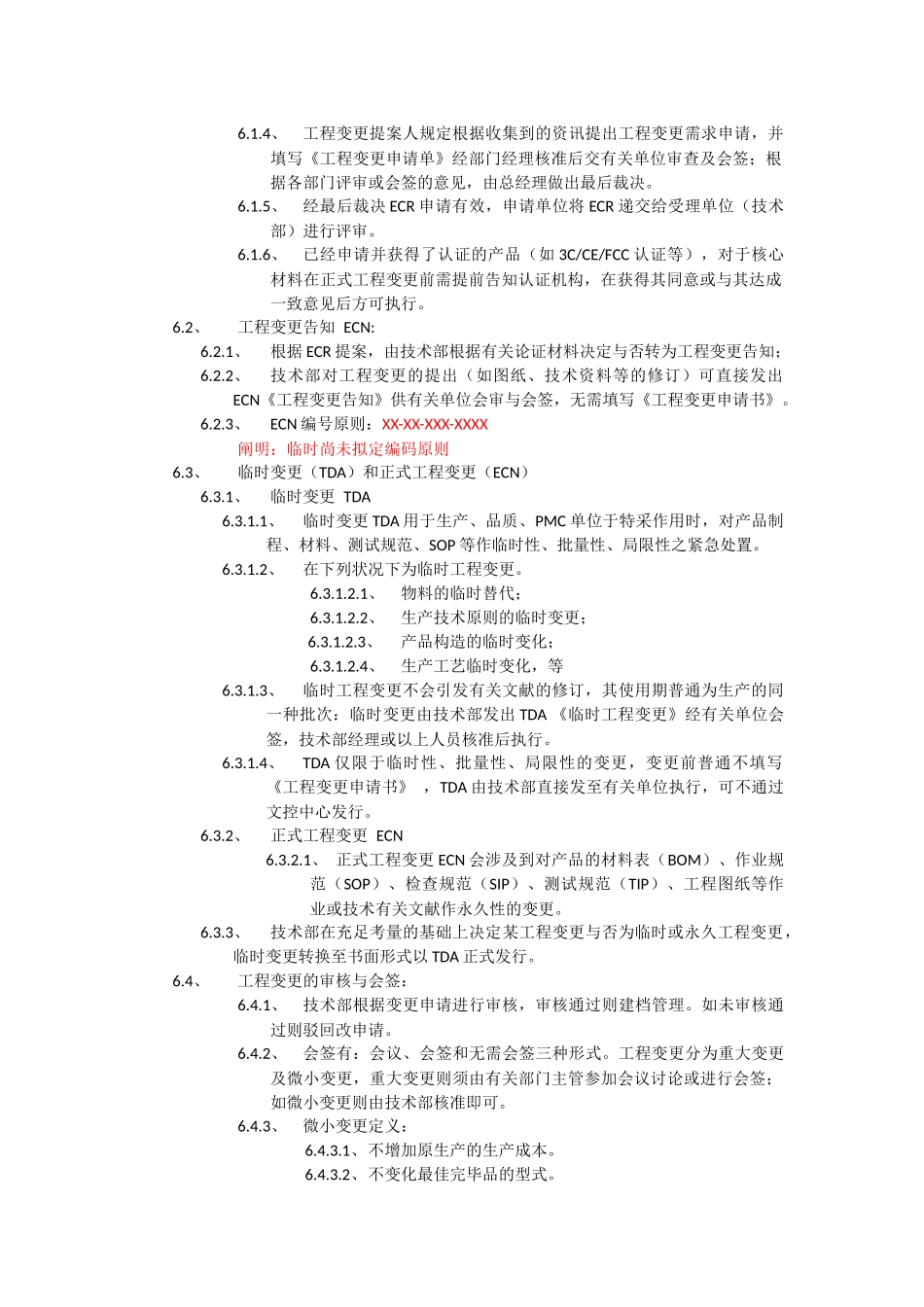

1、工程变更管理作业流程 作业流程图记录/输出权责部门/负责人流程步骤1、《工程变更申请书》相关部门11、《工程变更申请书》品质部相关部门21、《工程变更通知单》2、《临时变更通知单》技术部31、《工程变更通知单》2、《临时变更通知单》技术经理41、《工程变更通知单》2、《临时变更通知单》文控中心技术部5涉及更改内容的相关文件相关部门6文控中心技术部7工程变更申请审查取消变更通知核准取消变更发行变更执行记录归档NGNGNGNGOKOK6、 流程阐明:6
1、工程变更申请 ECR:6
1、如客户规定制造工艺、工程技术、检测条件、材料变更时,由销售部提出变更申请
2、如原材料供应商有变更需求时,由采购部提出变更申请
3、有关单位在执行制造工艺时,发现有原则规定与实际运作不符合时,由有关单位提出变更申请
4、工程变更提案人规定根据收集到的资讯提出工程变更需求申请,并填写《工程变更申请单》经部门经理核准后交有关单位审查及会签;根据各部门评
