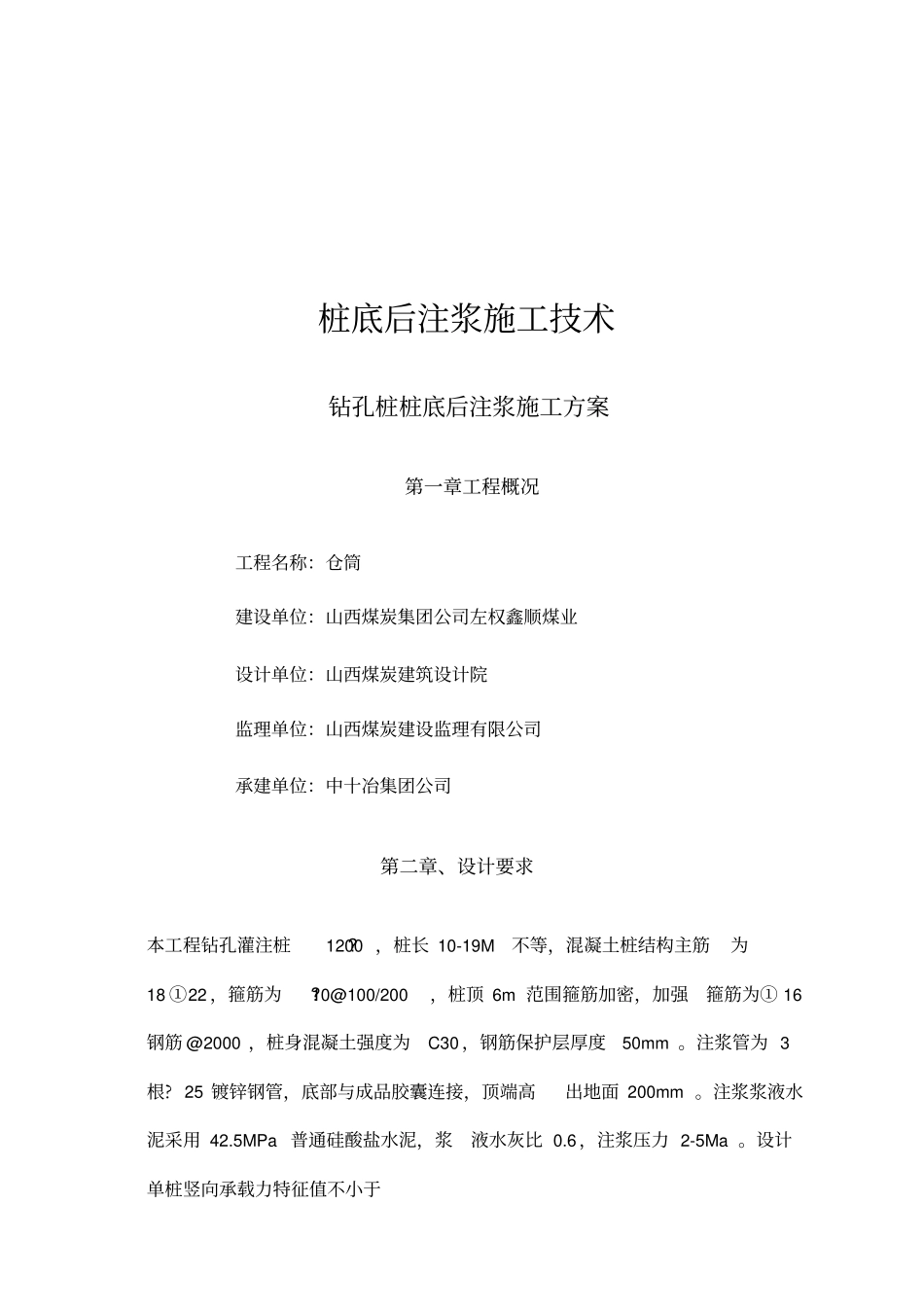

桩底后注浆施工技术钻孔桩桩底后注浆施工方案第一章工程概况工程名称:仓筒建设单位:山西煤炭集团公司左权鑫顺煤业设计单位:山西煤炭建筑设计院监理单位:山西煤炭建设监理有限公司承建单位:中十冶集团公司第二章、设计要求本工程钻孔灌注桩
1200 ,桩长 10-19M 不等,混凝土桩结构主筋为18 ①22 ,箍筋为
10@100/200 ,桩顶 6m 范围箍筋加密,加强箍筋为① 16钢筋 @2000 ,桩身混凝土强度为C30 ,钢筋保护层厚度50mm
注浆管为 3根
25 镀锌钢管,底部与成品胶囊连接,顶端高出地面 200mm
注浆浆液水泥采用 42
5MPa 普通硅酸盐水泥,浆液水灰比 0
6,注浆压力 2-5Ma

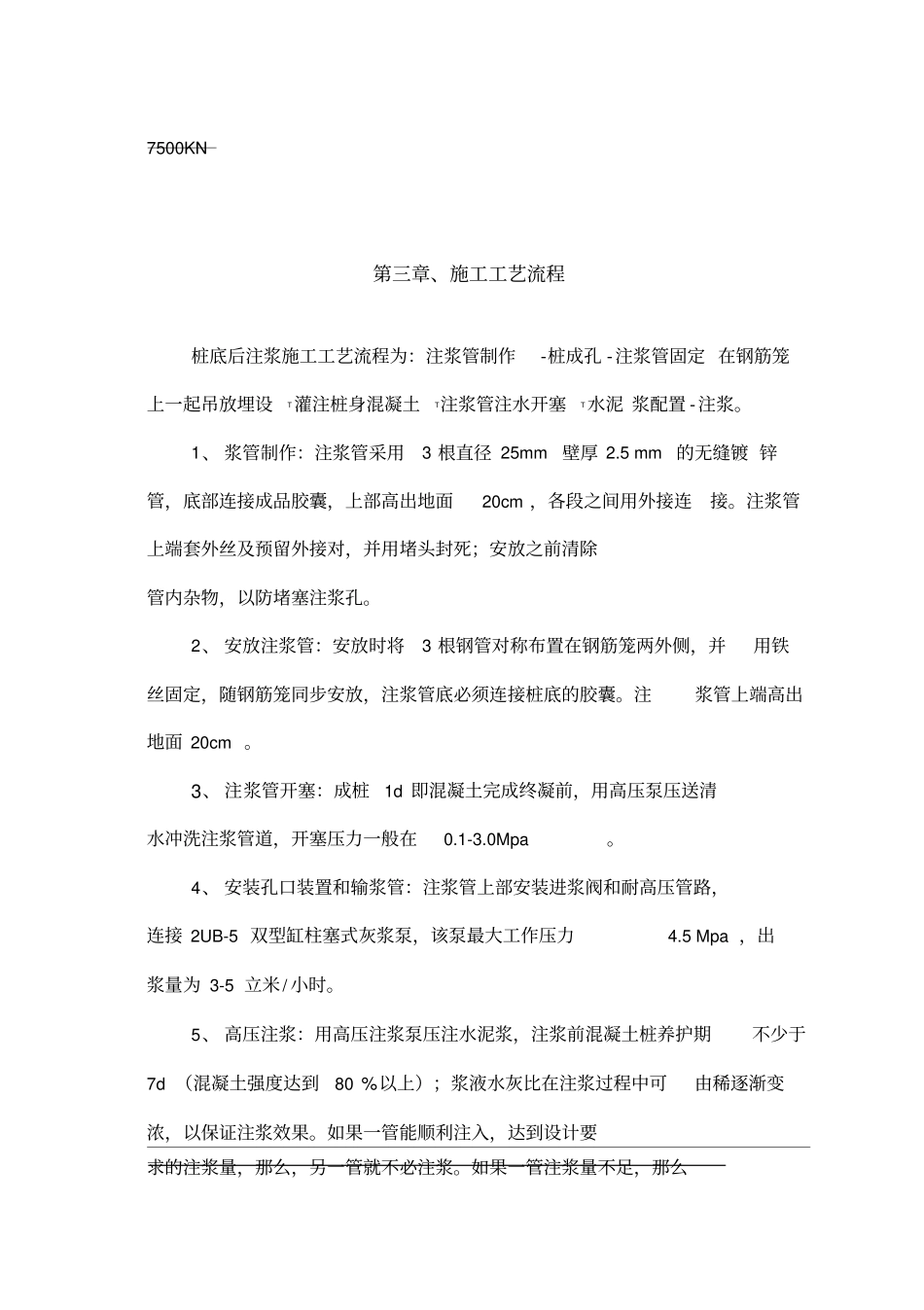

设计单桩竖向承载力特征值不小于7500KN 第三章、施工工艺流程桩底后注浆施工工艺流程为:注浆管制作-桩成孔 -注浆管固定 在钢筋笼上一起吊放埋设T灌注桩身混凝土T注浆管注水开塞T水泥 浆配置 -注浆
1、 浆管制作:注浆管采用3 根直径 25mm 壁厚 2
5 mm 的无缝镀 锌管,底部连接成品胶囊,上部高出地面20cm ,各段之间用外接连接
注浆管上端套外丝及预留外接对,并用堵头封死;安放之前清除管内杂物,以防堵塞注浆孔
2、 安放注浆管:安放时将3 根钢管对称布置在钢筋笼两外侧,并用铁丝固定,随钢筋笼同步安放,注浆管底必须连接桩底的胶囊
注浆管上端高出地面 20cm
3、 注浆管开塞:成桩1d 即混凝土完成终凝前,用高压泵压送清水冲洗注浆管道,开塞压力一般在0
4、 安装孔口装置和输浆管:注浆管上部安装进浆阀和耐高压管路,连接 2UB-5 双型缸柱塞式灰浆泵,该泵最大工作压力4
5 Mpa ,出浆量为 3-5 立米/ 小时

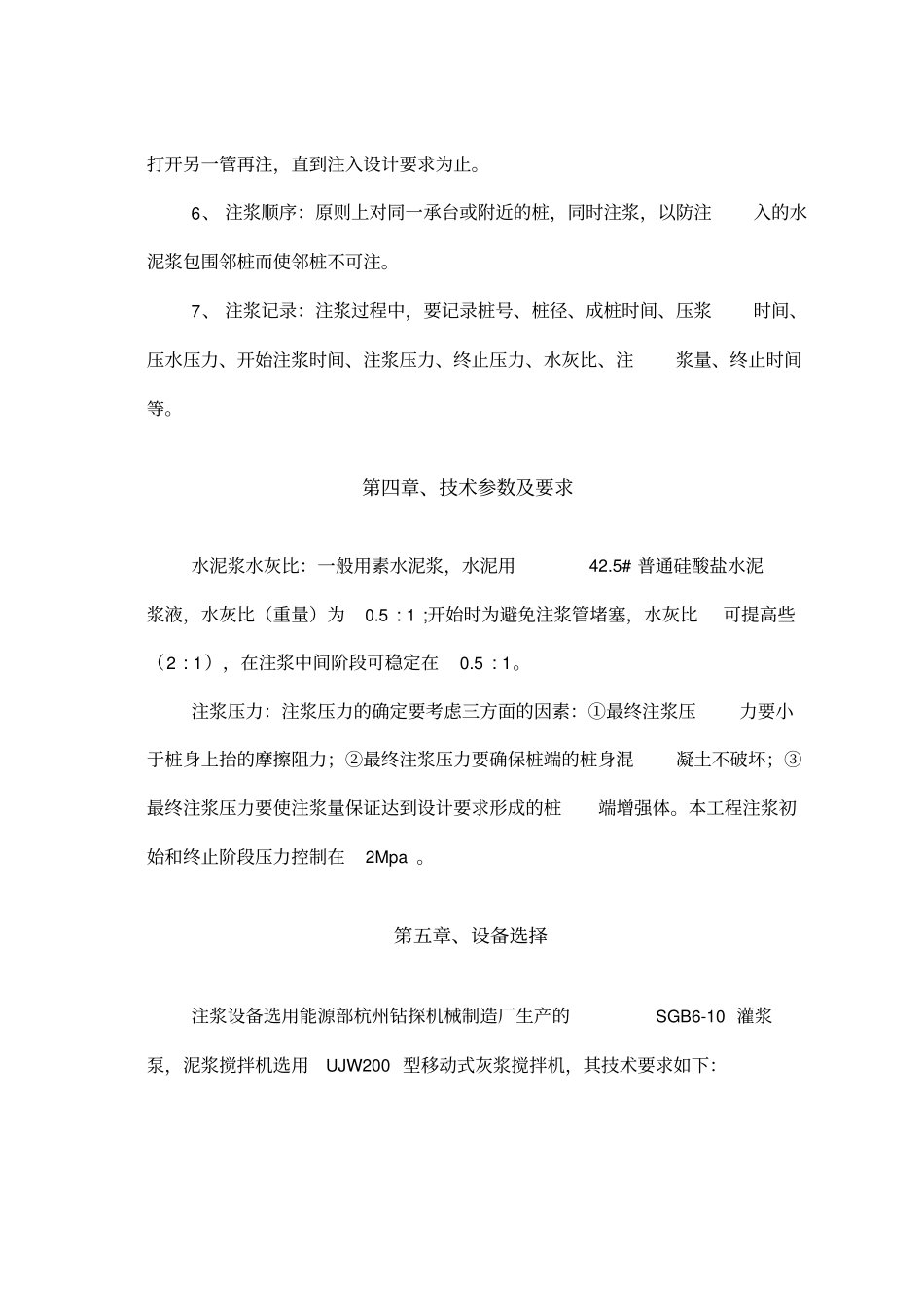

5、 高压注浆:用高压注浆泵压注水泥浆,注浆前混凝土桩养护期不少于7d (混凝土强度达到80 %以上);浆液
