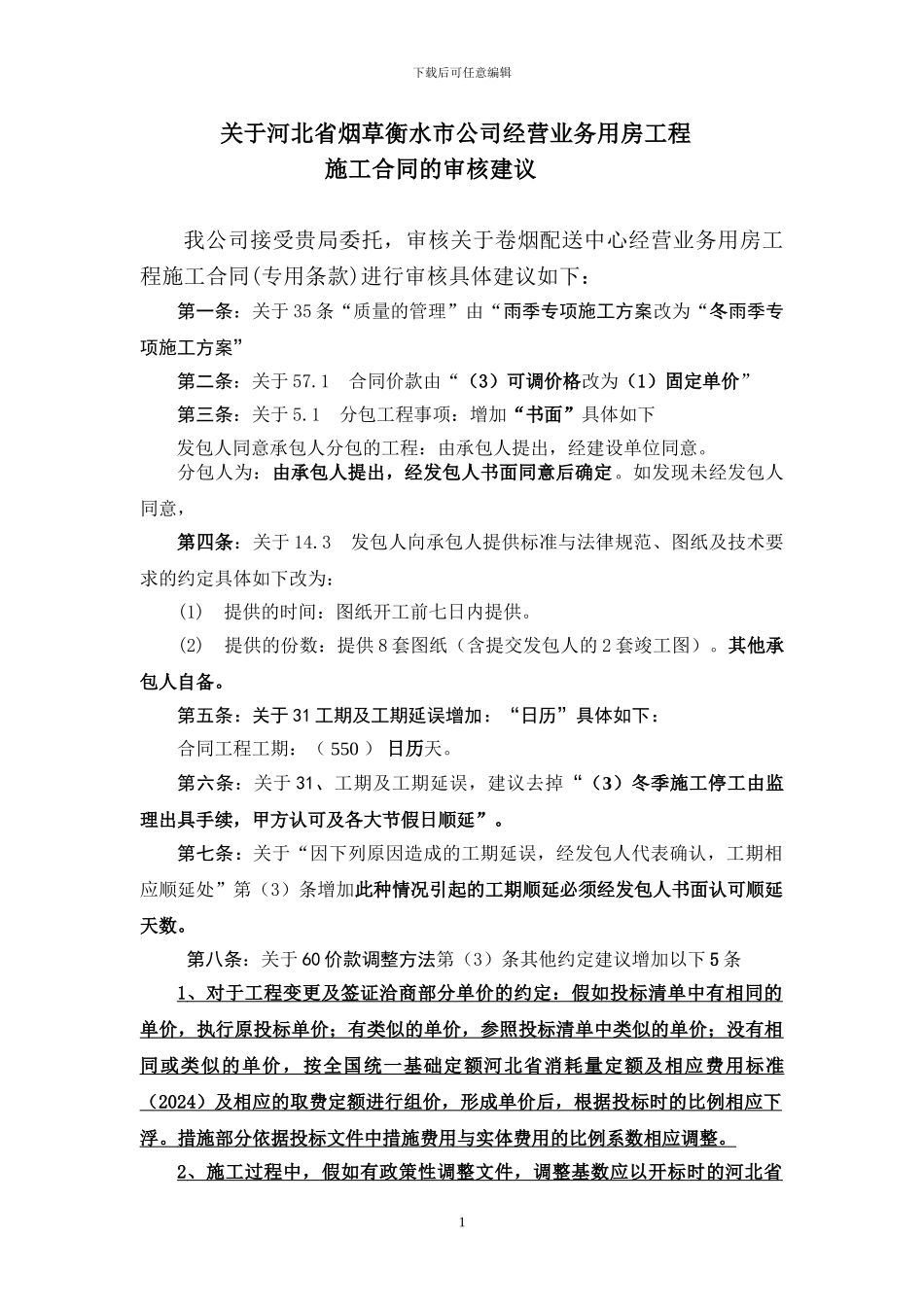

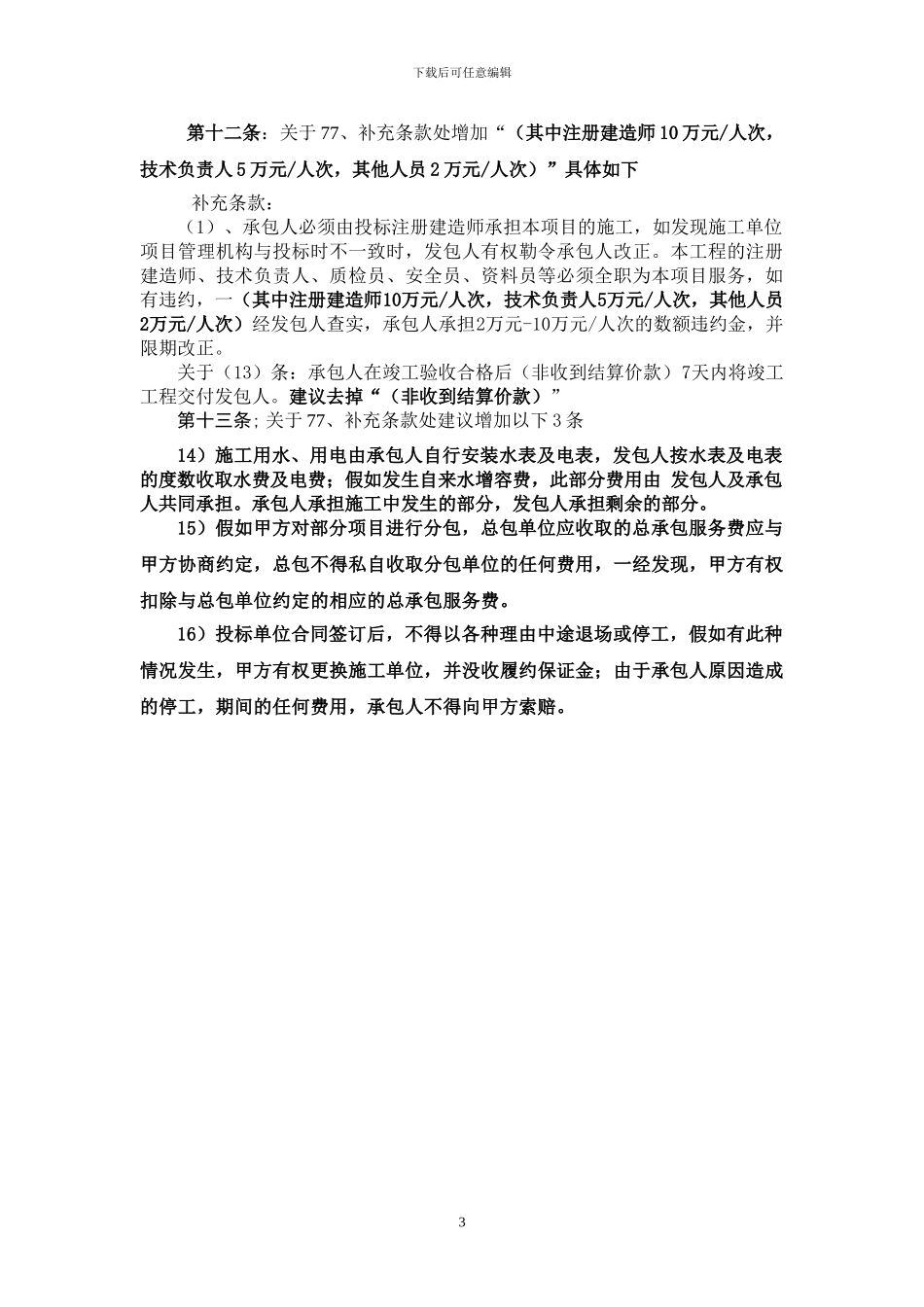

下载后可任意编辑关于河北省烟草衡水市公司经营业务用房工程施工合同的审核建议我公司接受贵局委托,审核关于卷烟配送中心经营业务用房工程施工合同(专用条款)进行审核具体建议如下:第一条:关于 35 条“质量的管理”由“雨季专项施工方案改为“冬雨季专项施工方案”第二条:关于 57.1 合同价款由“(3)可调价格改为(1)固定单价”第三条:关于 5.1 分包工程事项:增加“书面”具体如下发包人同意承包人分包的工程:由承包人提出,经建设单位同意。分包人为:由承包人提出,经发包人书面同意后确定。如发现未经发包人同意,第四条:关于 14.3 发包人向承包人提供标准与法律规范、图纸及技术要求的约定具体如下改为:(1) 提供的时间:图纸开工前七日内提供。(2) 提供的份数:提供 8 套图纸(含提交发包人的 2 套竣工图)。其他承包人自备。第五条:关于 31 工期及工期延误增加:“日历”具体如下:合同工程工期:( 550 ) 日历天。第六条:关于 31、工期及工期延误,建议去掉“(3)冬季施工停工由监理出具手续,甲方认可及各大节假日顺延”。第七条:关于“因下列原因造成的工期延误,经发包人代表确认,工期相应顺延处”第(3)条增加此种情况引起的工期顺延必须经发包人书面认可顺延天数。 第八条:关于 60 价款调整方法第(3)条其他约定建议增加以下 5 条1 、对于工程变更及签证洽商部分单价的约定:假如投标清单中有相同的 单价,执行原投标单价;有类似的单价,参照投标清单中类似的单价;没有相同或类似的单价, 按全国统一基础定额河北省消耗量定额及相应 费用标准 ( 2024 ) 及相应的取费定额进行组价,形成单价后,根据投标时的比例相应下 浮。 措施部分依据投标文件中措施费用与实体费用的比例系数 相应 调整 。 2 、施工过程中,假如有政策性调整文件,调整基数应以开标时的河北省 1下载后可任意编辑政策性文件为基础进行调整,而不是按施工单位投标文件中的人工及机械费进行调整。3 、暂定价部分的材料在施工过程中需要甲方、跟踪审计及监理共同认质 认价,此部分的价格为出库价格。4 、 风险费用的计算方法:承包人已考虑了工程中使用的材料价格变化在 ±7%( 含 7%) 以内变化、人工费、机械费、辅材费、措施费用、施工过程中安 全问题及其它施工过程中可以预见的其它风险。承包人已自行估算上述风险费用并计入了合同总价 。5 、材料价格变化在 ±7% 以外的材料价格调整...
