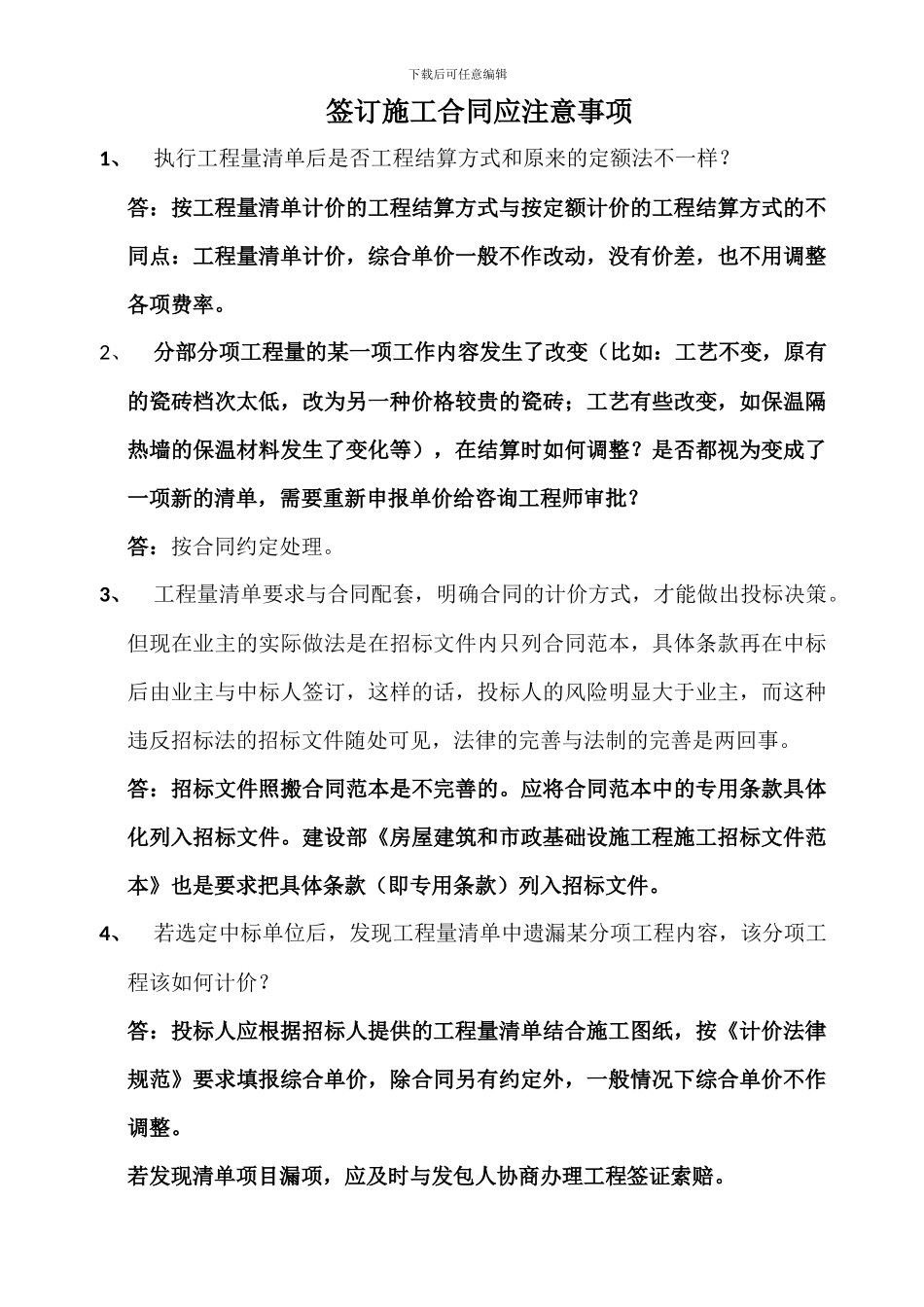

下载后可任意编辑签订施工合同应注意事项1、执行工程量清单后是否工程结算方式和原来的定额法不一样? 答:按工程量清单计价的工程结算方式与按定额计价的工程结算方式的不同点:工程量清单计价,综合单价一般不作改动,没有价差,也不用调整各项费率。2、分部分项工程量的某一项工作内容发生了改变(比如:工艺不变,原有的瓷砖档次太低,改为另一种价格较贵的瓷砖;工艺有些改变,如保温隔热墙的保温材料发生了变化等),在结算时如何调整?是否都视为变成了一项新的清单,需要重新申报单价给咨询工程师审批?答:按合同约定处理。3、工程量清单要求与合同配套,明确合同的计价方式,才能做出投标决策。但现在业主的实际做法是在招标文件内只列合同范本,具体条款再在中标后由业主与中标人签订,这样的话,投标人的风险明显大于业主,而这种违反招标法的招标文件随处可见,法律的完善与法制的完善是两回事。答:招标文件照搬合同范本是不完善的。应将合同范本中的专用条款具体化列入招标文件。建设部《房屋建筑和市政基础设施工程施工招标文件范本》也是要求把具体条款(即专用条款)列入招标文件。4、若选定中标单位后,发现工程量清单中遗漏某分项工程内容,该分项工程该如何计价?答:投标人应根据招标人提供的工程量清单结合施工图纸,按《计价法律规范》要求填报综合单价,除合同另有约定外,一般情况下综合单价不作调整。若发现清单项目漏项,应及时与发包人协商办理工程签证索赔。下载后可任意编辑5、暂列金额的性质:包括在合同价之内,但并不直接属承包人所有,而是由发包人暂定并掌握使用的一笔款项。6、暂列金额的用途:由发包人用于在施工合同协议签订时,尚未确定或者不可预见的在施工过程中所需材料、设备、服务的采购,以及施工过程中合同约定的各种工程价款调整因素出现时的工程价款调整以及索赔、现场签证确认的费用。7、分部分项工程费最主要的是确定综合单价,包括:一是确定依据。确定分部分项工程量清单项目综合单价的最重要依据之一是该清单项目的特征描述,投标人投标报价时应依据招标文件中分部分项工程量清单项目的特征描述确定清单项目的综合单价。在招投标过程中,当出现招标文件中分部分项工程量清单特征描述与设计图纸不符时,投标人应以分部分项工程量清单的项目特征描述为准,确定投标报价的综合单价。当施工中施工图纸或设计变更与工程量清单项目特征描述不一致时,发、承包双方应按实际施工的项目特征,依据合...
