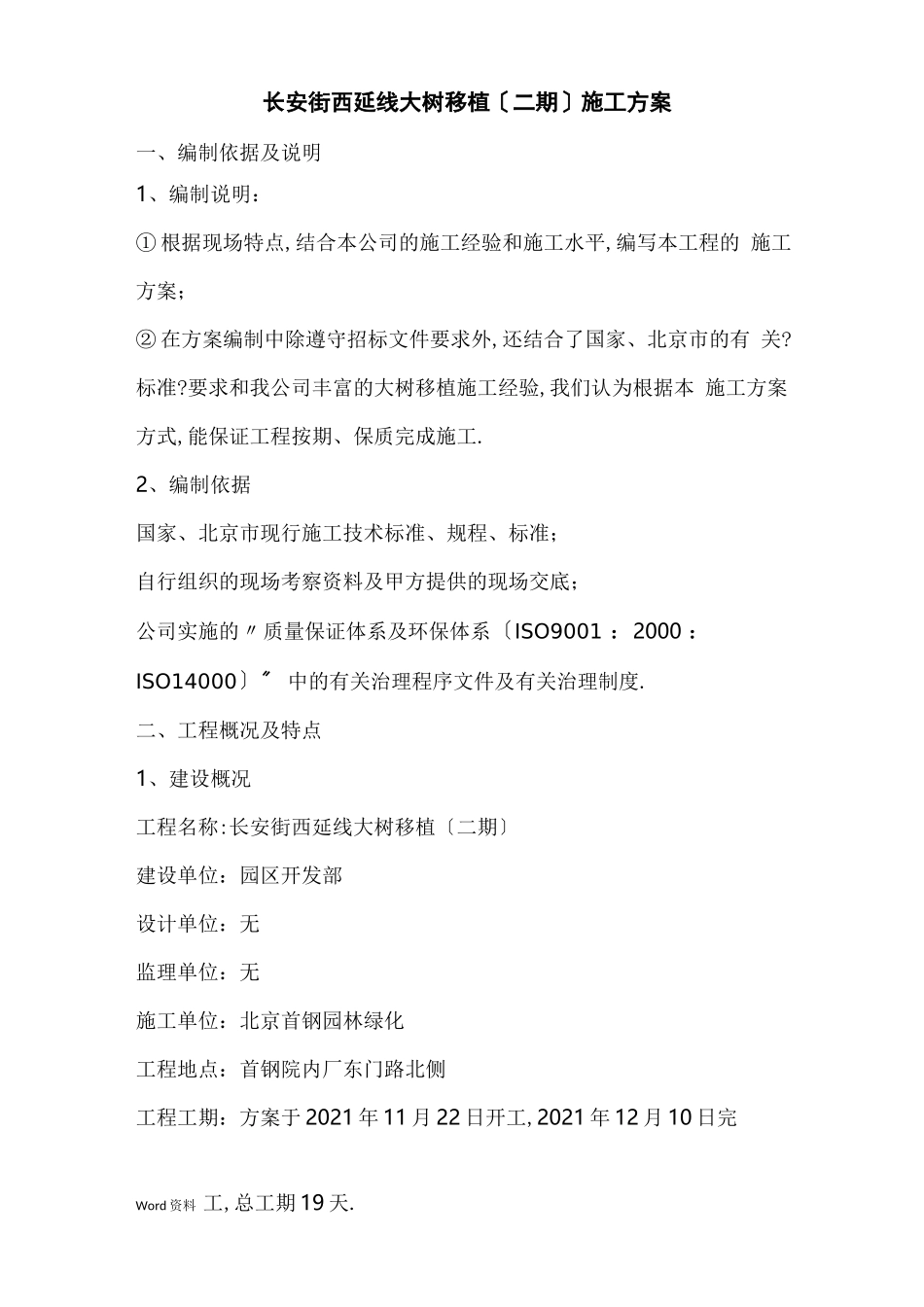

长安街西延线大树移植〔二期〕 陈国玉 朱敬岭单位:北京首钢园林绿化日 期:2021 年 11 月 23 日Word 资料长安街西延线大树移植〔二期〕施工方案一、编制依据及说明1、编制说明:① 根据现场特点,结合本公司的施工经验和施工水平,编写本工程的 施工方案;② 在方案编制中除遵守招标文件要求外,还结合了国家、北京市的有 关?标准?要求和我公司丰富的大树移植施工经验,我们认为根据本 施工方案方式,能保证工程按期、保质完成施工.2、编制依据国家、北京市现行施工技术标准、规程、标准;自行组织的现场考察资料及甲方提供的现场交底;公司实施的〃质量保证体系及环保体系〔ISO9001 :2000 :ISO14000〕 〞 中的有关治理程序文件及有关治理制度.二、工程概况及特点1、建设概况工程名称:长安街西延线大树移植〔二期〕建设单位:园区开发部设计单位:无监理单位:无施工单位:北京首钢园林绿化工程地点:首钢院内厂东门路北侧工程工期:方案于 2021 年 11 月 22 日开工,2021 年 12 月 10 日完Word 资料 工,总工期 19 天.2、工程简介:本绿化工程位于首钢院内厂东门路北侧,主要包含 132 株大规格 毛白杨移植.3、工程特点、难点本工程时间短、任务重:苗木规格大,大局部苗木胸径在 40cm 以上,移植成活率要求在 95%以上.因此,该项施工必须作为重点进 行安排施工,才能最终保证本次施工良好效果.4、施工方法4.1 切根切根能促进侧须根生长,是提升移植成活率的技术关键.对裸根 移植成活率有把握的树种可不切根.如珍贵树种的大树带土球移植, 受到土壤〔土壤疏松带不成土球〕、交通等因素的制约时只能采用裸移 植的一定要实行切根技术.在移植前 2—3a 的春季或秋季,以树干为 中央,以胸径的 3〜4 倍为半径画圆,先在圆形相对的两段东和西弧 或南和北弧向外挖宽 30〜40cm 的沟,深 50〜70cm〔视根的深浅而 定〕.挖时,如有较粗的根,应用枝剪或手锯切断,使根与沟的内壁 齐平;如是 5em 以上的粗根,一般不切根,而是在土球壁处行环状 剥皮并涂抹 20〜50mg・kg 的 6号 GGP 绿色植物生长调节剂溶液,促 发新根,沟挖好后,填入肥沃土壤并分层夯实,然后浇水.第二年按 上述方法再挖其余的两段弧,第三年沟中长满须,可以起挖大树.有 时为快速移植在第一次断根数月后即移植.Word 资料4.2 适度修剪为保持林木地下局部与地上局部的水分代谢平衡,减少树冠水分 蒸发,应进行适度修剪.修剪强度视树种而定.落叶树和...
