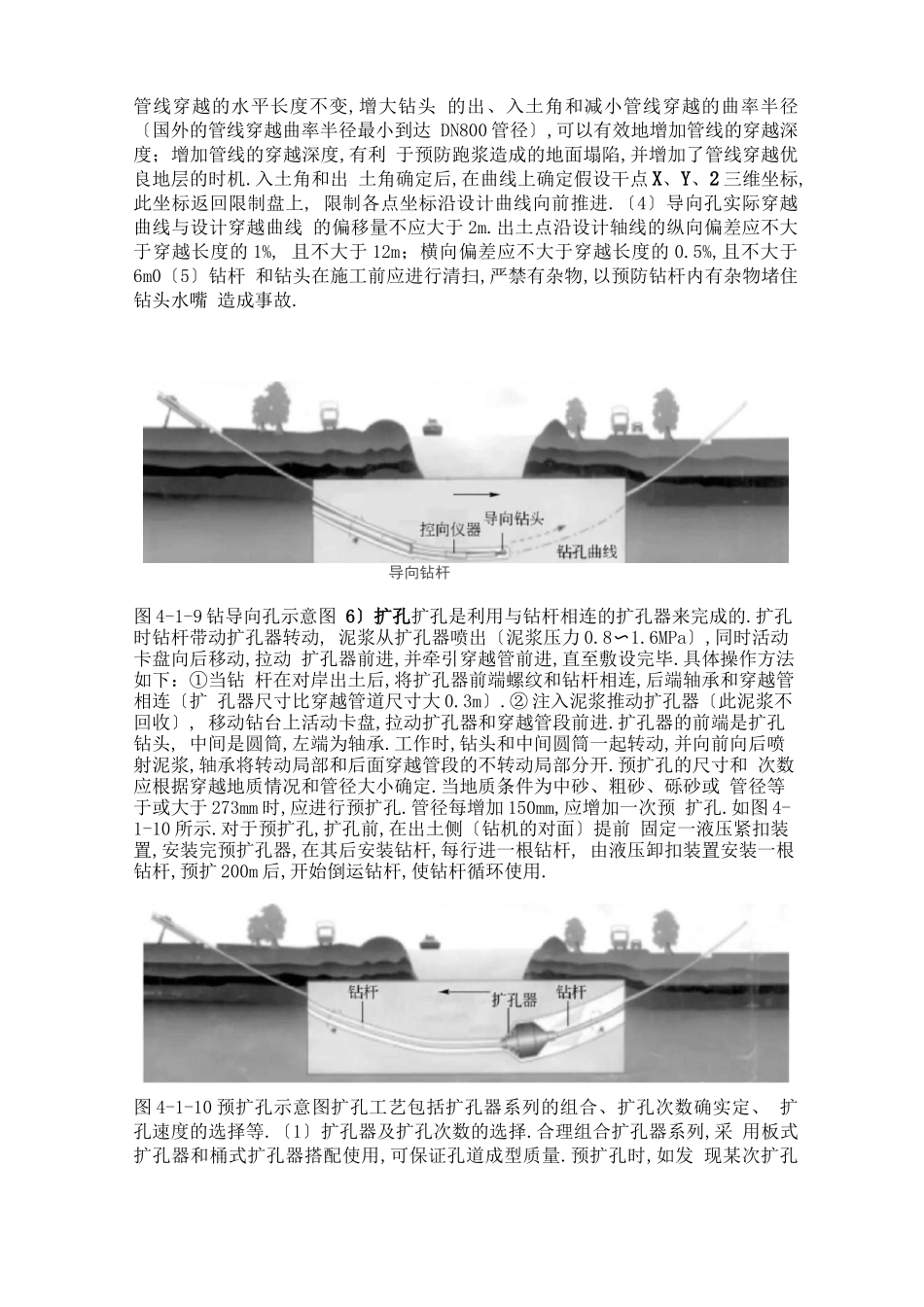

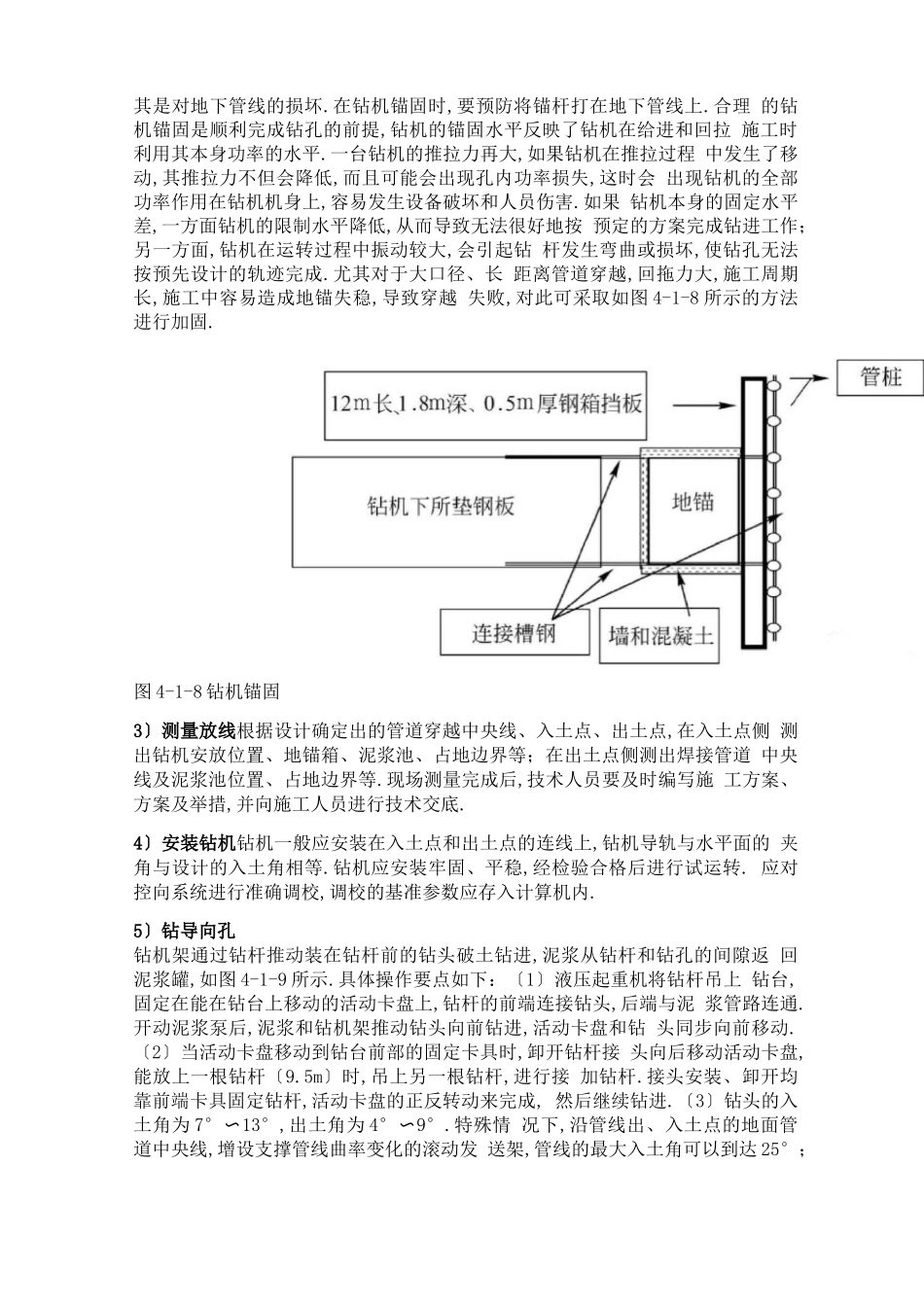

定向钻主要用于穿越河流、湖泊、铁路、公路和山体或建〔构〕筑物等障碍物 , 敷设大口径、长距离的石油和天然气管道.定向钻施工时,按设计的钻孔轨迹, 采用定向钻进技术先开一个导向孔,随后在钻杆端部换接大直径的扩孔钻头和 直径小于扩孔钻头的待敷设管线进行扩孔和管道回拖.在扩孔回拖的同时,将 待敷设的管线拉入导向孔,完成敷管作业.有时根据钻机的型号和待敷设管线 的直径大小,可先进行一次或屡次扩孔后再回拖已试压、检漏合格的管段.定 向钻进过程中,多数工作是通过回转钻杆来完成的,选择钻机的扭矩与轴向给 进力和回拖力同样重要.定向钻法是一种经济实用,可以做到管道埋深到达平安可靠目的的敷管方法, 宜作为管道穿越的第一优选方法.定向钻的优点为:对地表的干扰较小;施工 速度快;可限制铺管方向,施工精度高.定向钻的缺乏之处在于对施工场地要 求较高,在砾石层中施工比拟困难,一般不适用于成孔困难的地层.第一节定向钻敷管穿越 011〕施工占地〔1〕定向钻施工占地包括钻机场地、管线场地、蓄水池及泥浆池 占地、管线焊接占地.〔2〕钻机安装场地的大小根据钻机型号而定.泥浆池和 蓄水池占地根据管径的大小、场地及地质情况而定,尽量节约用地.〔3〕在出 土点一端,应根据管道中央轴线、占地宽度和长度〔为穿越设计曲线管道长度 加 50m〕,本着节约用地的原那么,放出管道场地、泥浆池占地及管道焊接占地 边界线,并标出拖管车出入场地的路线和地点.〔4〕管道预制应在穿越中央线 上.如地形不允许,从出土点起 200m 前方可弯曲,弯曲半径应不小于 1500D〔D 为管子结构外径尺寸〕.2〕施工准备施工准备的工作内容为:修筑施工便道、平整场地、仪器设备的检 查维护、施工辅助用料的准备和钻机锚固系统的建立等.〔1〕修筑施工便道: 根据穿越地点的地理环境,在施工场地〔入土点与出土点〕与公路主干线之间 修筑施工便道.施工便道的承载水平应不低于最重车辆或设备的重量,并在适 当位置找一开阔地平整压实,以方便车辆调头进入钻机场地.〔2〕平整场地: 在入土点,以穿越中央线为中线,平整场地,安放钻机、泥浆系统、钻杆和泥 浆池等;在出土点平整作业场地,安放钻杆、钻具、挖掘机和泥浆池,并设置 适宜大小的管线预制作业带.在适宜位置开挖泥浆池、废浆池等收集废弃泥浆. 根据穿越地段的地质情况及管径、长度,配备一定数量的泥浆罐,准备好泥浆 用料,并妥善保管好各类泥浆用料和油品,预防污染施工工地及水源.〔3〕仪 器设备的...
