(完整)施工总平面布置图及临时用地表 1

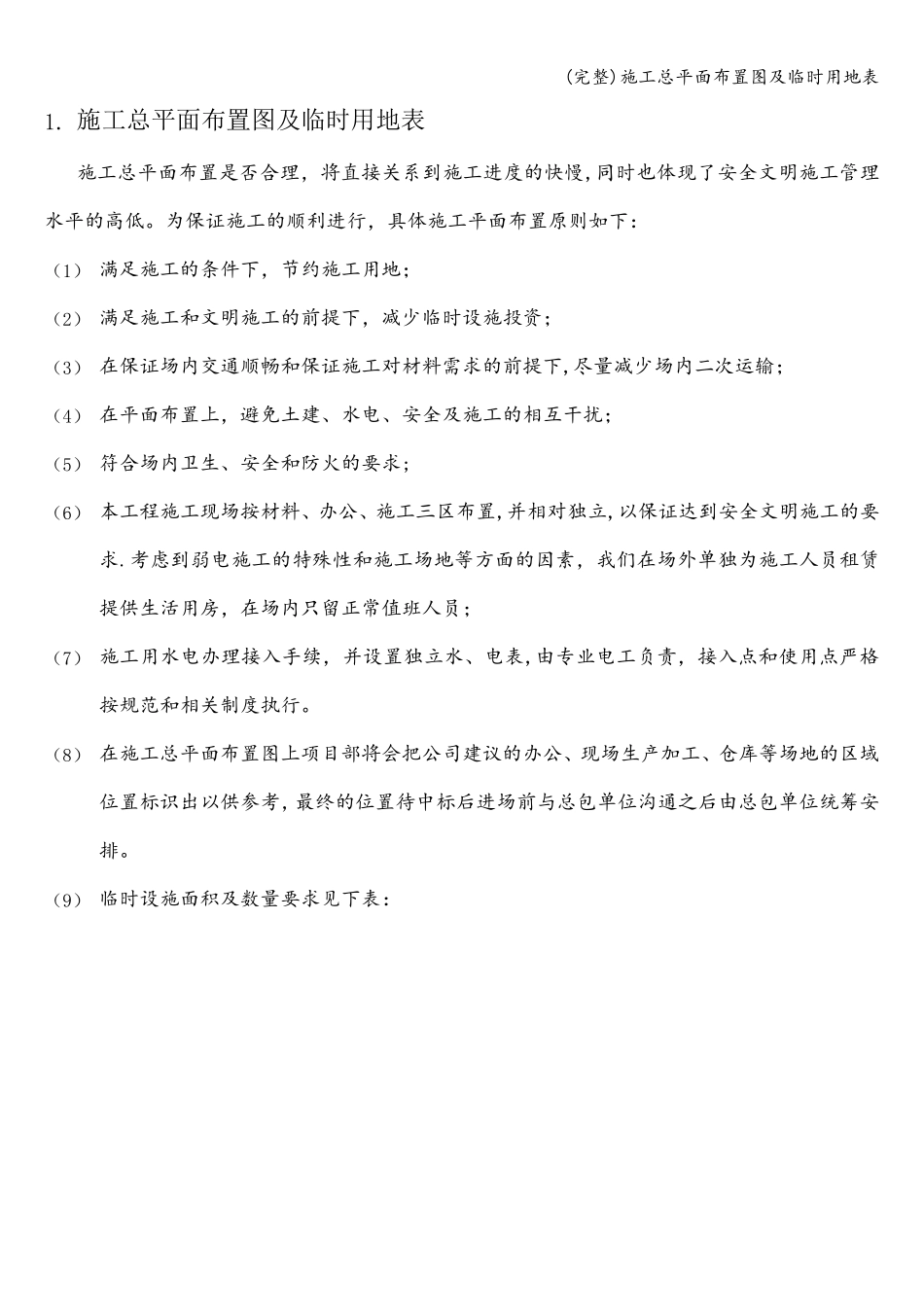

施工总平面布置图及临时用地表 施工总平面布置是否合理,将直接关系到施工进度的快慢,同时也体现了安全文明施工管理水平的高低
为保证施工的顺利进行,具体施工平面布置原则如下: (1) 满足施工的条件下,节约施工用地; (2) 满足施工和文明施工的前提下,减少临时设施投资; (3) 在保证场内交通顺畅和保证施工对材料需求的前提下,尽量减少场内二次运输; (4) 在平面布置上,避免土建、水电、安全及施工的相互干扰; (5) 符合场内卫生、安全和防火的要求; (6) 本工程施工现场按材料、办公、施工三区布置,并相对独立,以保证达到安全文明施工的要求
考虑到弱电施工的特殊性和施工场地等方面的因素,我们在场外单独为施工人员租赁提供生活用房,在场内只留正常值班人员; (7) 施工用水电办理接入手续,并设置独立水、电表,由专业电工负责,接入点和使用点严格按规范和相关制 度执 行
(8) 在施工总平面布置图上项 目 部 将会 把 公司 建议 的办公、现场生产 加 工、仓 库 等场地的区域位 置标 识 出 以供参 考,最 终 的位 置待 中 标 后 进场前与 总包 单位 沟 通之 后 由总包 单位 统 筹 安排

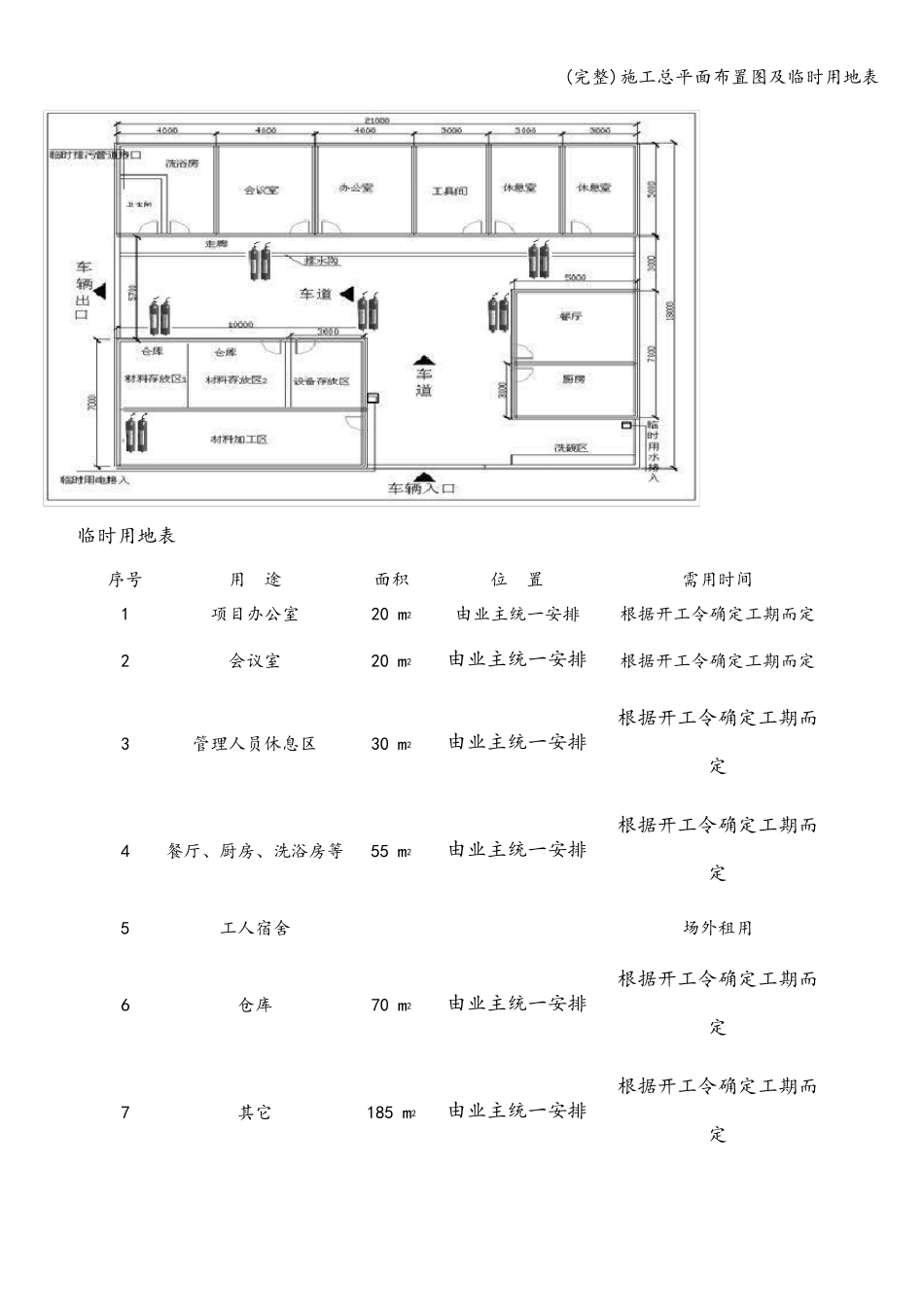

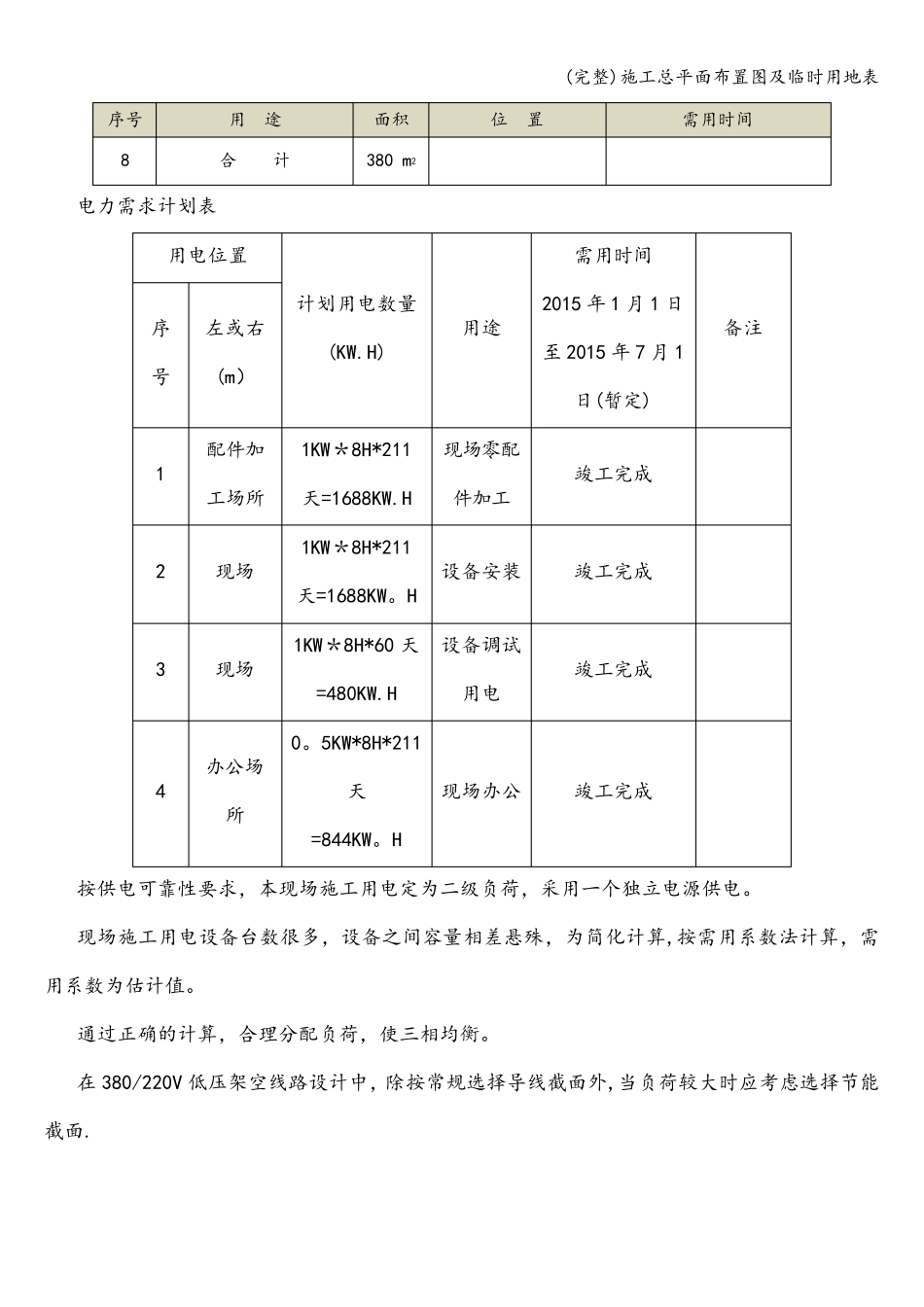

(9) 临时设施面积 及数 量要求见 下表: (完整)施工总平面布置图及临时用地表 临时用地表 序号 用 途 面积 位 置 需用时间 1 项目办公室 20 m2 由业主统一安排 根据开工令确定工期而定 2 会议室 20 m2 由业主统一安排 根据开工令确定工期而定 3 管理人员休息区 30 m2 由业主统一安排 根据开工令确定工期而定 4 餐厅、厨房、洗浴房等 55 m2 由业主统一安排 根据开工令确定工期而定 5 工人宿舍 场外租用 6 仓库 70 m2 由业主统一安排 根据开工令确定工期而定 7 其它 185 m2 由业主统一安排 根
