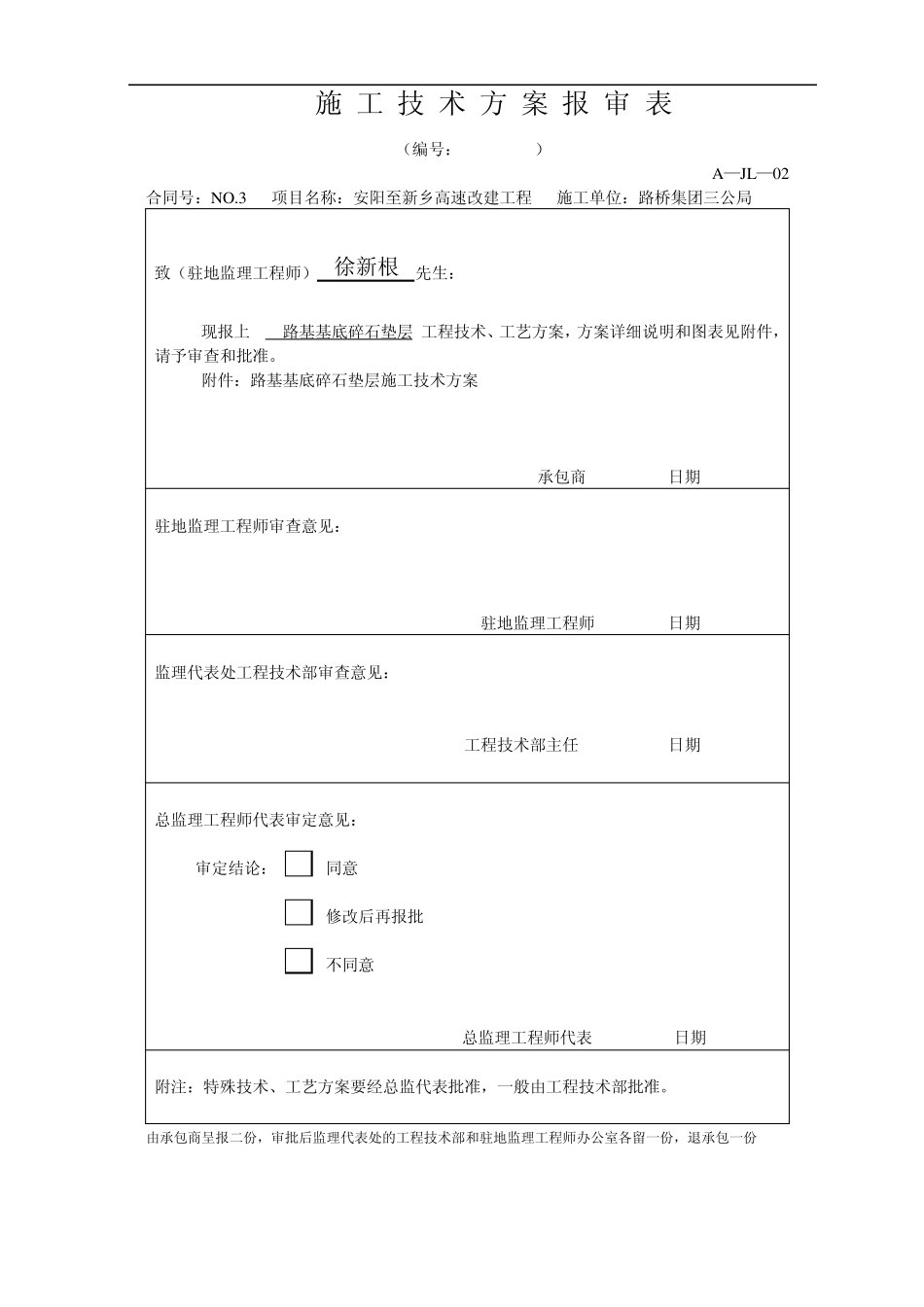

3 项目名称:安阳至新乡高速改建工程 施工单位:路桥集团三公局 致(驻地监理工程师) 徐新根 先生: 现报上 路基基底碎石垫层 工程技术、工艺方案,方案详细说明和图表见附件,请予审查和批准
附件:路基基底碎石垫层施工技术方案 承包商 日期 驻地监理工程师审查意见: 驻地监理工程师 日期 监理代表处工程技术部审查意见: 工程技术部主任 日期 总监理工程师代表审定意见: 审定结论: 同意 修改后再报批 不同意 总监理工程师代表 日期 附注:特殊技术、工艺方案要经总监代表批准,一般由工程技术部批准
由承包商呈报二份,审批后监理代表处的工程技术部和驻地监理工程师办公室各留一份,退承包一份 路基基底碎石垫层施工技术方案 一、 工程概况 安阳至新乡高速公路改扩建工程第三合同段一期工程,起点桩号为K21+000,终点桩号为K24+000,长3公里
原路基宽26米,双向四车道,采用“两侧直接拼接”的加宽方式,扩建后路基宽42米,双向八车道,每侧加宽8米,桥涵与路基同宽
为减少新老路基的不均匀沉降,确定在加宽部分路基基底清表30cm后,换填50cm碎石垫层并进行冲击碾压,其压实度不小于90%
二、 主要工程数量 开挖土方60513m3,碎石垫层36776 m3,冲击碾压60000m²
三、 施工安排 路基土方工程安排2个 路基作 业 队 ,路基左 右 两侧各 一个 ,平 行施工,每个 路基施工区 均投 入 足 够 的人 力 及 机 械
按照保通方案的要求,该阶段不拆除原护栏,但需要封闭紧急停车道,以确保京珠高速的正常安全运营
计划进度 ① K21+000~K21+630 2006年 3月 17日~2006年 3月 20日 ② K21+835~K22+734 2006年 2月 20日~2006年 2月 28日 ③
