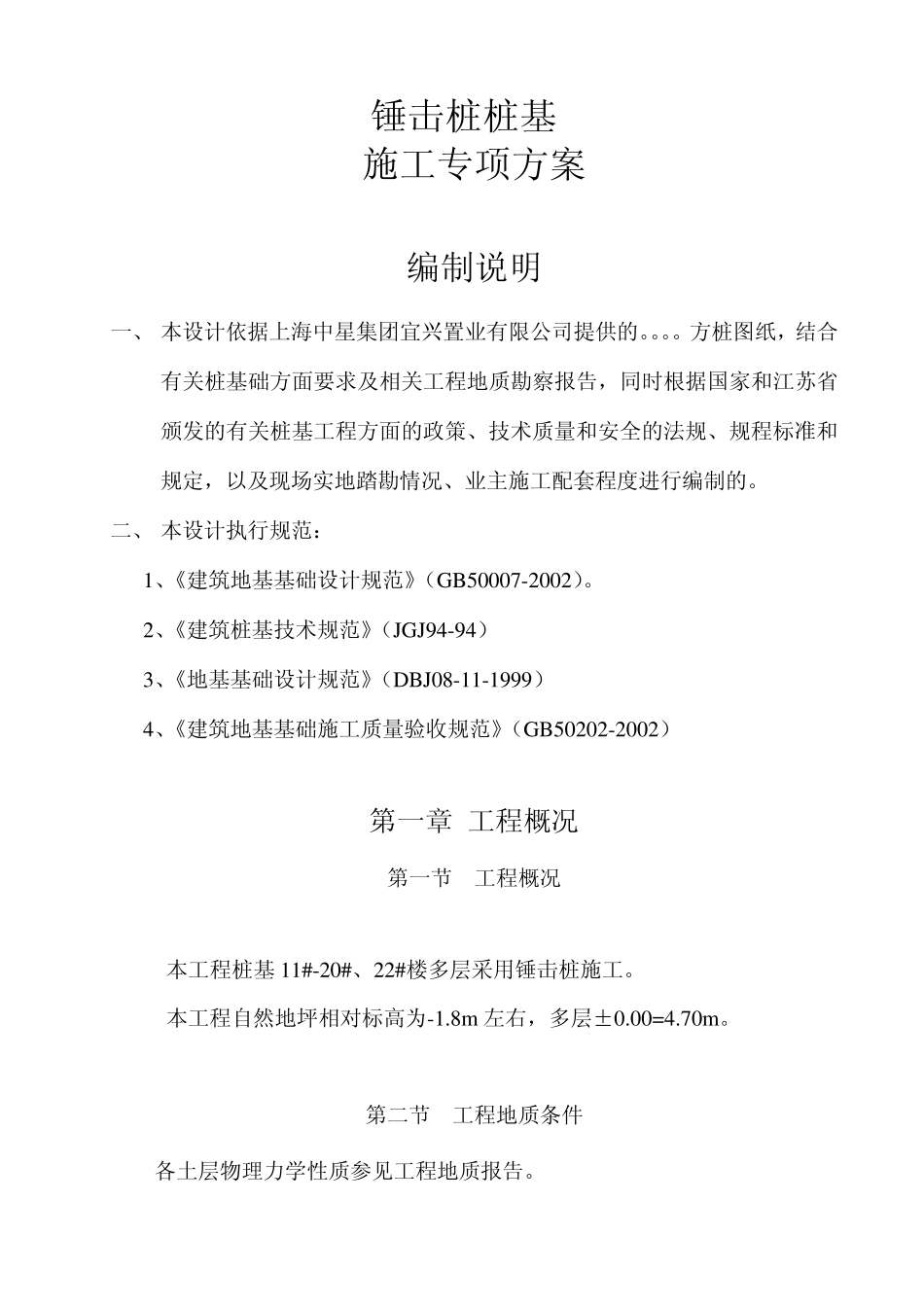

锤击桩桩基工程 施 工 专 项 方 案 总包:。。。。。有限公司 二 0一一年元月 锤击桩桩基 施工专项方案 编制说明 一、 本设计依据上海中星集团宜兴置业有限公司提供的。。。。方桩图纸,结合有关桩基础方面要求及相关工程地质勘察报告,同时根据国家和江苏省颁发的有关桩基工程方面的政策、技术质量和安全的法规、规程标准和规定,以及现场实地踏勘情况、业主施工配套程度进行编制的。 二、 本设计执行规范: 1、《建筑地基基础设计规范》(GB50007-2002)。 2、《建筑桩基技术规范》(JGJ94-94) 3、《地基基础设计规范》(DBJ08-11-1999) 4、《建筑地基基础施工质量验收规范》(GB50202-2002) 第一章 工程概况 第一节 工程概况 本工程桩基11#-20#、22#楼多层采用锤击桩施工。 本工程自然地坪相对标高为-1.8m 左右,多层±0.00=4.70m 。 第二节 工程地质条件 各土层物理力学性质参见工程地质报告。 第二章 施工条件分析 第一节 施工准备 一、“三通一平” 施工现场已基本平整,主要道路氿西路路、谈红路、已接通,但请业主注意:施工现场道路未接通;施工用水、电已由建设单位接通至现场 。整个施工区域必须进行障碍物清除平整,特别应预先探明和清除桩位处的地下障碍物,做好原有建筑物的保护措施工作,如原有地下电缆、通讯线路等。在桩基施工之前,请建设单位提供施工区域范围及附近地下管线,施工过程中需加以保护的管线及其他地上、地下建筑物,必要时建议进行监测。 二、 临时设施 根据管理人员及劳动力配置情况,施工现场总人数约 20 人。约需宿舍 3间、厕所 1 间、工具间 1 间,办公室 1 间,会议室 1 间。临时设施采用活动房由总包单位搭建。 三、 水、电配备 根据施工设备配置情况,本工程施工需提供 200KW 动力电,施工现场设二个二级配电总箱;根据 JGJ46-2005 施工现场临时用电安全技术规范要求编制专项用电组织设计,施工用水需二根φ 100 管,分布在场地适宜位置。施工用电必须实行三级配电、二级保护,一箱、一机、一闸、一漏。 四、 施工工艺选择 (一) 预制方桩:本工程预制方桩采用 DD2500 锤击桩机施工。 (二) 设备选型及工具仪器配置 本工程施工机械主要按DD2500 锤击桩机械进行配置。开工前一星期三套DD2500 锤击桩机械,并做好施工前设备机具的调试检查,配备经鉴定的经纬仪、水准仪等检查工具。 具体配置情况参见配置表。 (一)钻孔灌注...
