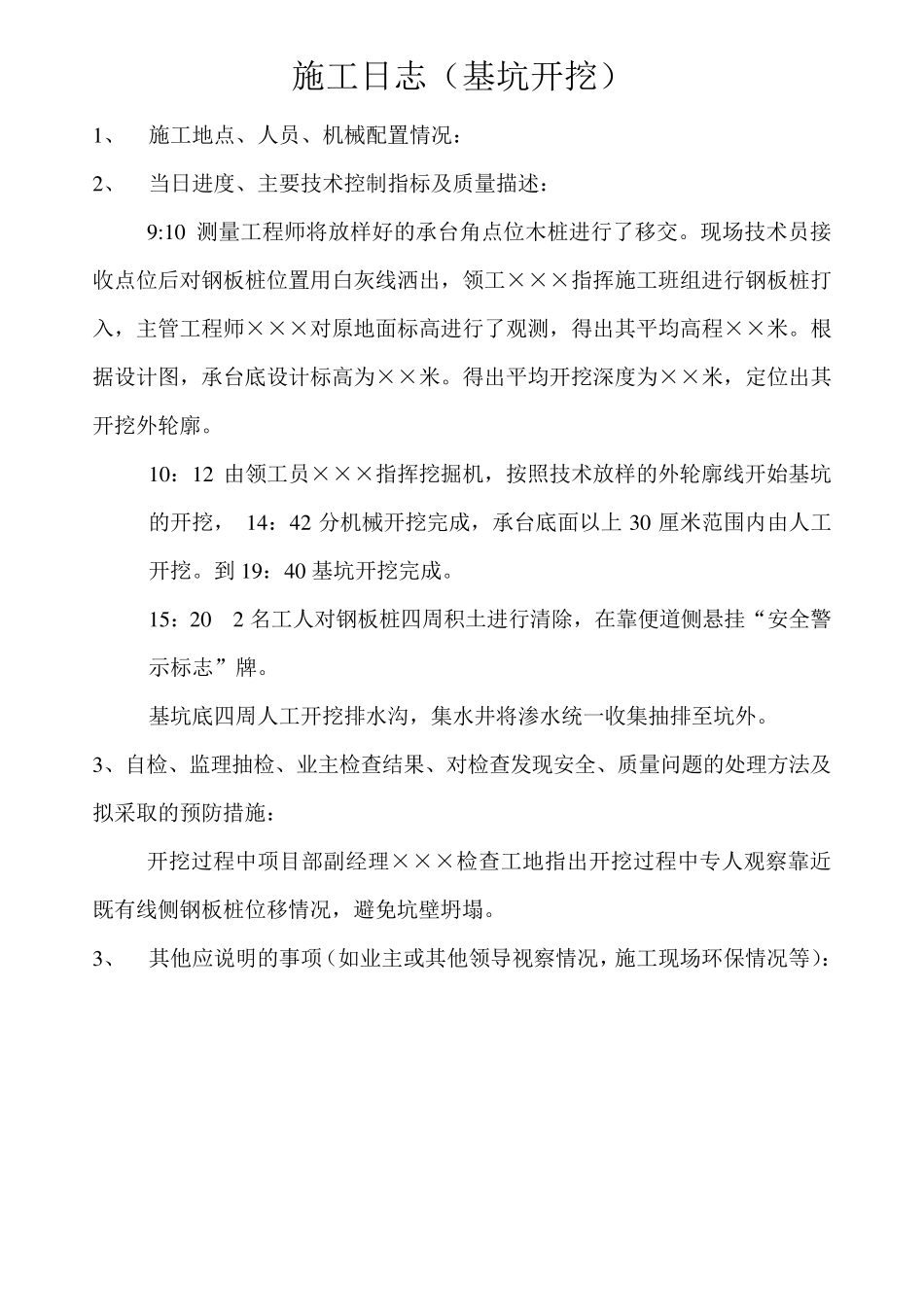

施工日志(基坑开挖) 1、 施工地点、人员、机械配置情况: 2、 当日进度、主要技术控制指标及质量描述: 9:10 测量工程师将放样好的承台角点位木桩进行了移交
现场技术员接收点位后对钢板桩位置用白灰线洒出,领工×××指挥施工班组进行钢板桩打入,主管工程师×××对原地面标高进行了观测,得出其平均高程××米
根据设计图,承台底设计标高为××米
得出平均开挖深度为××米,定位出其开挖外轮廓
10:12 由领工员×××指挥挖掘机,按照技术放样的外轮廓线开始基坑的开挖, 14:42 分机械开挖完成,承台底面以上 30 厘米范围内由人工开挖
到 19:40 基坑开挖完成
15:20 2 名工人对钢板桩四周积土进行清除,在靠便道侧悬挂“安全警示标志”牌
基坑底四周人工开挖排水沟,集水井将渗水统一收集抽排至坑外
3、自检、监理抽检、业主检查结果、对检查发现安全、质量问题的处理方法及拟采取的预防措施: 开挖过程中项目部副经理×××检查工地指出开挖过程中专人观察靠近既有线侧钢板桩位移情况,避免坑壁坍塌

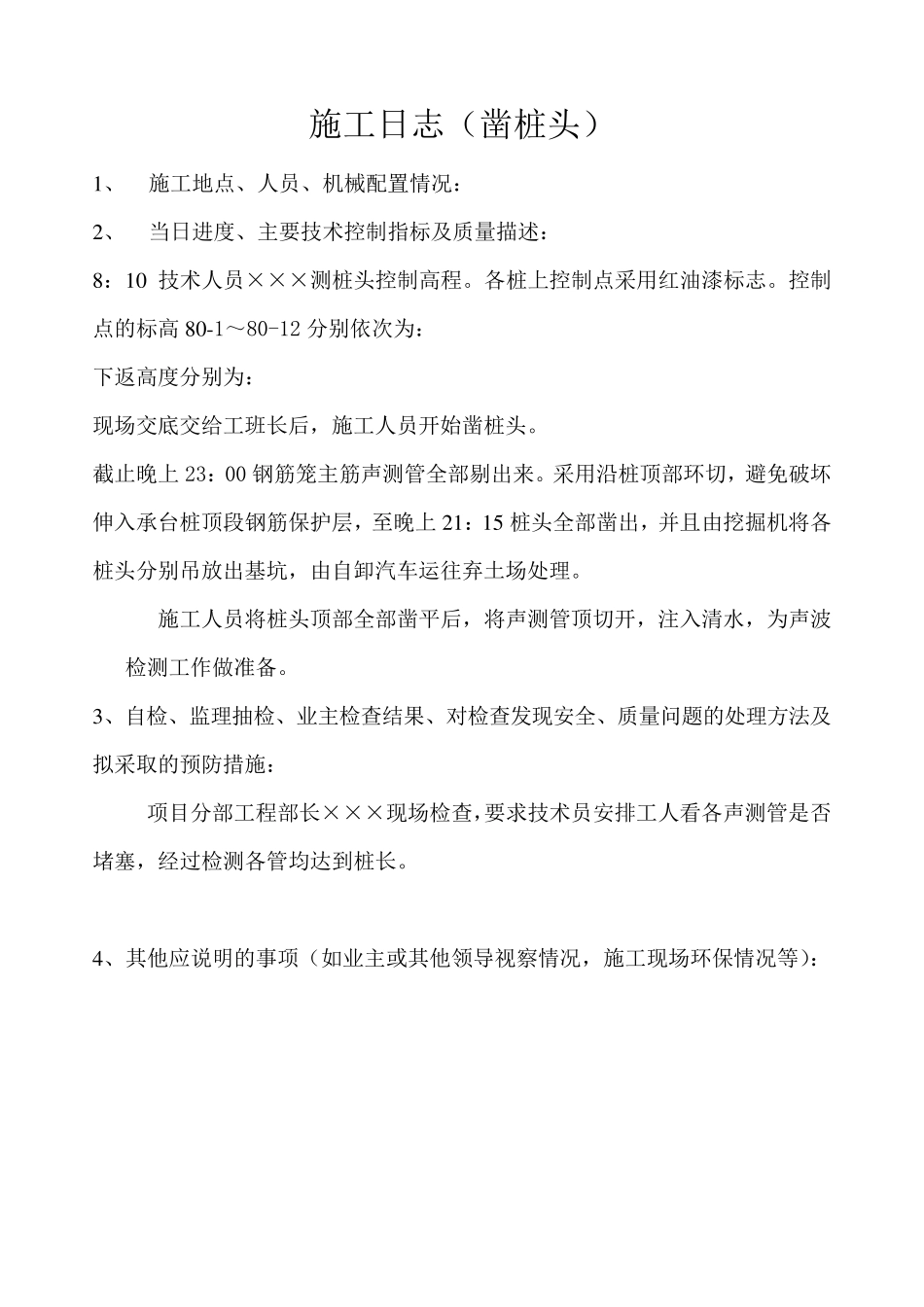

3、 其他应说明的事项(如业主或其他领导视察情况,施工现场环保情况等): 施工日志(凿桩头) 1 、 施工地点、人员、机械配置情况: 2 、 当日进度、主要技术控制指标及质量描述: 8 :1 0 技术人员×××测桩头控制高程
各桩上控制点采用红油漆标志
控制点的标高 8 0 -1~80-12 分别依次为: 下返高度分别为: 现场交底交给工班长后,施工人员开始凿桩头
截止晚上 23:00 钢筋笼主筋声测管全部剔出来
采用沿桩顶部环切,避免破坏伸入承台桩顶段钢筋保护层,至晚上 2 1 :1 5 桩头全部凿出,并且由挖掘机将各桩头分别吊放出基坑,由自卸汽车运往弃土场处理
施工人员将桩头顶部全部凿平后,将声测管顶切开,注入清水,为声波检测工作做准备

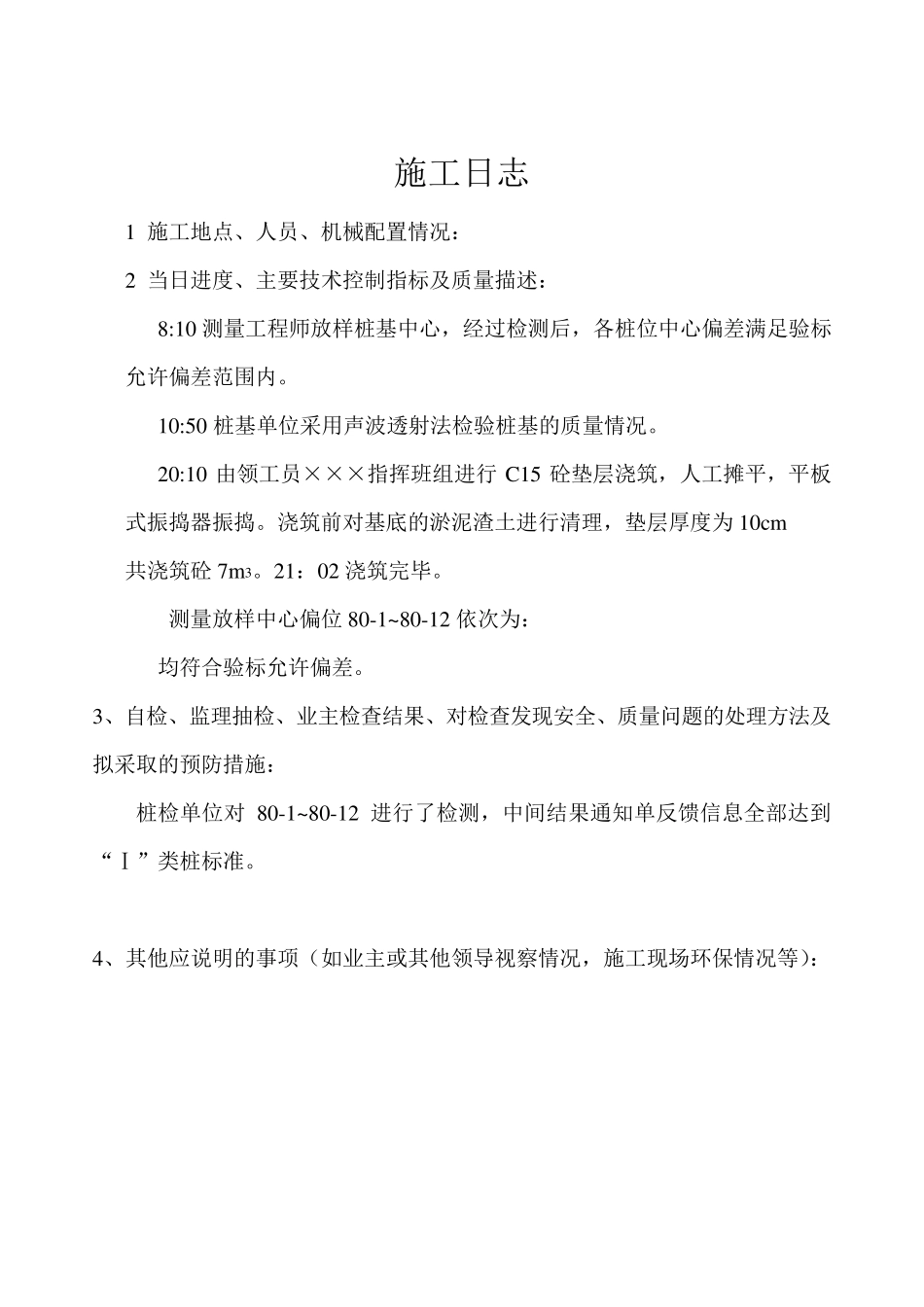

3 、自检、监理抽检、业主检查结果、
