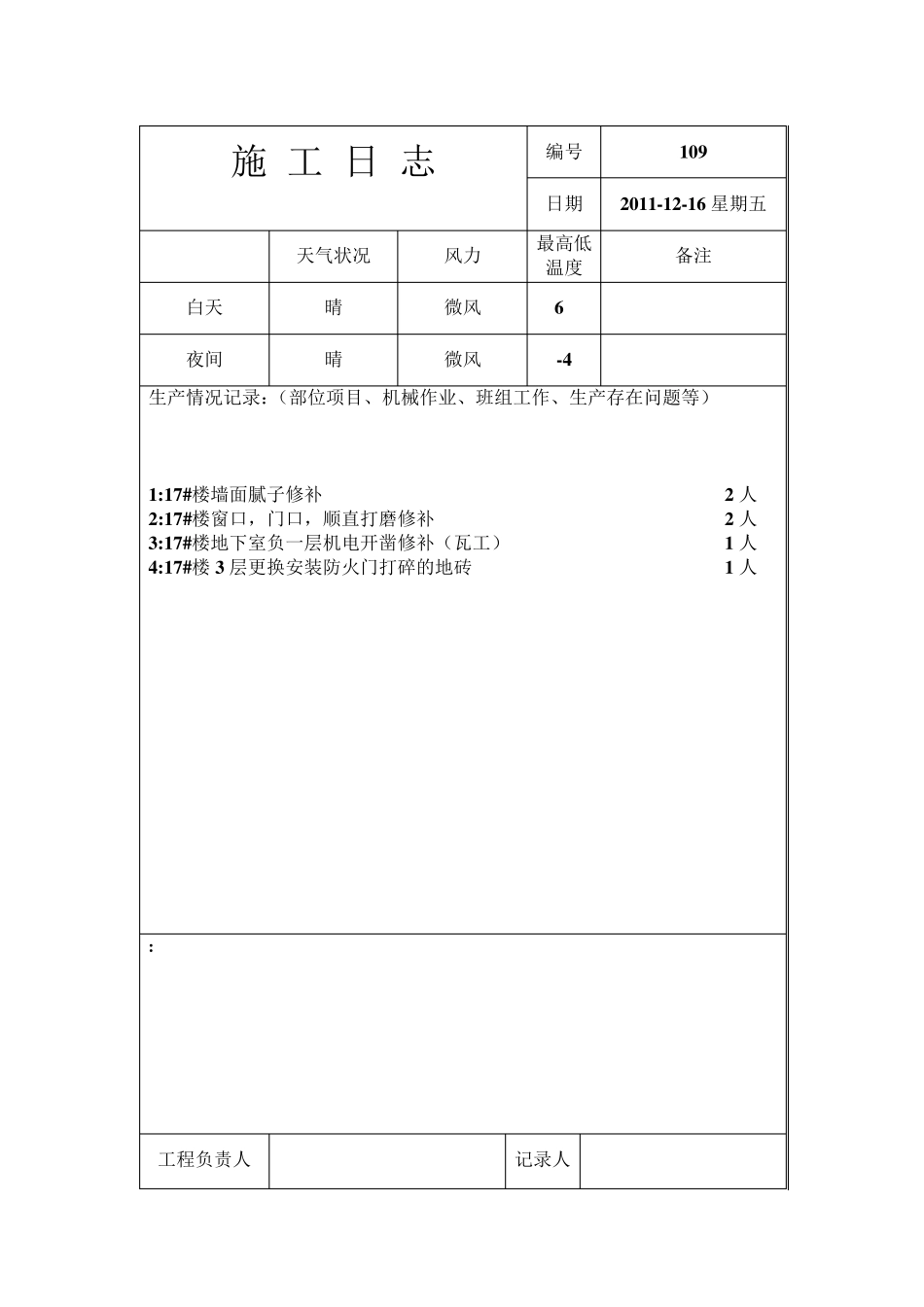

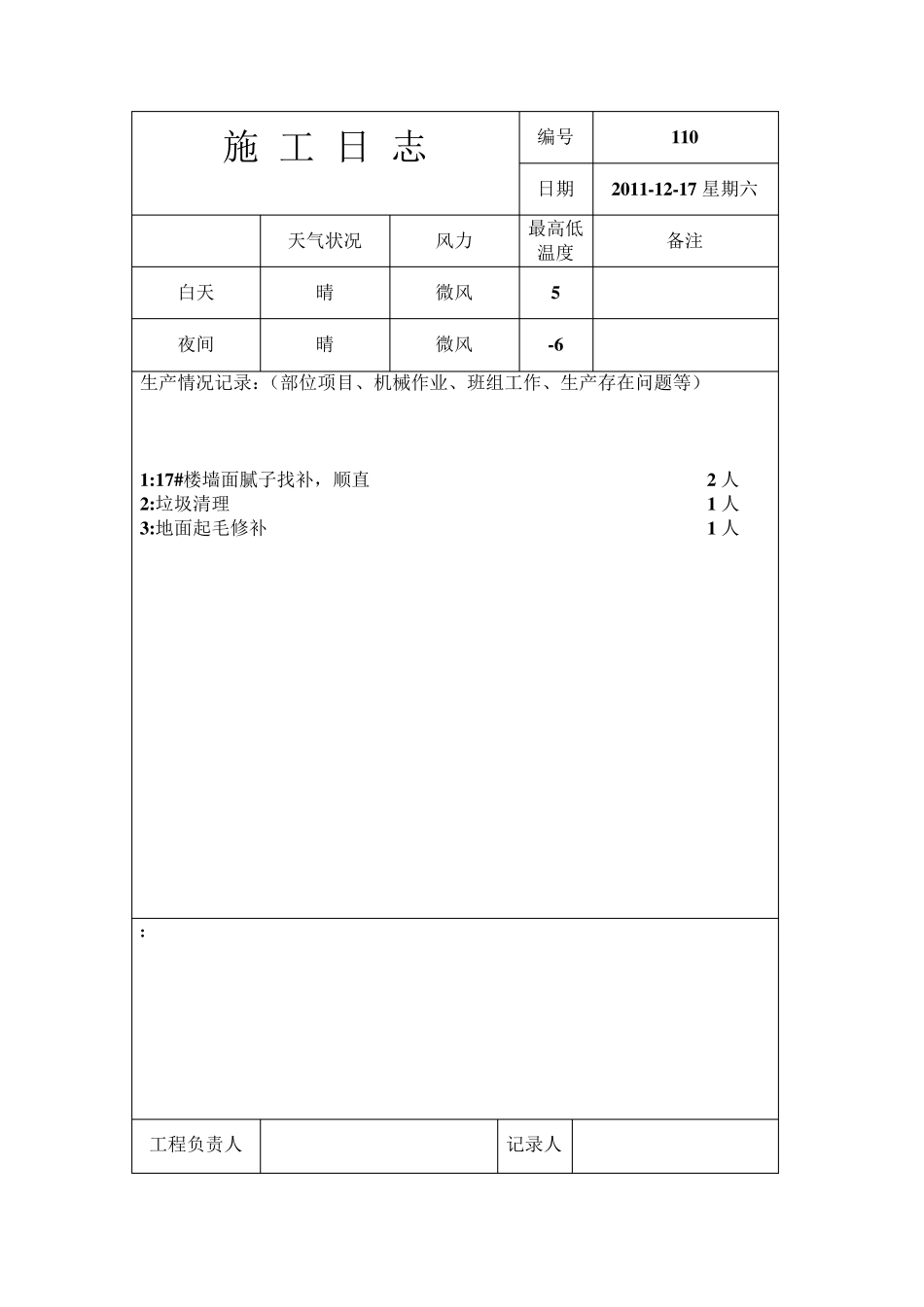

施 工 日 志 编号 109 日期 2011-12-16 星期五 天气状况 风力 最高低温度 备注 白天 晴 微风 6 夜间 晴 微风 -4 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼墙面腻子修补 2 人 2:17#楼窗口,门口,顺直打磨修补 2 人 3:17#楼地下室负一层机电开凿修补(瓦工) 1 人 4:17#楼 3 层更换安装防火门打碎的地砖 1 人 : 工程负责人 记录人 施 工 日 志 编号 110 日期 2011-12-17 星期六 天气状况 风力 最高低温度 备注 白天 晴 微风 5 夜间 晴 微风 -6 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼墙面腻子找补,顺直 2 人 2:垃圾清理 1 人 3:地面起毛修补 1 人 : 工程负责人 记录人 施 工 日 志 编号 111 日期 2011-12-18 星期日 天气状况 风力 最高低温度 备注 白天 晴 微风 4 夜间 晴 微风 -8 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼墙面腻子修角,顺直,打磨 2 人 2:17#楼 19#楼地下车库踢脚线施工 2 人 : 工程负责人 记录人 施 工 日 志 编号 112 日期 2011-12 月-19 日星期一 天气状况 风力 最高低温度 备注 白天 晴 微风 4 夜间 晴 微风 -6 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼墙面腻子修角,顺直,打磨 2 人 2:17#楼 19#楼地下车库踢脚线施工 2 人 : 工程负责人 记录人 施 工 日 志 编号 113 日期 2011-12 月20 星期二 天气状况 风力 最高低温度 备注 白天 晴 微风 3 夜间 晴 微风 -7 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼墙面腻子修补 2 人 2:17#楼 19#楼地下车库踢脚线施工 2 人 : 工程负责人 记录人 施 工 日 志 编号 114 日期 2011-12-21 星期三 天气状况 风力 最高低温度 备注 白天 晴 微风 2 夜间 晴 微风 -7 生产情况记录:(部位项目、机械作业、班组工作、生产存在问题等) 1:17#楼腻子修补机电部开凿的墙面 4 人 2:17#楼防火门边口修补 2 人 3:17#楼修补厨房间窗口大小头 1 人 4:17#楼窗口,门口顺直打磨找补 1 人 5:17#楼扫垃圾搬水桶搬跳板 2 人 6:17#楼地面起毛部位修补养护 1 人 7:17#楼修补被污染踢脚线 1 人 : 工程负责人 记...
