施工机械设备配置计划及保证措施 文 件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688] 第七章 施工机械、仪器设备配备计划及保证措施 第一节 施工机械配备计划及保障措施 1
1 机械设备配备计划 为保证本工程施工的顺利进行及工程质量,将对本工程投入足够的设备
我公司准备用于本工程施工机械目前已保养完毕,整装待发,此工程如由我公司中标,我们将在原有设备的基础上,按照业主和监理要求再添置部分先进的施工机械为该工程服务,并在施工中,加强对机械施工设备的维护和保养,以充分发挥机械设备的优势,确保工程施工的均衡连续性
2 机械设备调配保证措施 ①本工程进度较紧,因此大中型施工机械设备,如吊机、挖掘机、发电机、推土机等,需根据本工程总体施工部署并结合各分部分项工程施工顺序,拟定施工机械进出场计划,按计划要求安排精良的机械设备进场,进行保养和调试
②对于小型施工机械设备,则根据工程各施工阶段施工进度实际需要进行经济、合理地配置,有计划地组织进场
③项目部配设机械设备专管员,负责机械设备的内部调配,以及安装调试,确保机械设备进场即能投入使用,施工过程中减 少 机械故 障,有故 障及时维修
④ 机械操 作 人 员均持 证上岗 ,减 少 操 作 人 为故 障和损 坏
⑤ 拟投入本工程的机械设备目前基本处 于待工状 态 ,随 时 可 以进行调配,而 且 根据工程进展 情 况 可 以随 时 调配除 此以外 的所 需机械,我公司承 诺 将确保本工程所 需的机械设备

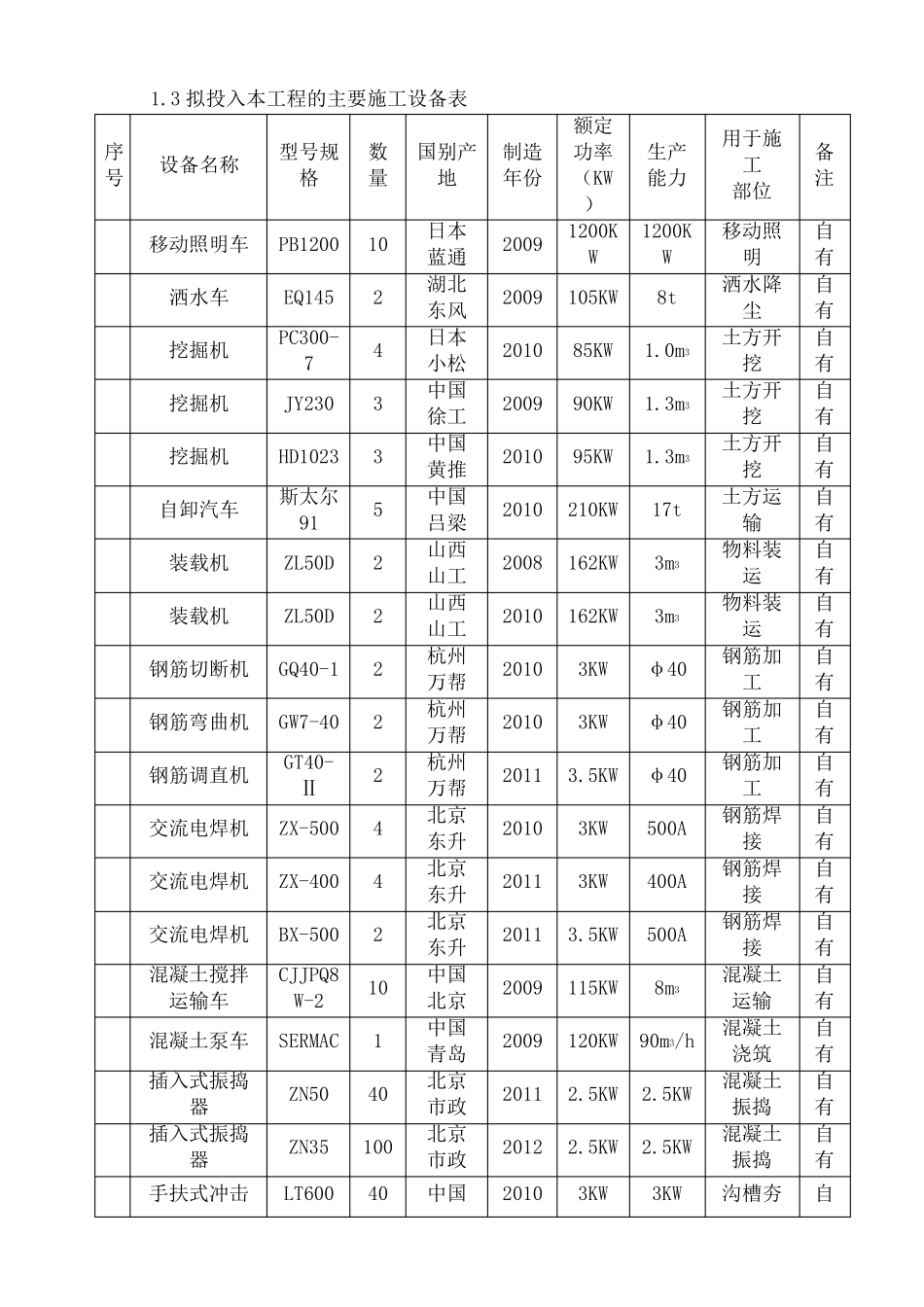

3 拟投入本工程的主要施工设备表 序号 设备名称 型号规格 数量 国别产地 制造年份 额定功率 (KW) 生产能力 用于施工 部位 备注 移动照明车 PB1200 10 日本 蓝通 2009 1200KW 1200KW 移动照明 自有 洒水车 EQ145 2 湖北 东风 2009 105
