施工现场临时用电标准化实施方案 我公司生产的特点是点多面广,施工工期不固定,现场迁移频繁,为此就造成了施工现场临时用电的不安全行为
近年来,随着从国家层面对安全生产的日益重视,事故成本越来越高
为提高我公司施工现场临时用电的规范、安全化、标准化,杜绝临时用电事故与临时用电事故隐患,保证安全生产,特制定本方案
一、 领导组 组长: 付组长: 成员: 办公室: 二、 制定依据: 1、《建筑施工组织设计规范》(GB/T 50502-2009) 2、《施工现场临时用电安全技术规范》JGJ46-2005 3、《建筑施工安全检查标准》(JGJ59-2011) 4、《建筑物防雷设计规范》(GB50057-2010) 5、《山西省建筑工程施工安全管理标准》DBJ04-253-2007 6、《施工企业安全生产评价标准》JGJ/T 77-2003 三、目标 1、施工现场临时用电事故为0
2、施工现场临时用电重大事故隐患为0 3、施工现场临时用电规范化、标准化达 85%
四、实施步骤 1、作业准备及培训学习 2017 年 12 月至 2018 年 3 月底
定制统一标准的配电箱(柜)及配电柜防护棚,责任单位:机电科、供应科
对各项目部经理、副经理、技术人员、电工、专(兼)职安全员进行 JGJ46-2005 标准、本方案及相关知识的培训
责任单位:职工学校
2、实施阶段 (1)2018 年 4 月 1 日开始,工程公司所有用电设备 5 台以上或用电负荷 50KW 以上的新开工程、复工工程,必须上报安监处
(2)安监处负责组织相关科室及人员对开(复)工项目的临时用电标准化进行验收,通过验收方可开(复)工
(3)安监处负责组织相关科室及人员对施工现场临时用电情况进行不定期检查、评估
对不符合对标准的施工现场责令整改

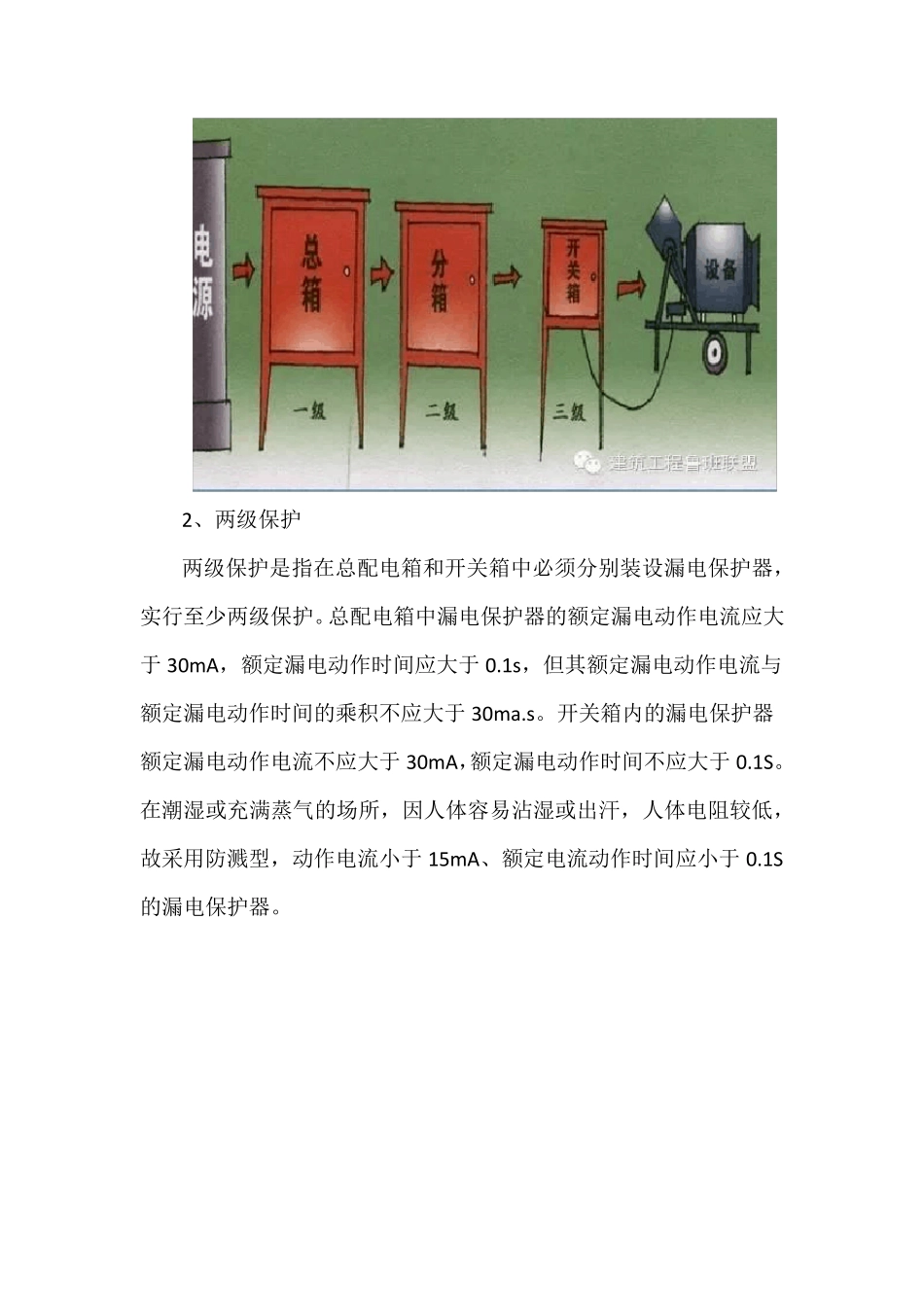

五、施工现场临时用电标准 (一)总体要求 1、三级配电 三级配电是指
